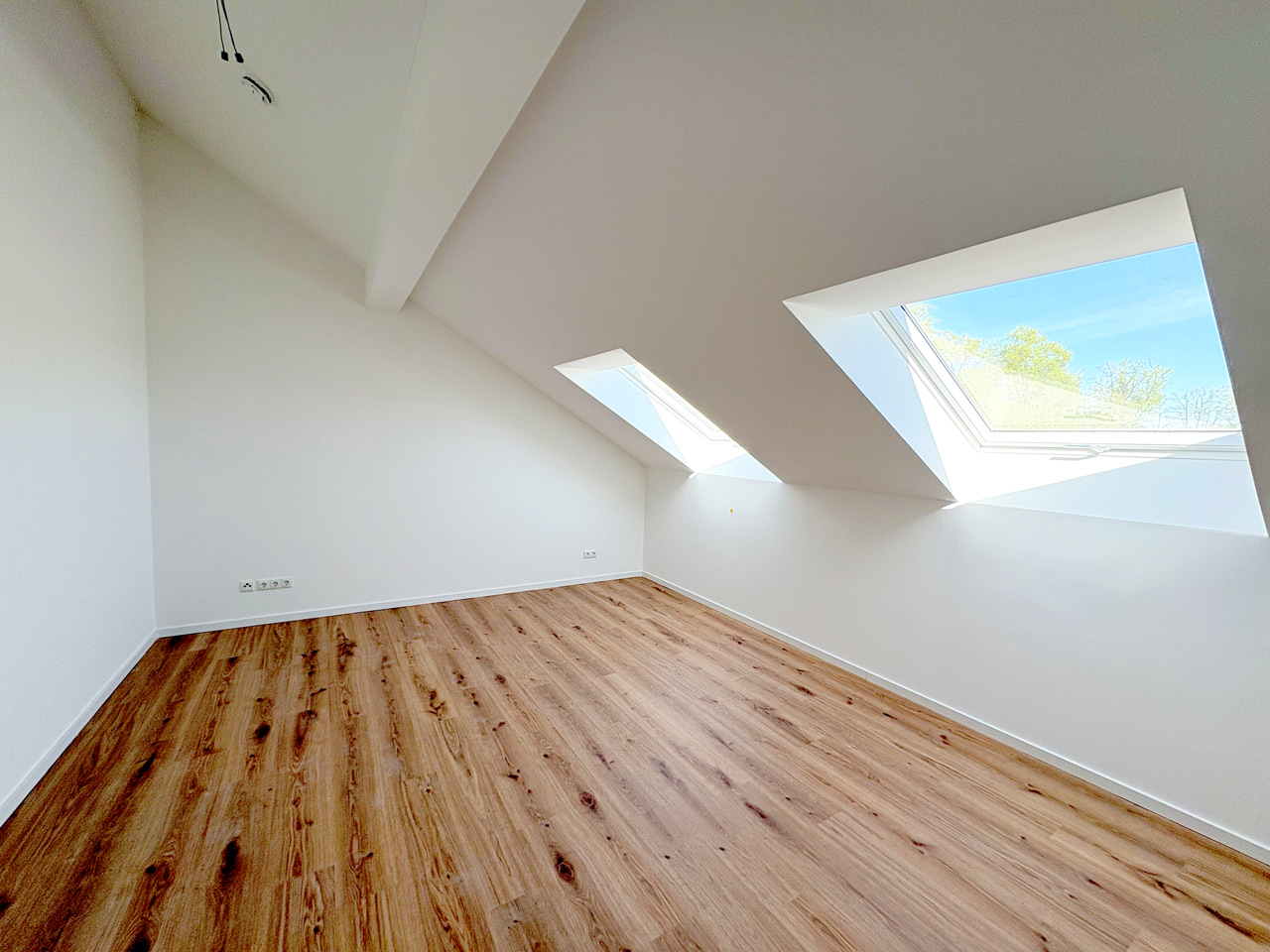

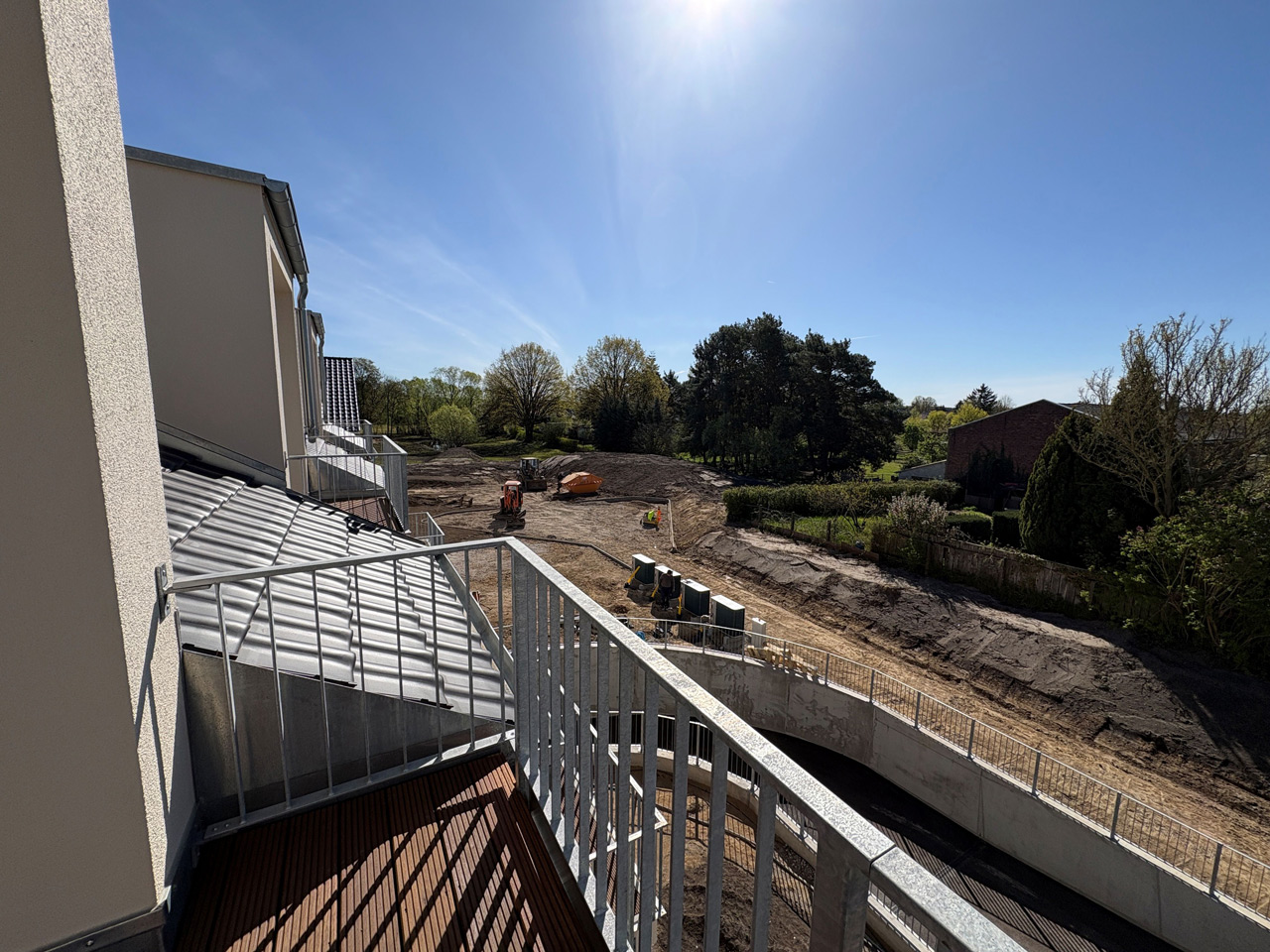

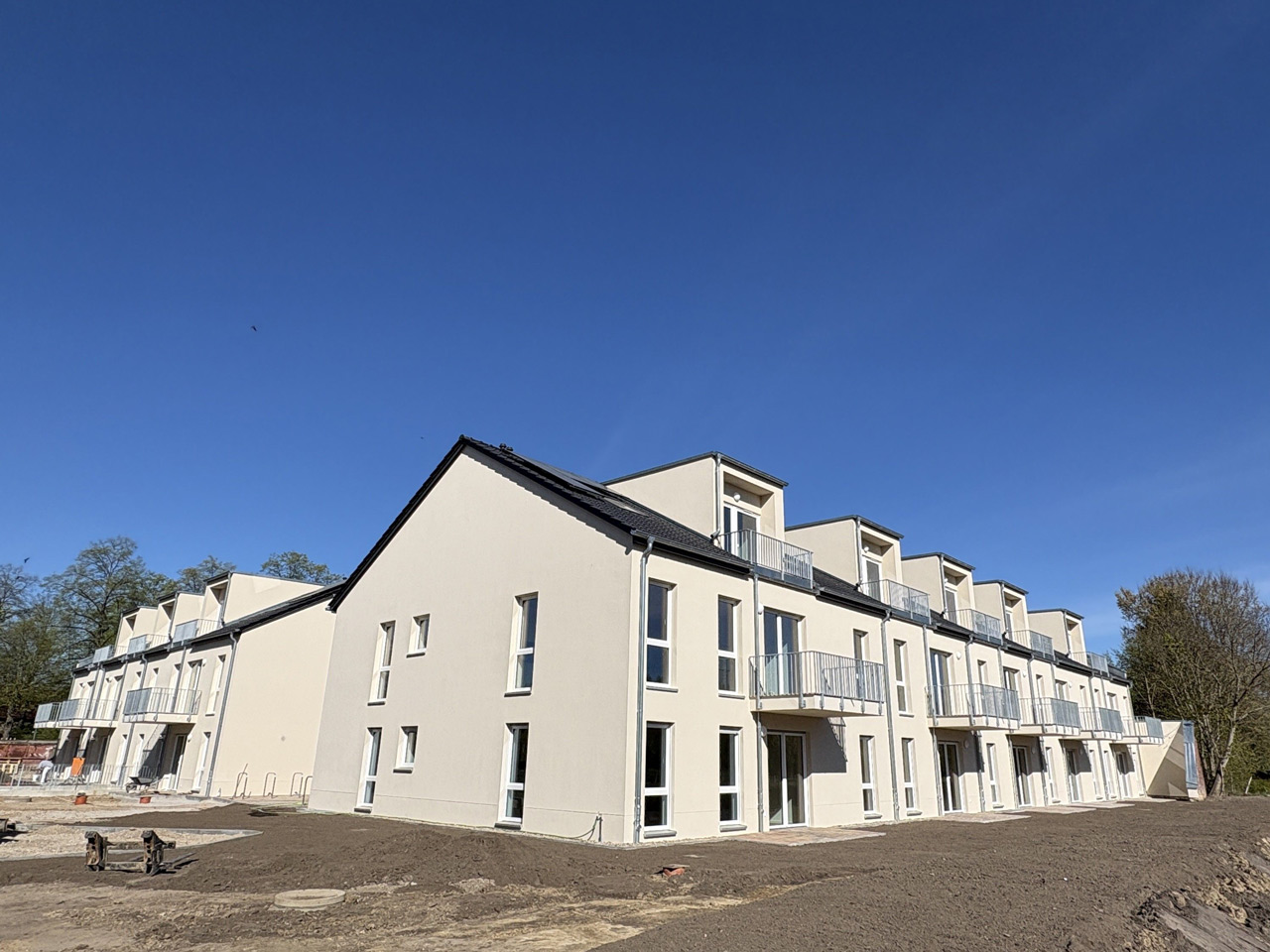

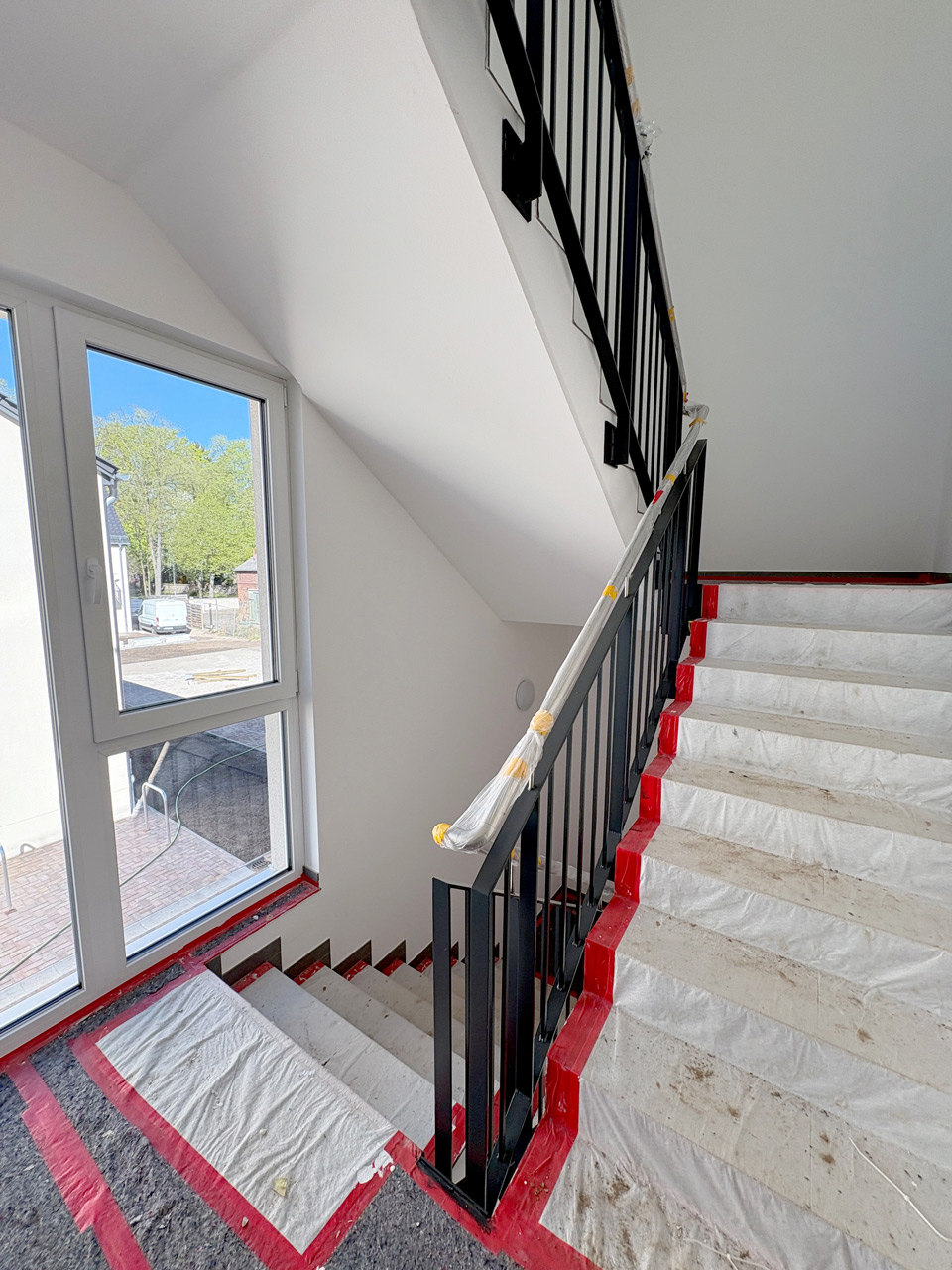

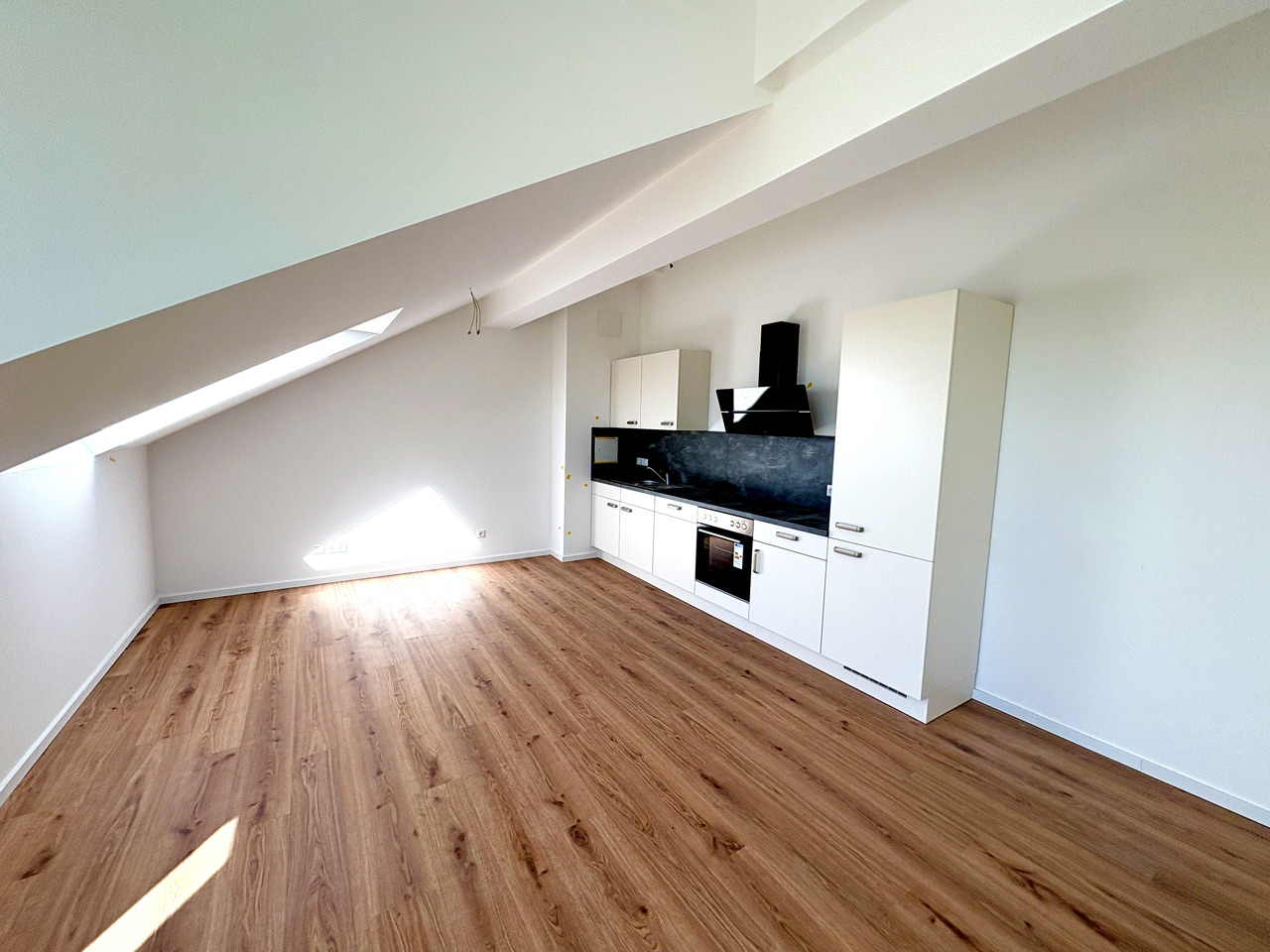

2025 - NEUBAU VON 3 MEHRFAMILIENHÄUSERN - BERNAUER STR. 16 IN 16321 BERNAU
Oktober 2024 - Februar 2026 / Unser neues Projekt in Bernau

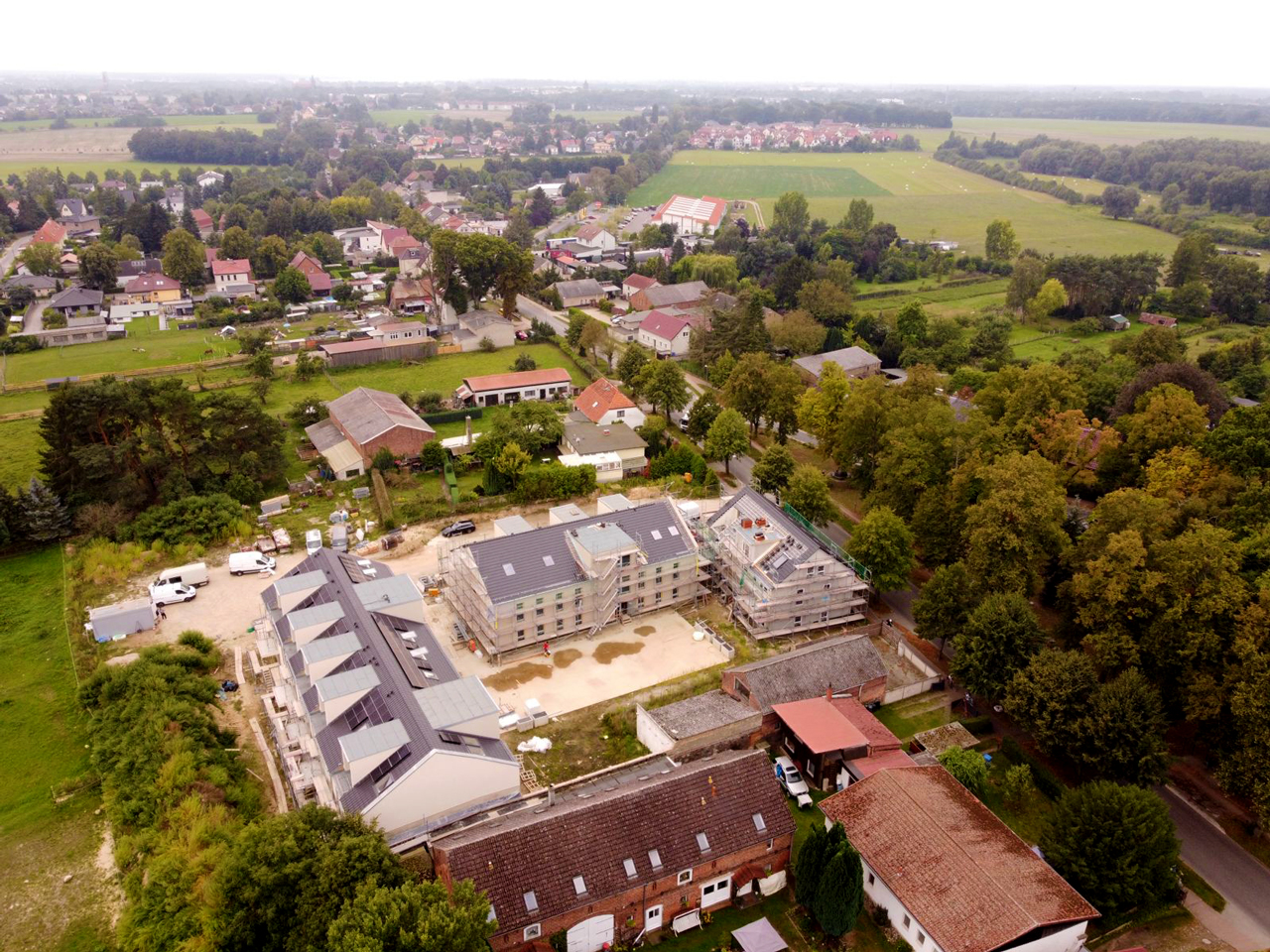

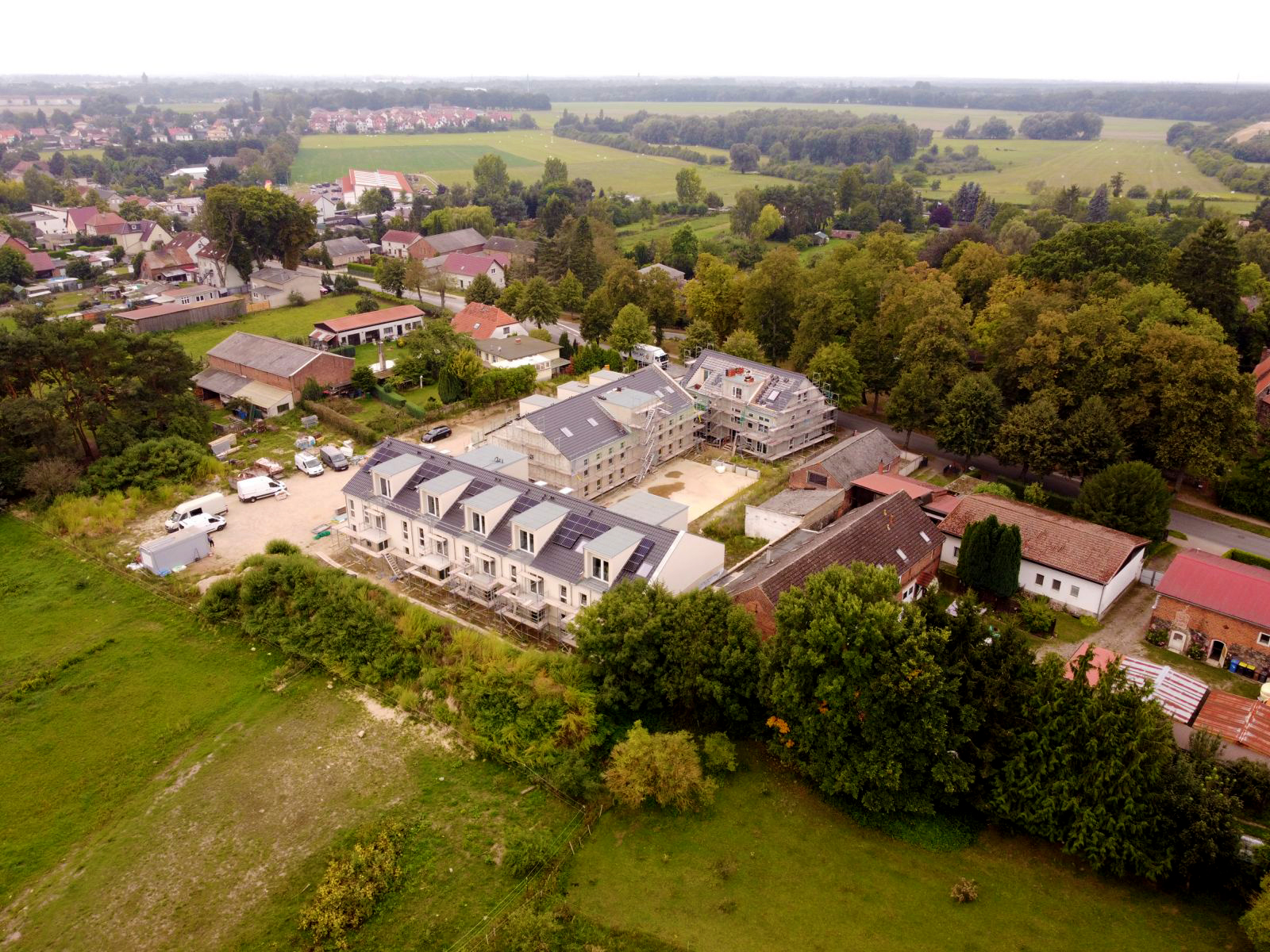

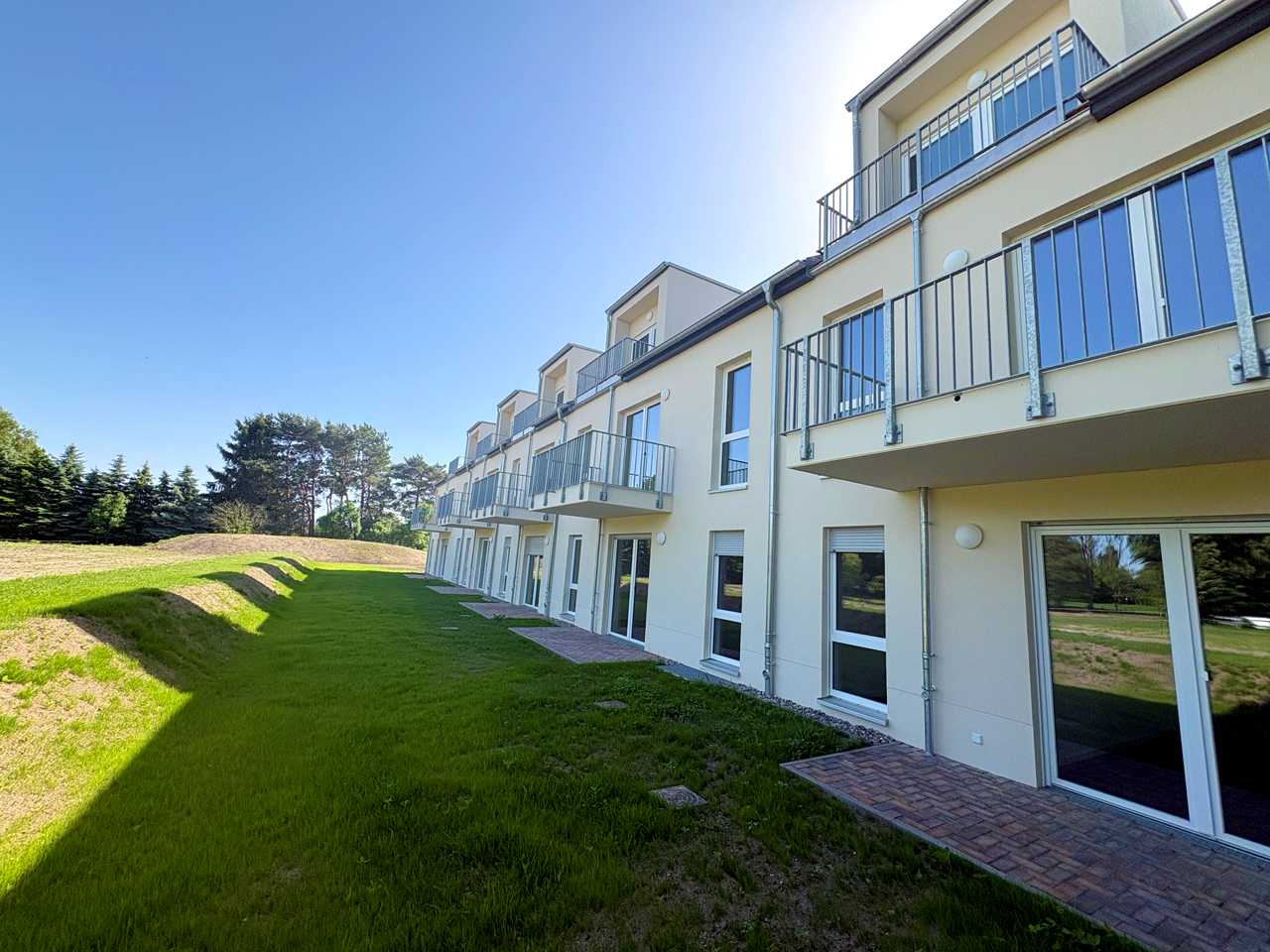

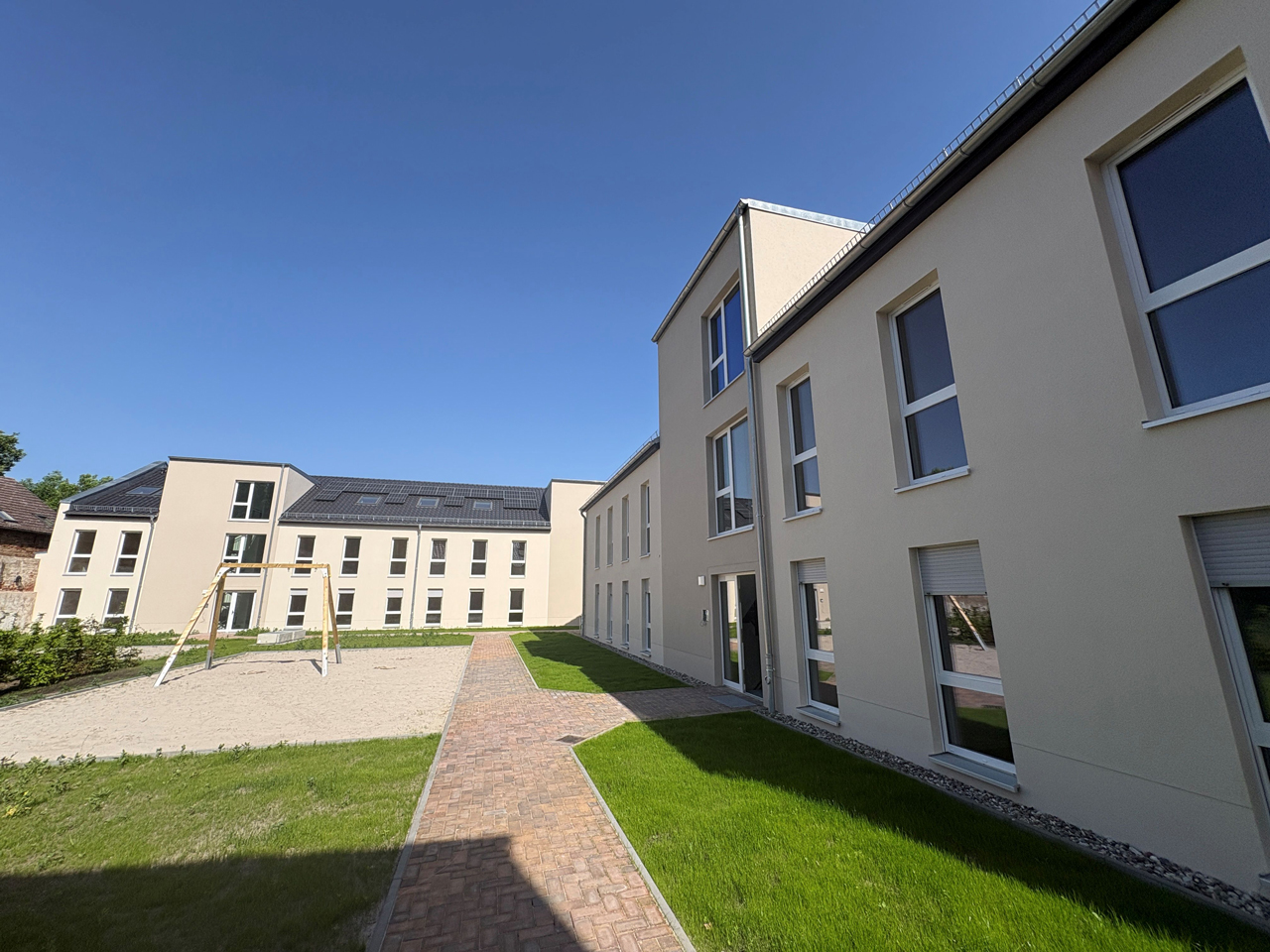

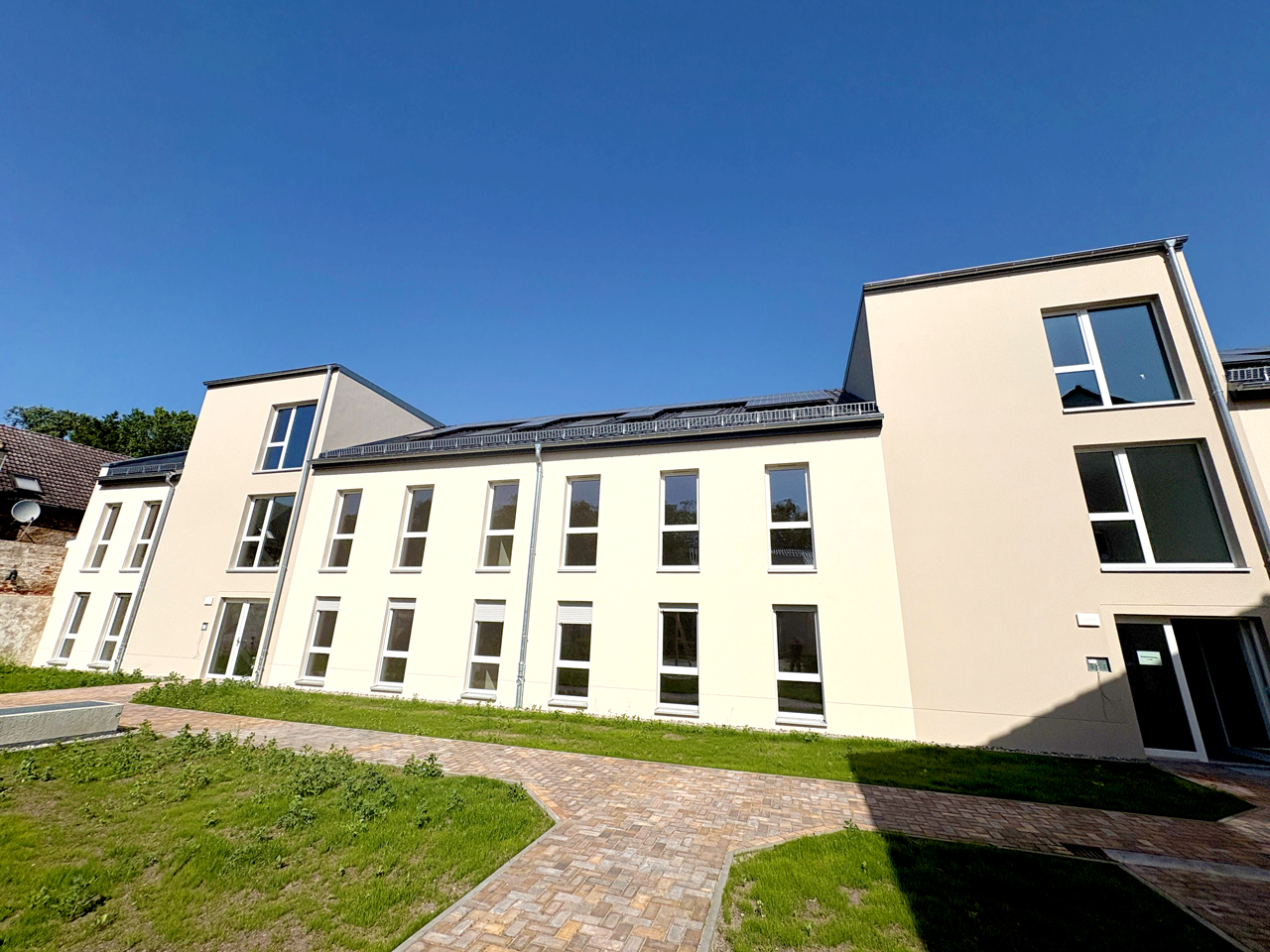

Auf einem ca. 12.000 m² großen Grundstück in einer ruhigen Wohnlage von Bernau bei Berlin entsteht ein modernes Ensemble aus drei Mehrfamilienhäusern. Insgesamt werden 29 Wohnungen realisiert, darunter 8 barrierefreie Einheiten, mit einer Gesamtwohnfläche von rund 2.300 m². Die Gebäude sind vollständig unterkellert und bieten neben allgemeinen Nutzflächen 30 Stellplätze in der Tiefgarage sowie 5 weitere Stellplätze im Außenbereich. Alle Etagen sind bequem über Treppenhäuser und drei Aufzüge erreichbar.

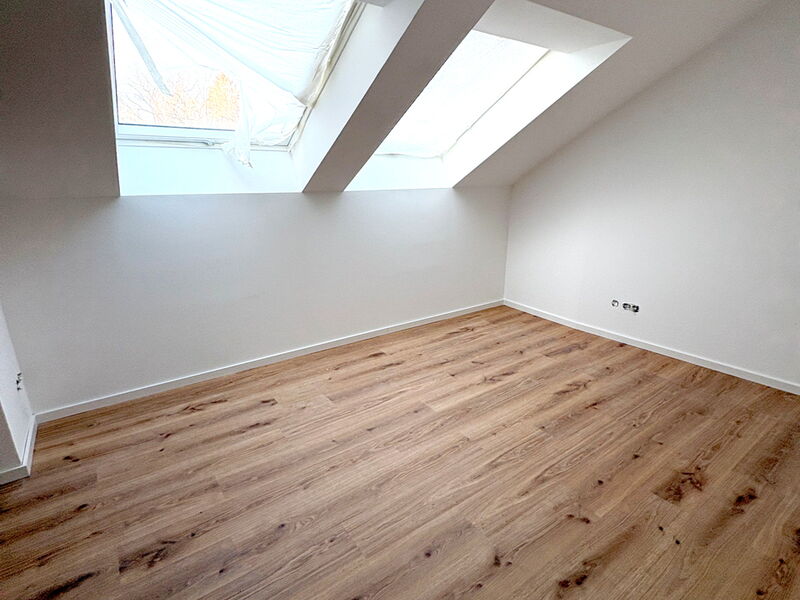

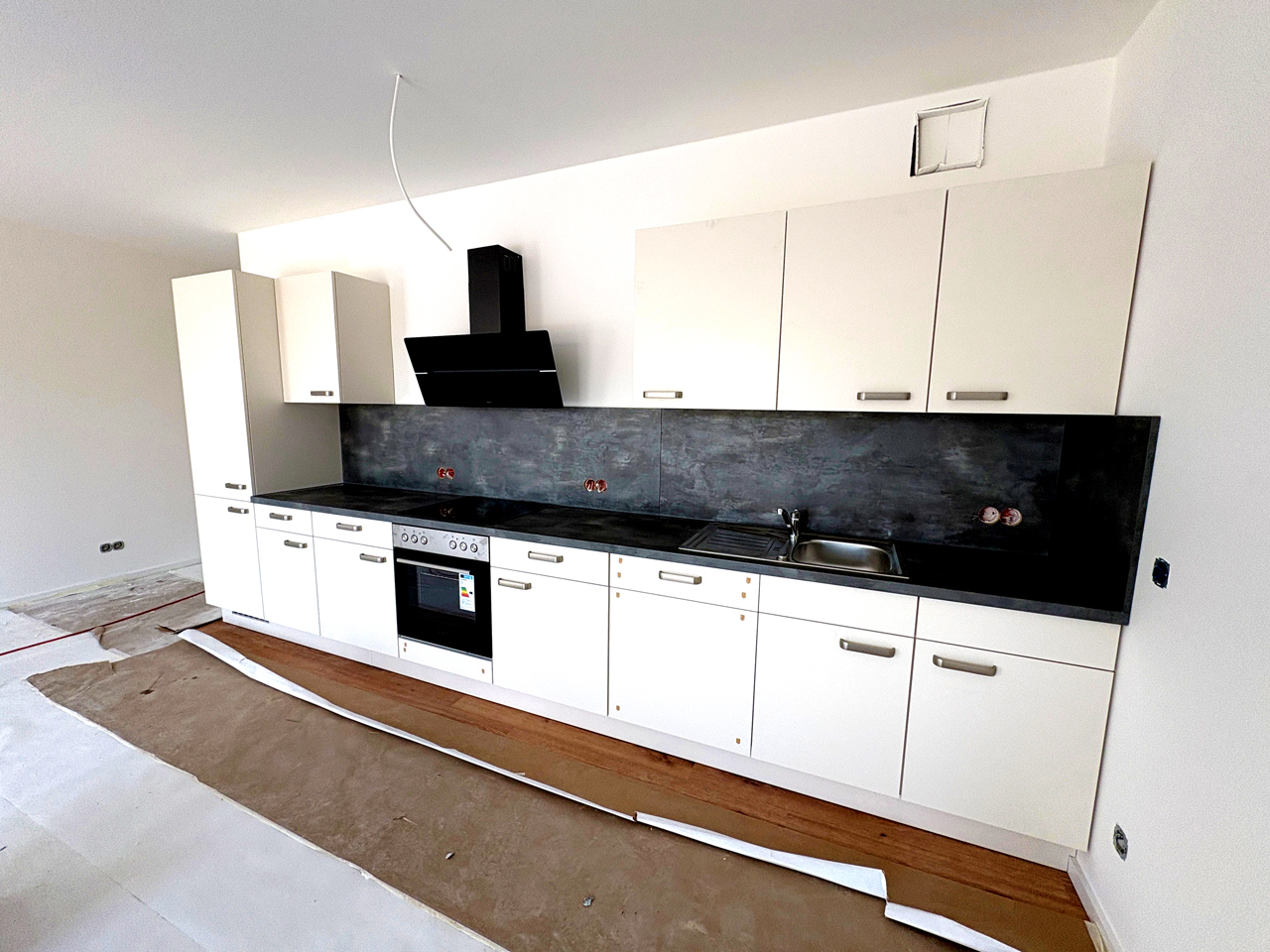

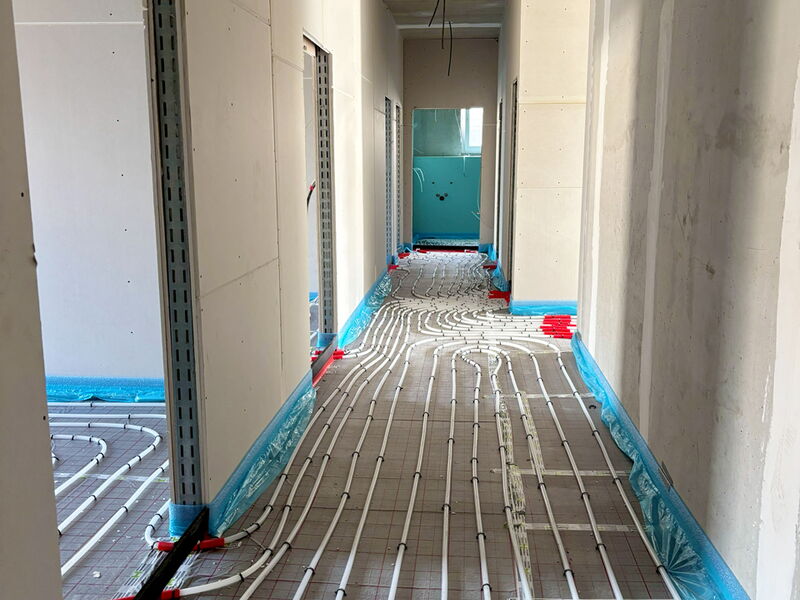

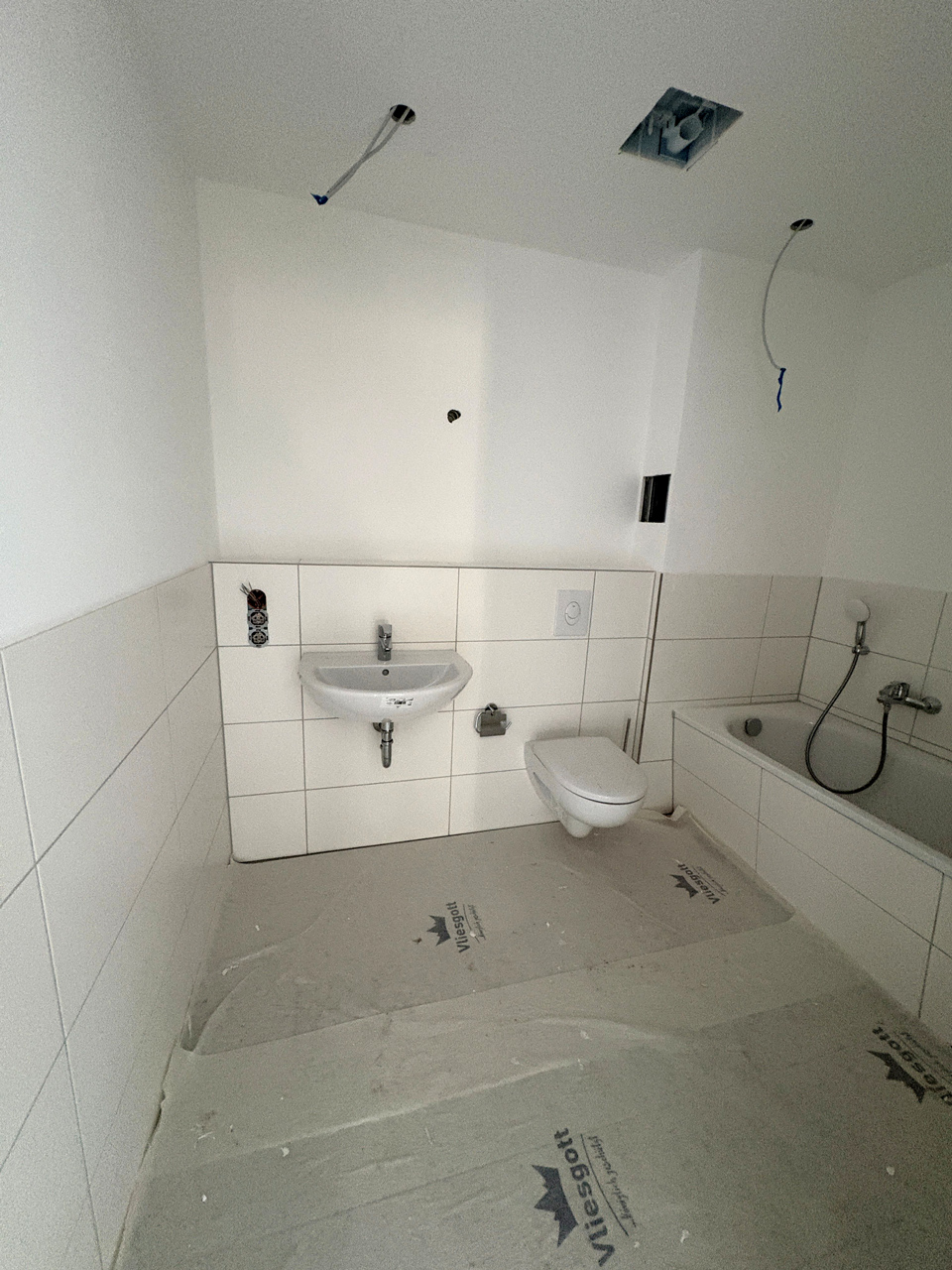

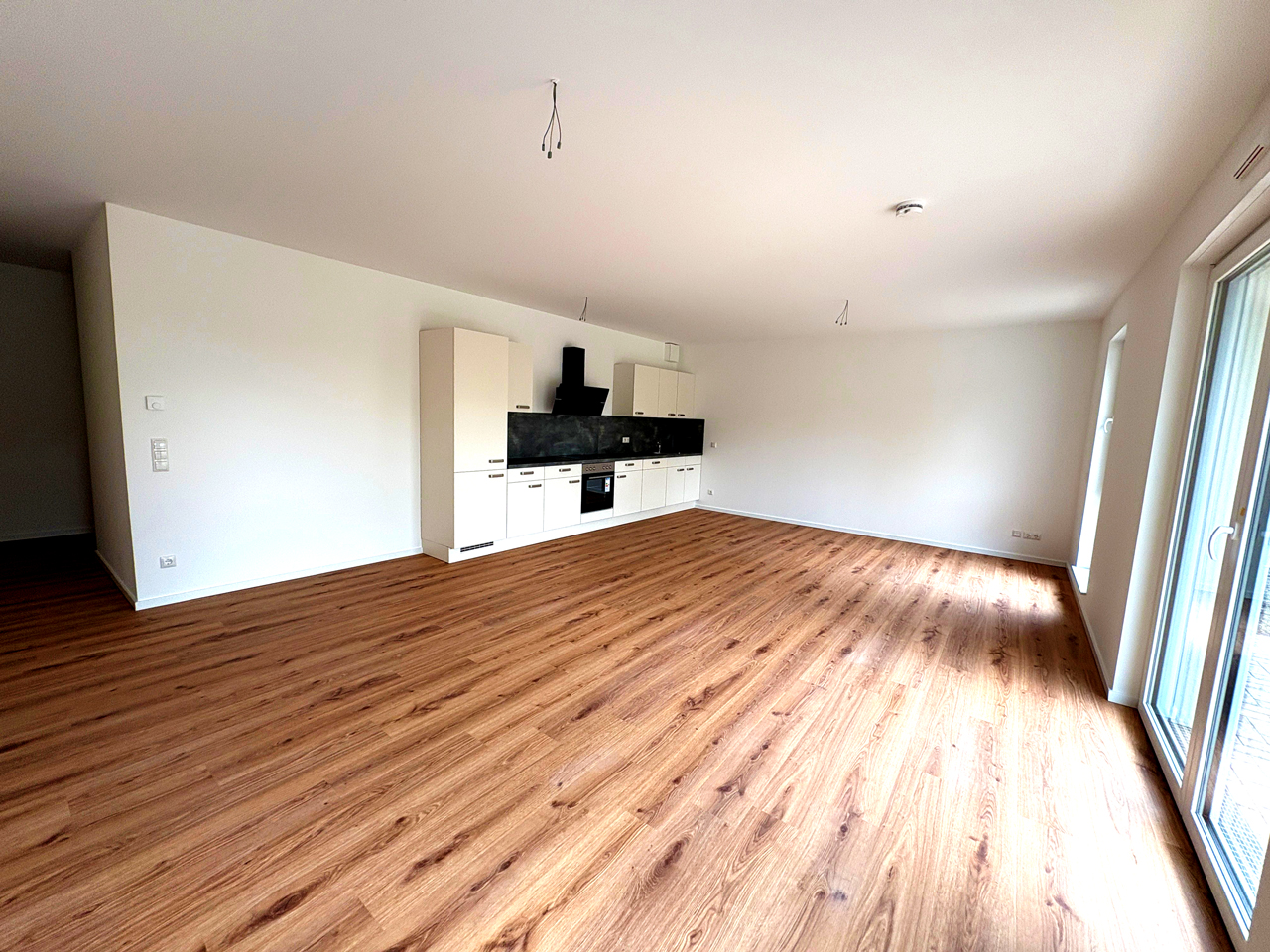

Die Wohnungen überzeugen durch ihre hochwertige Ausstattung, darunter Fußbodenheizung, Einbauküchen und private Balkone oder Terrassen. Mit durchdachter, moderner Architektur und flexiblen Grundrissen bieten sie 2- bis 5-Zimmer-Wohnungen, die Größen von ca. 45 m² bis ca. 120 m² umfassen.
Die Gebäude werden nach Energieeffizienzklasse A+ gemäß GEG-Standard errichtet und mit einer umweltfreundlichen Luft-Wasser-Wärmepumpe beheizt. Zusätzlich wird auf den Dächern eine Photovoltaikanlage installiert, die zur klimafreundlichen Energiegewinnung beiträgt.

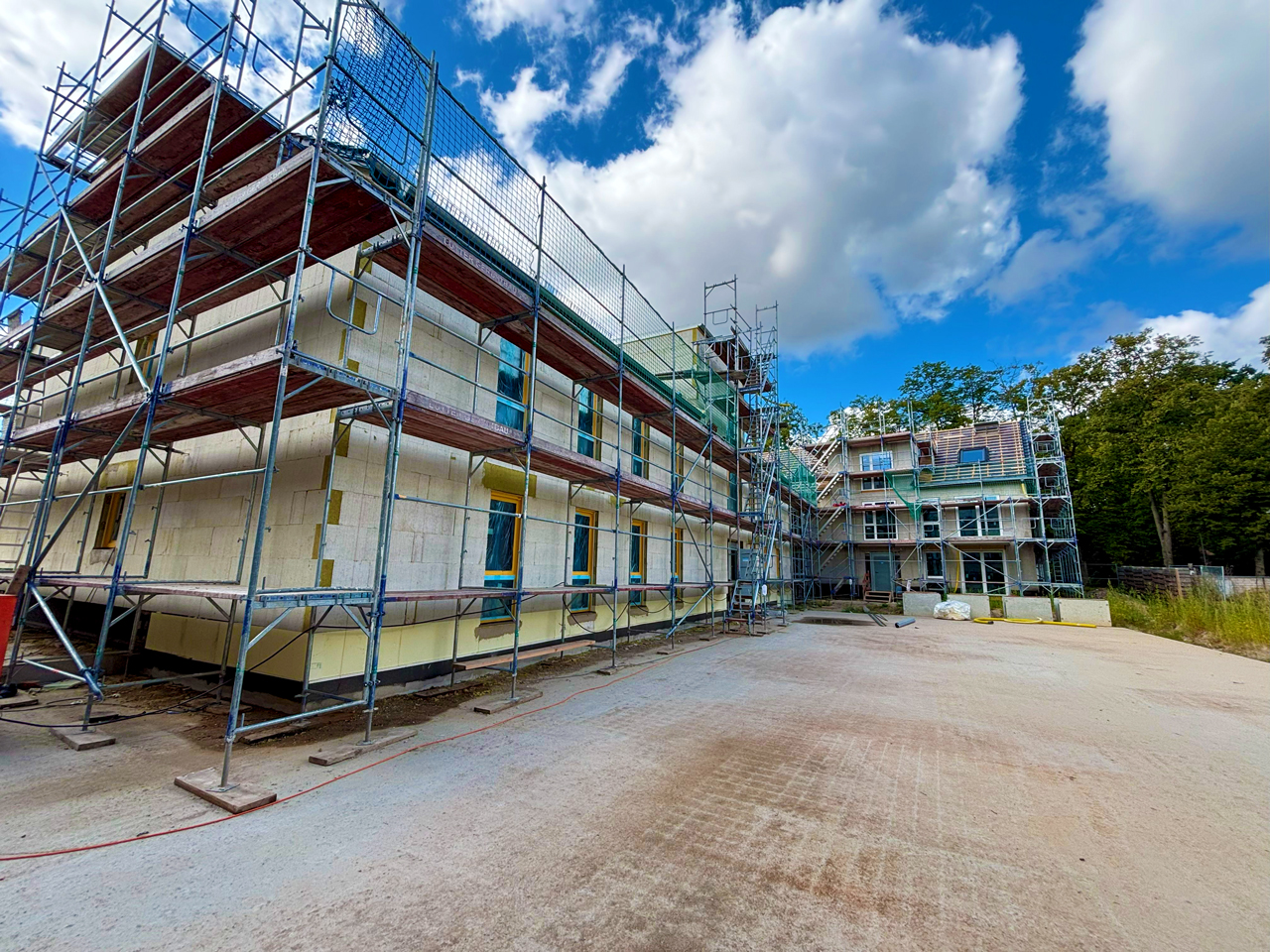

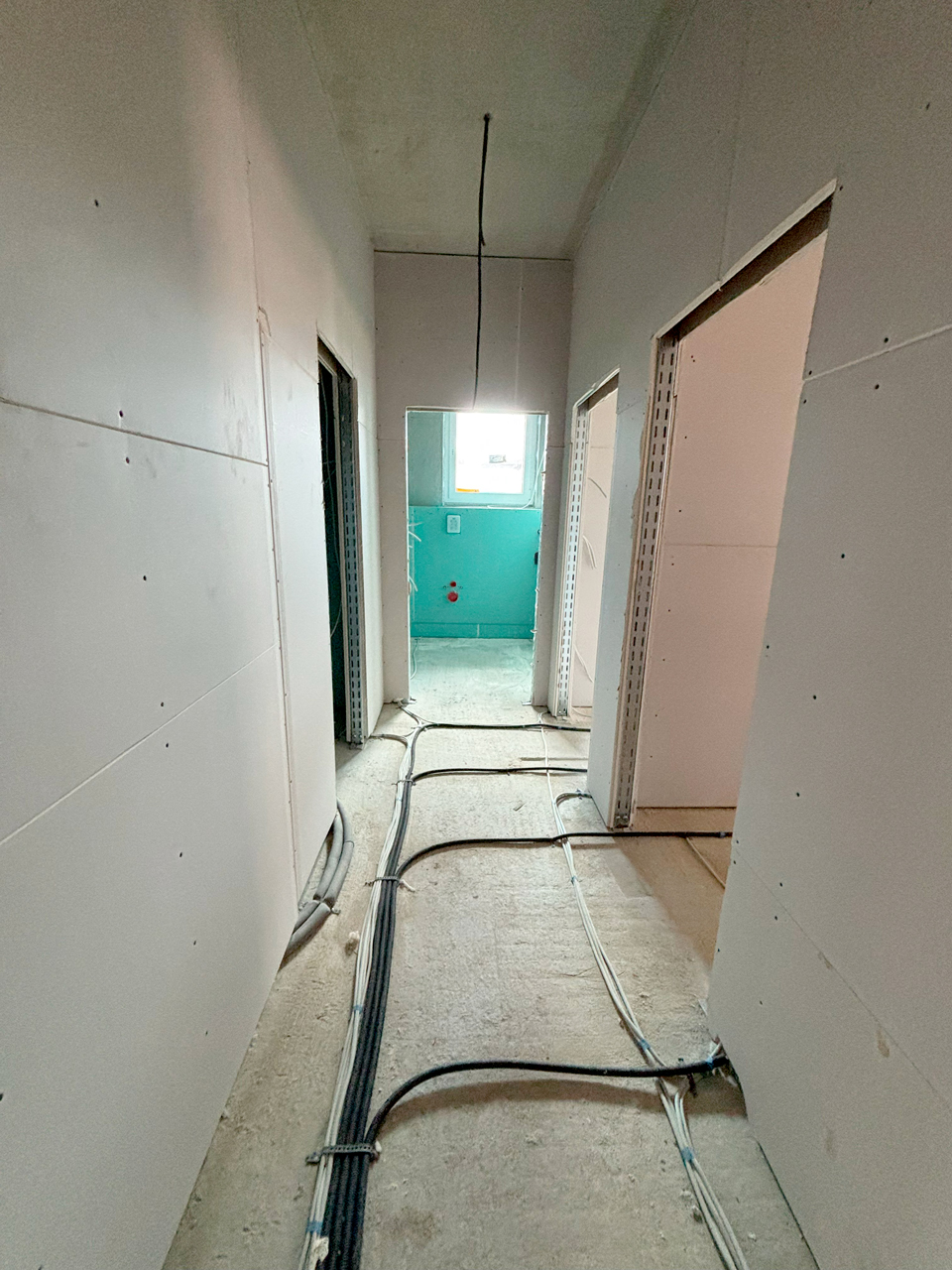

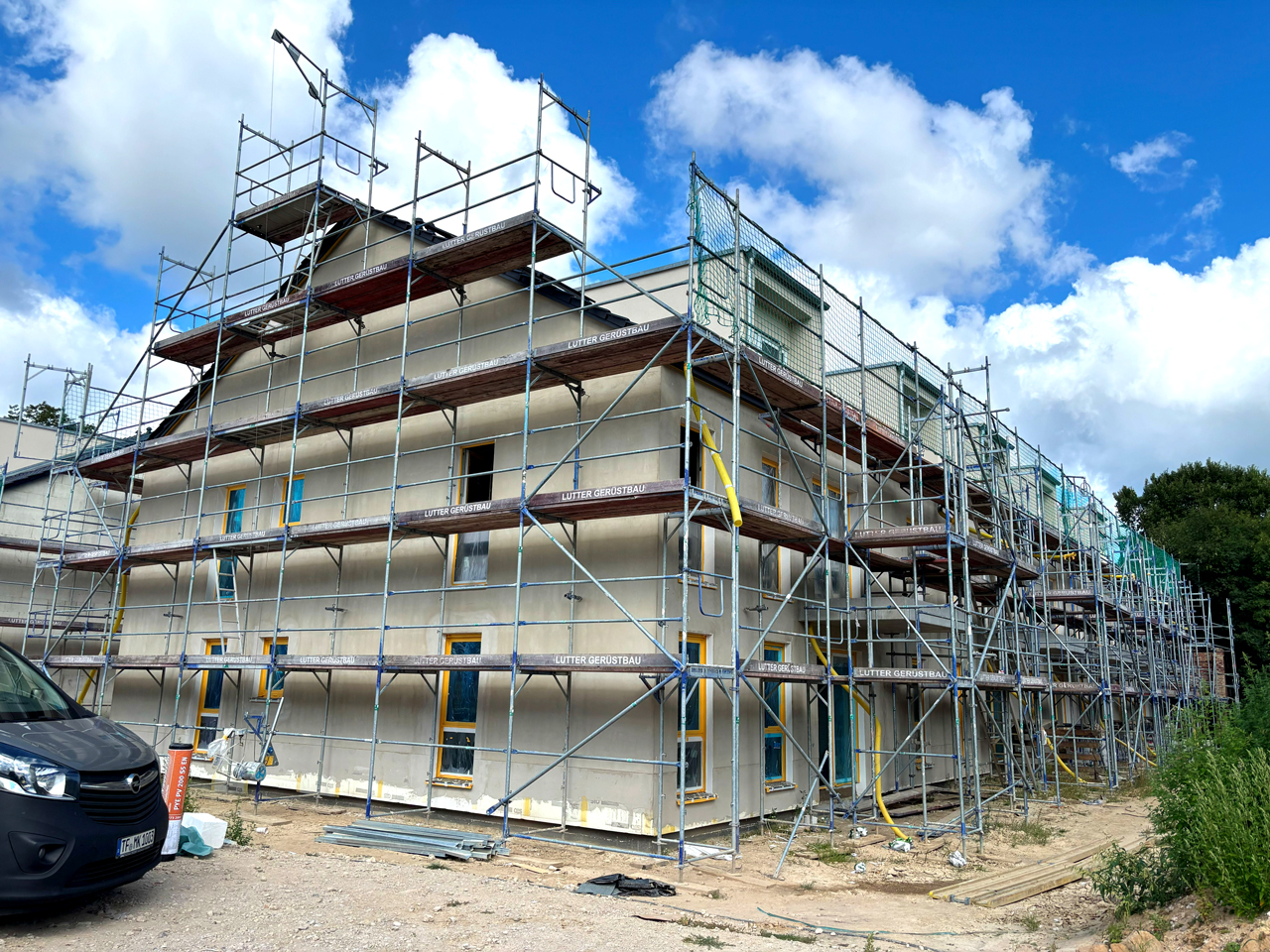

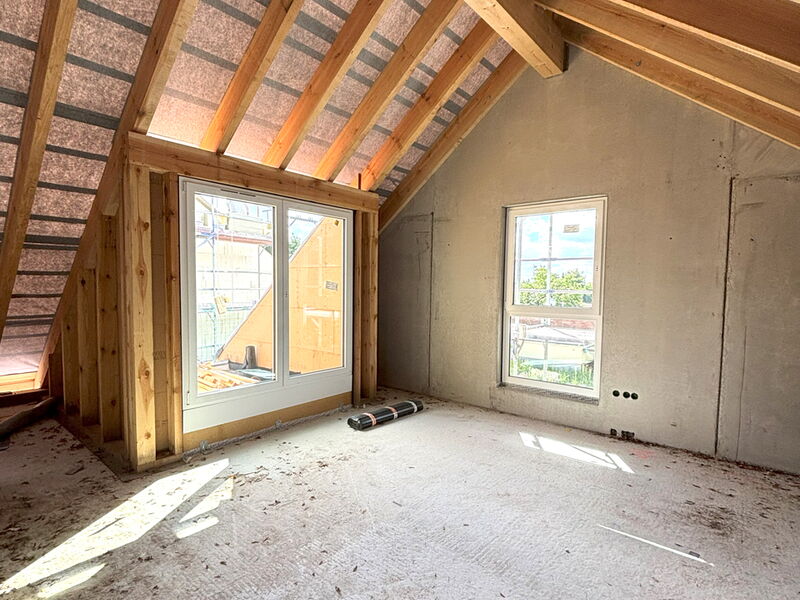

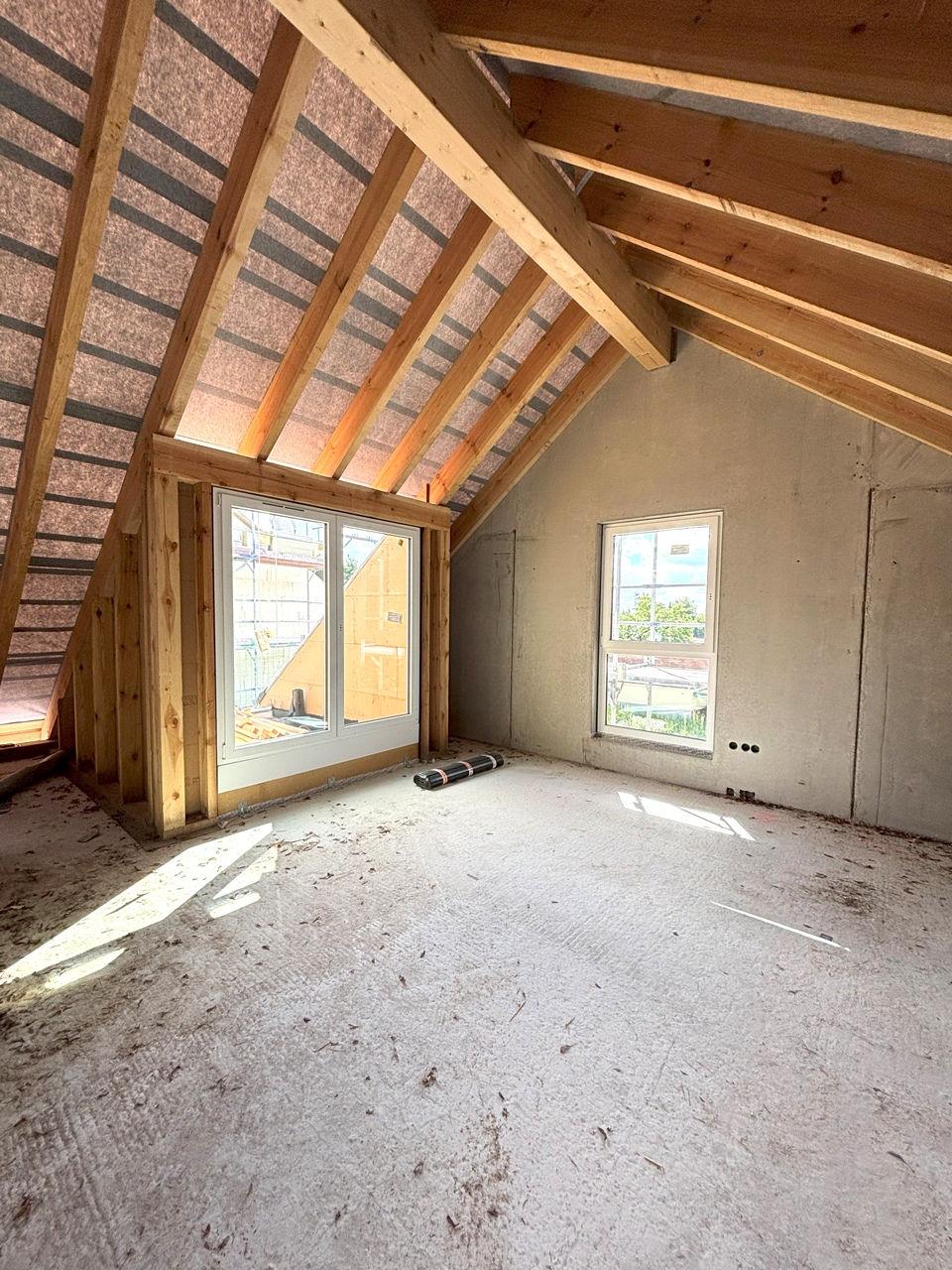

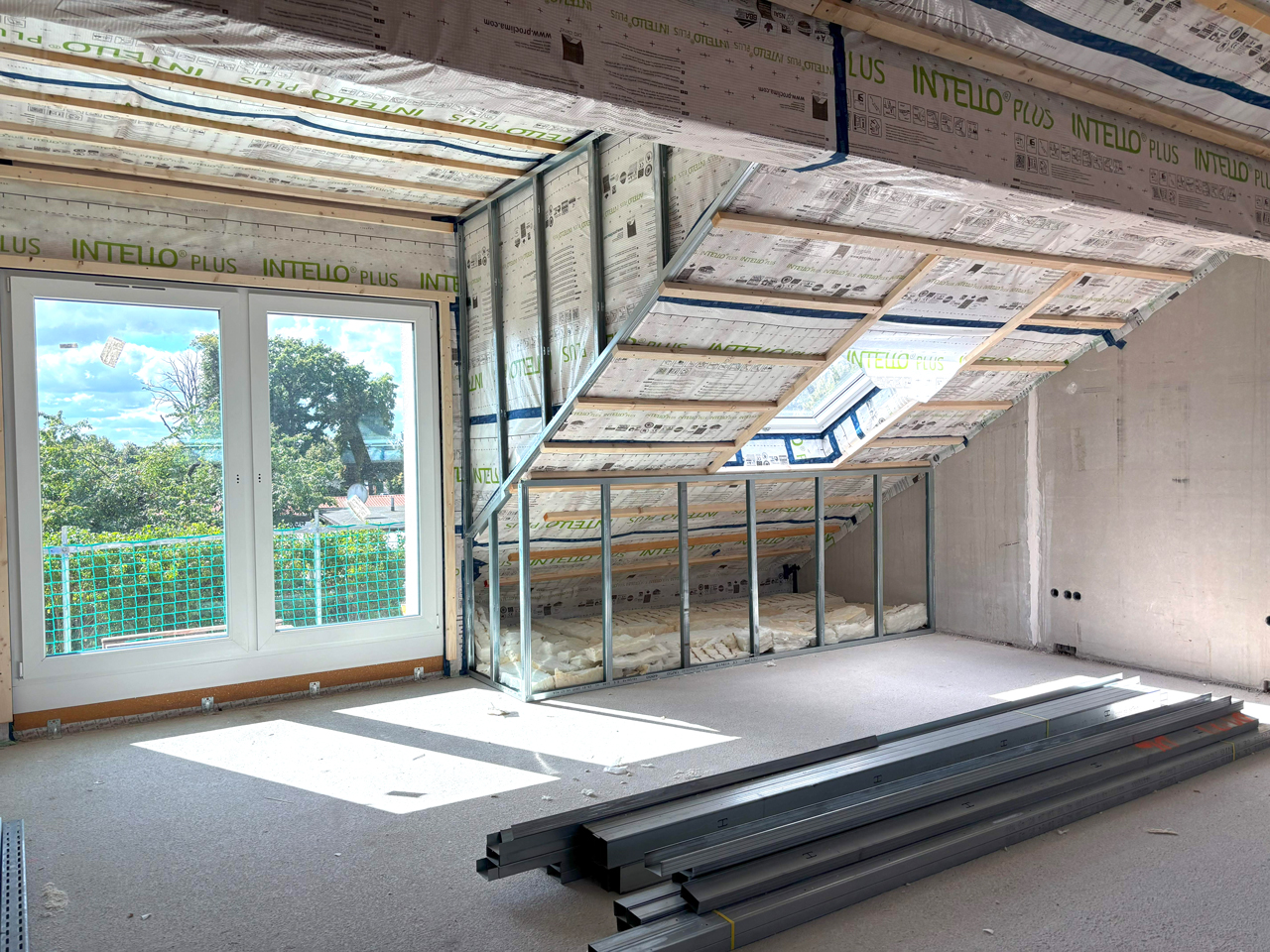

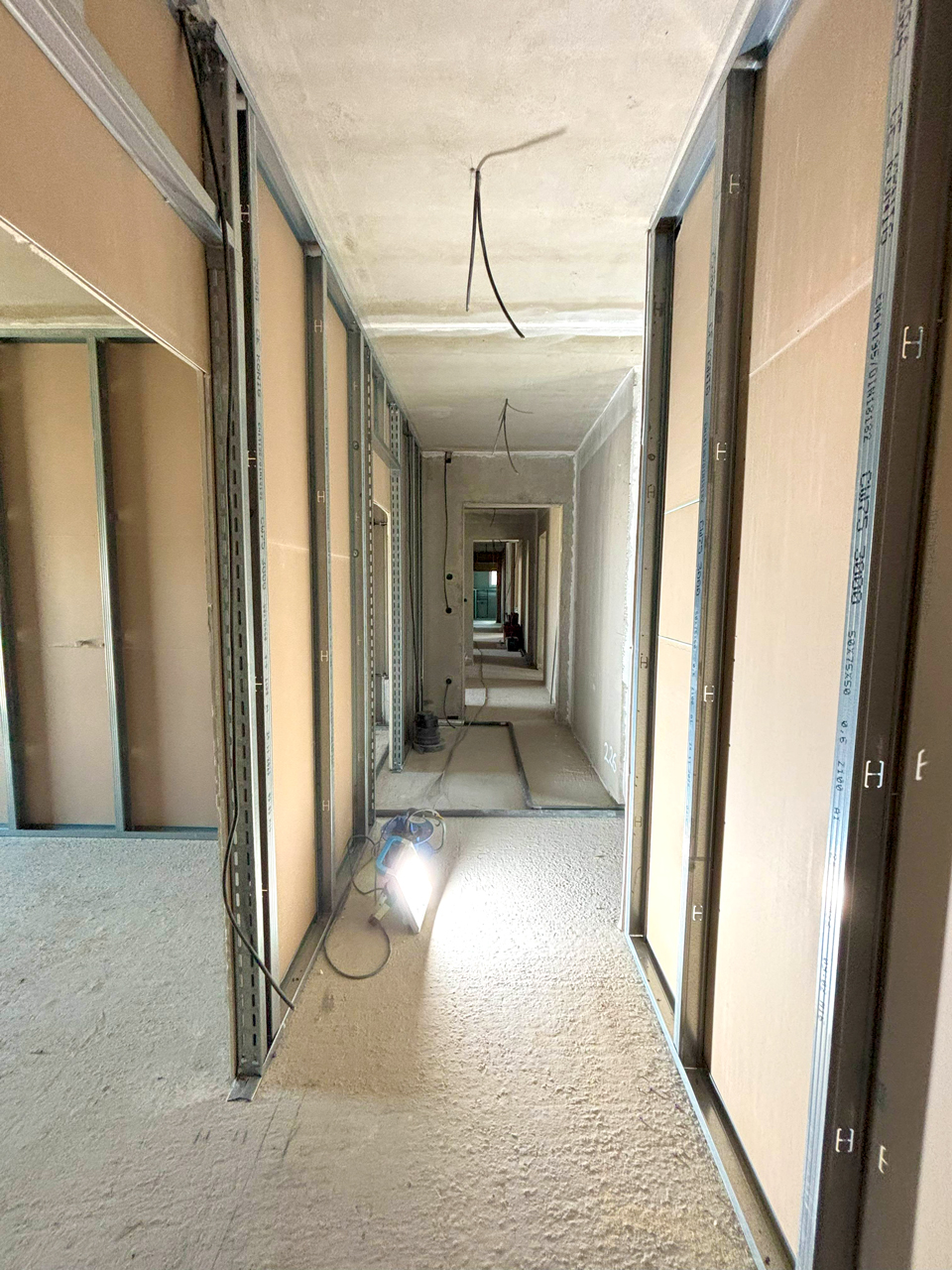

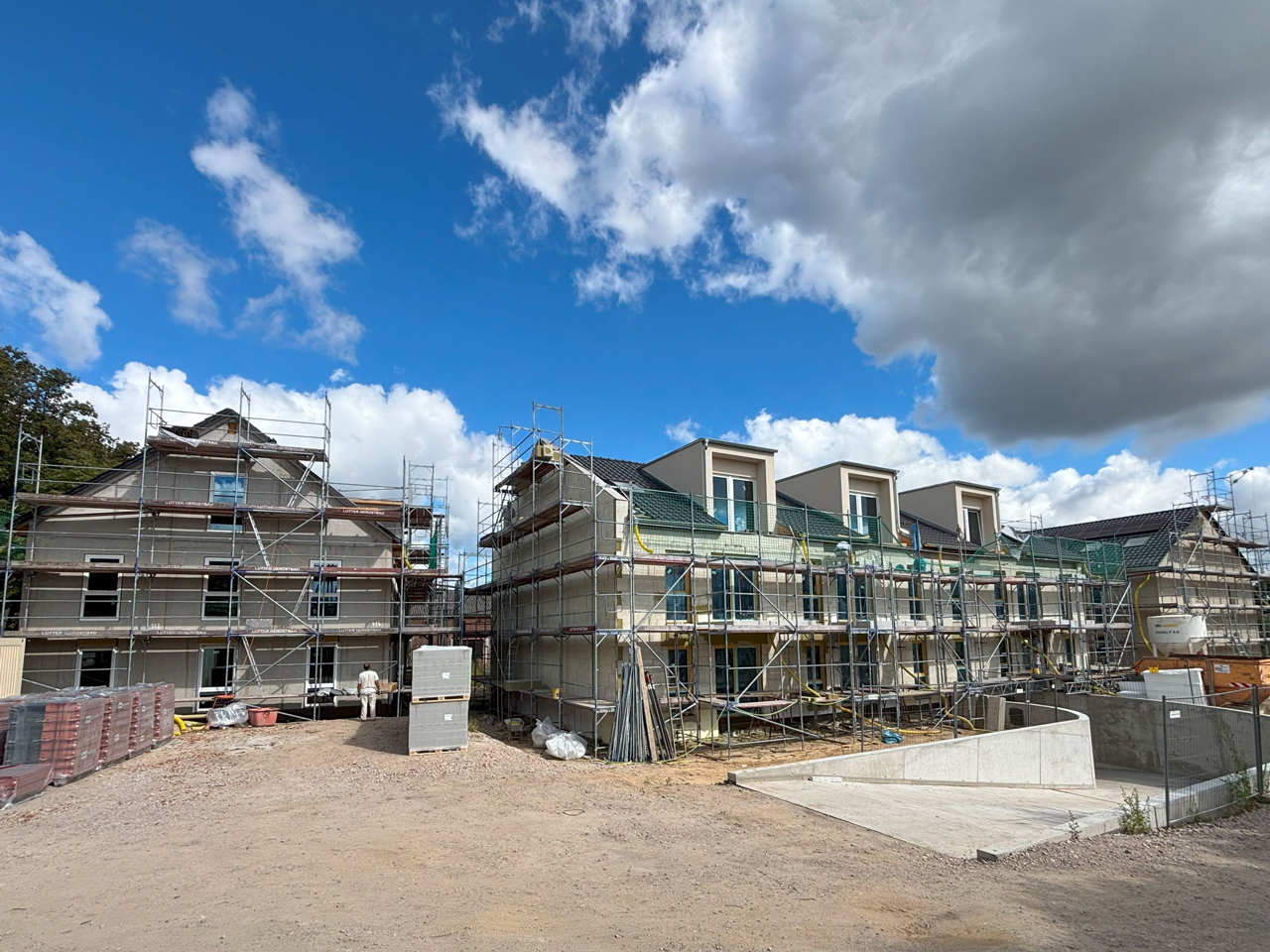

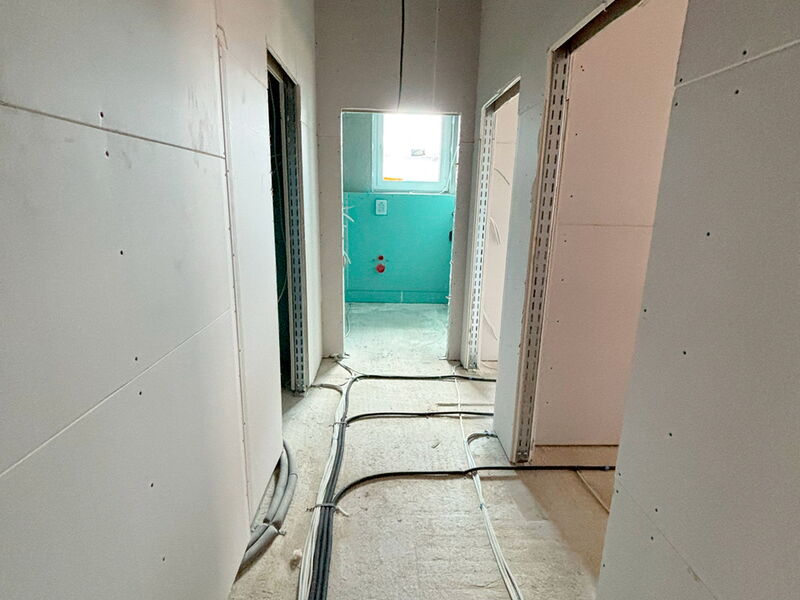

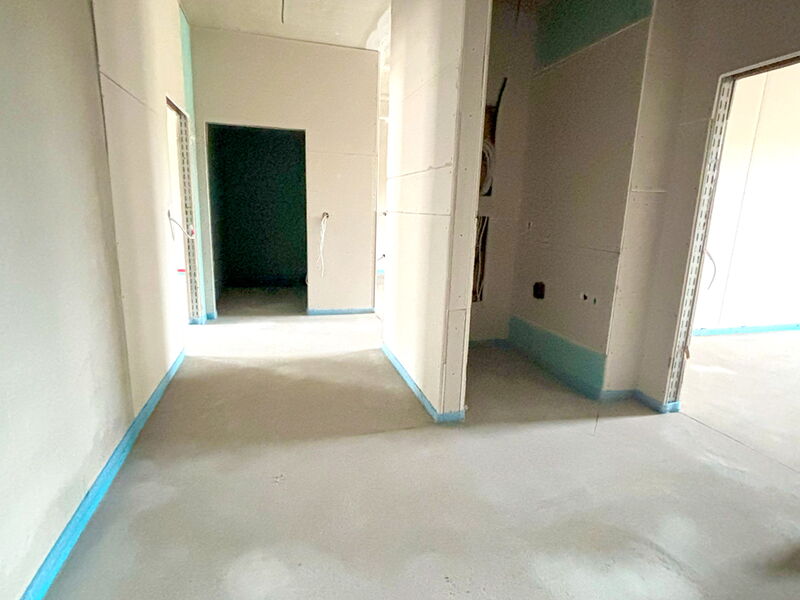

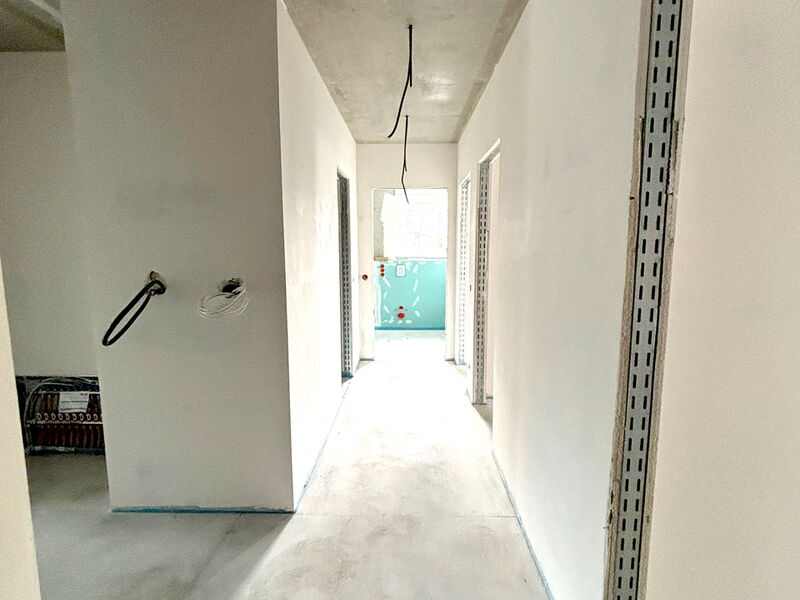

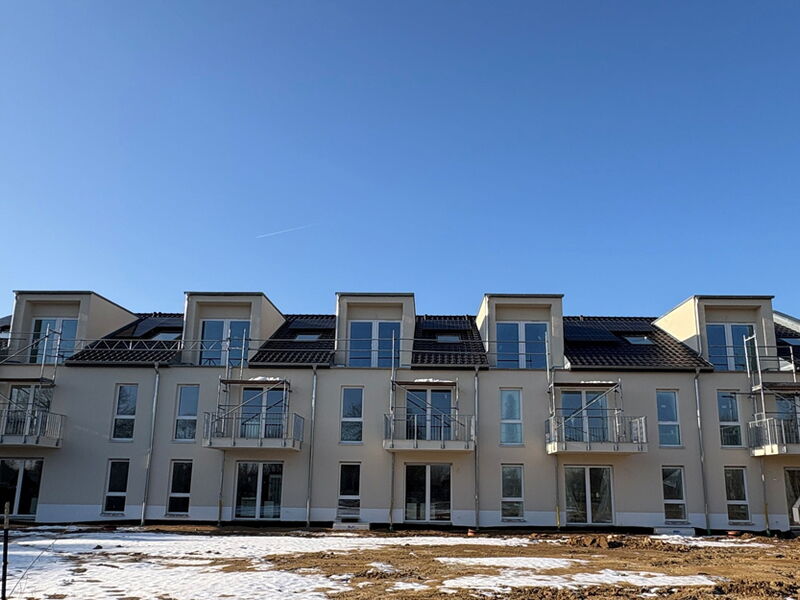

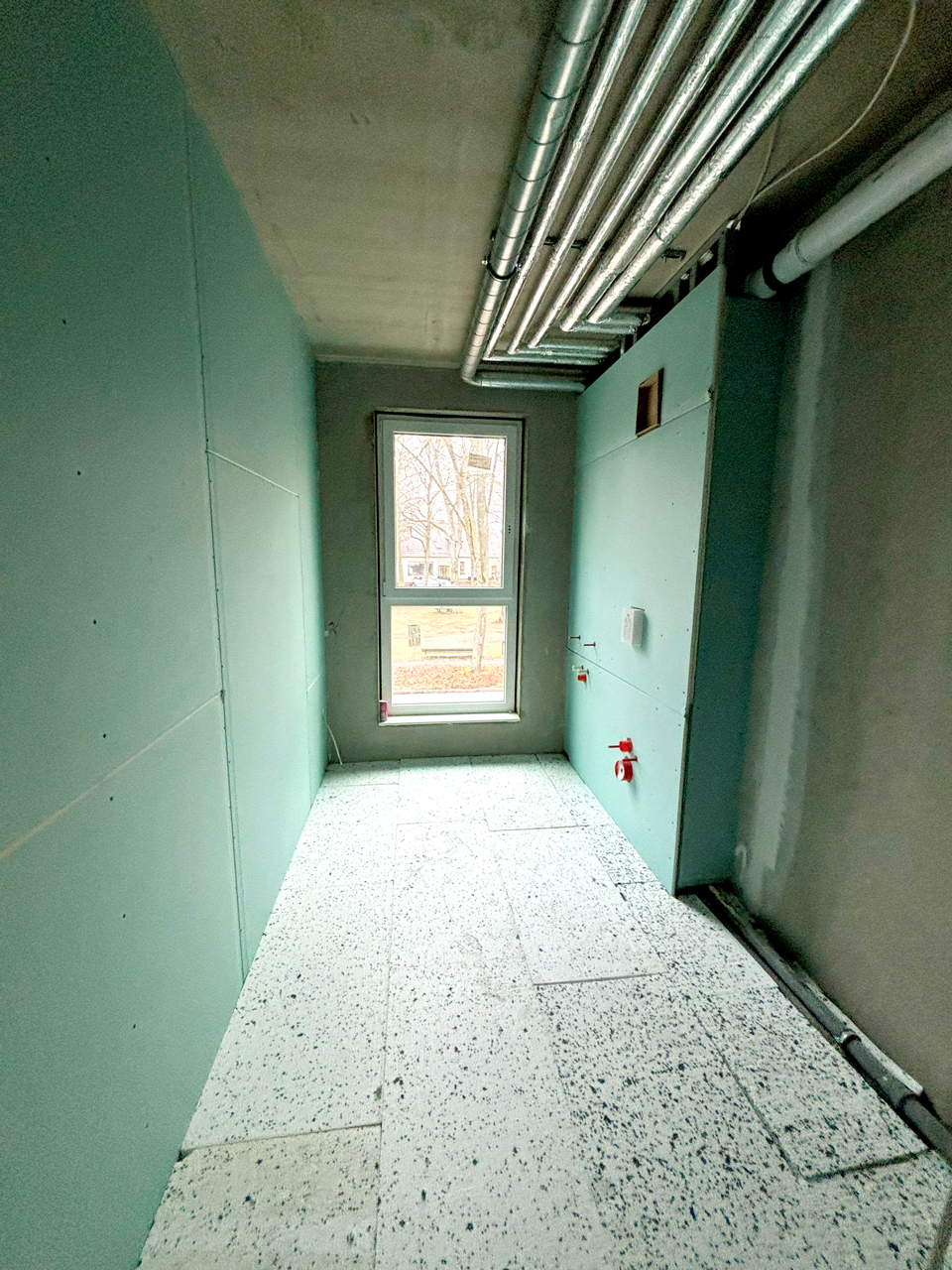

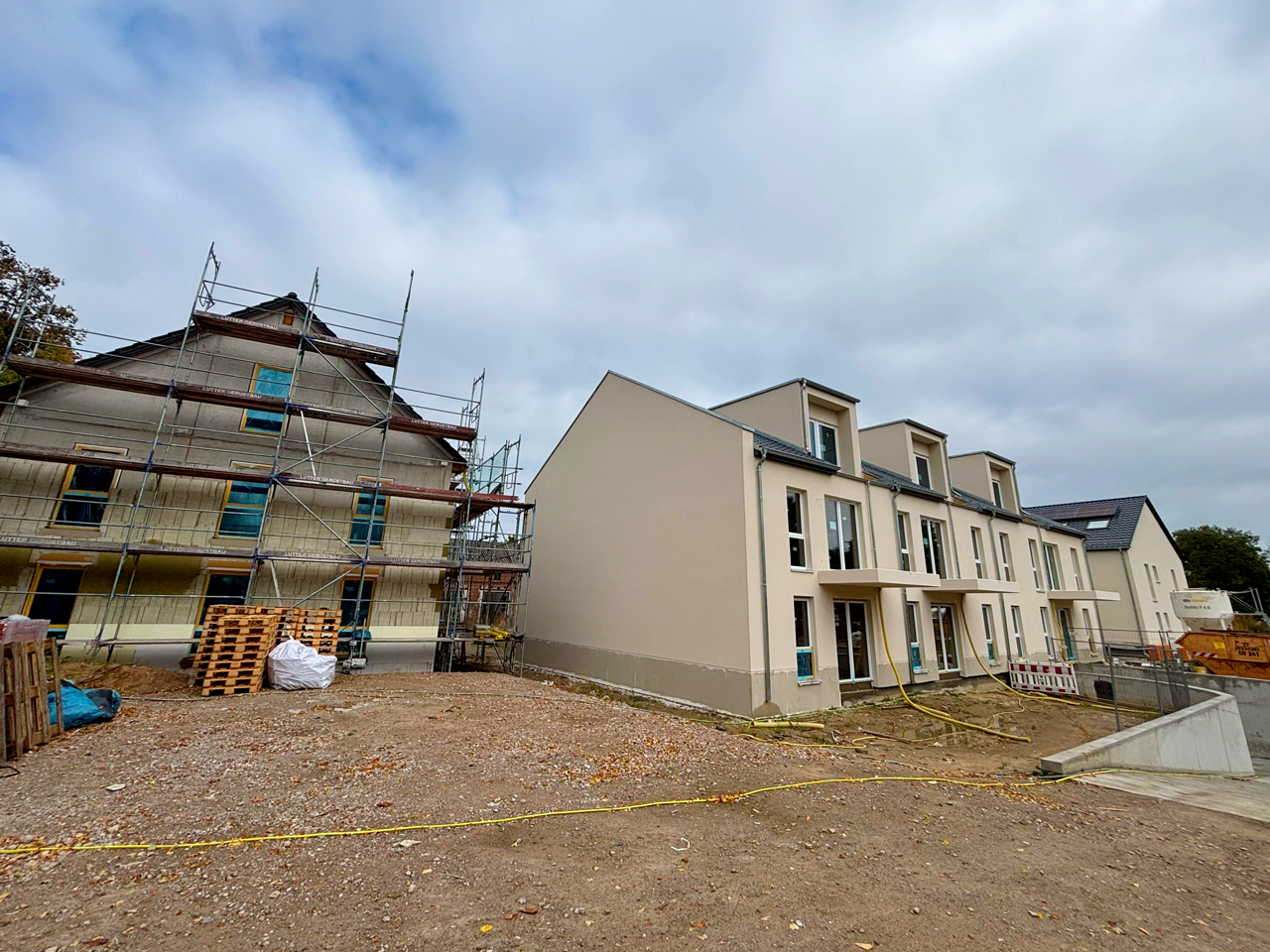

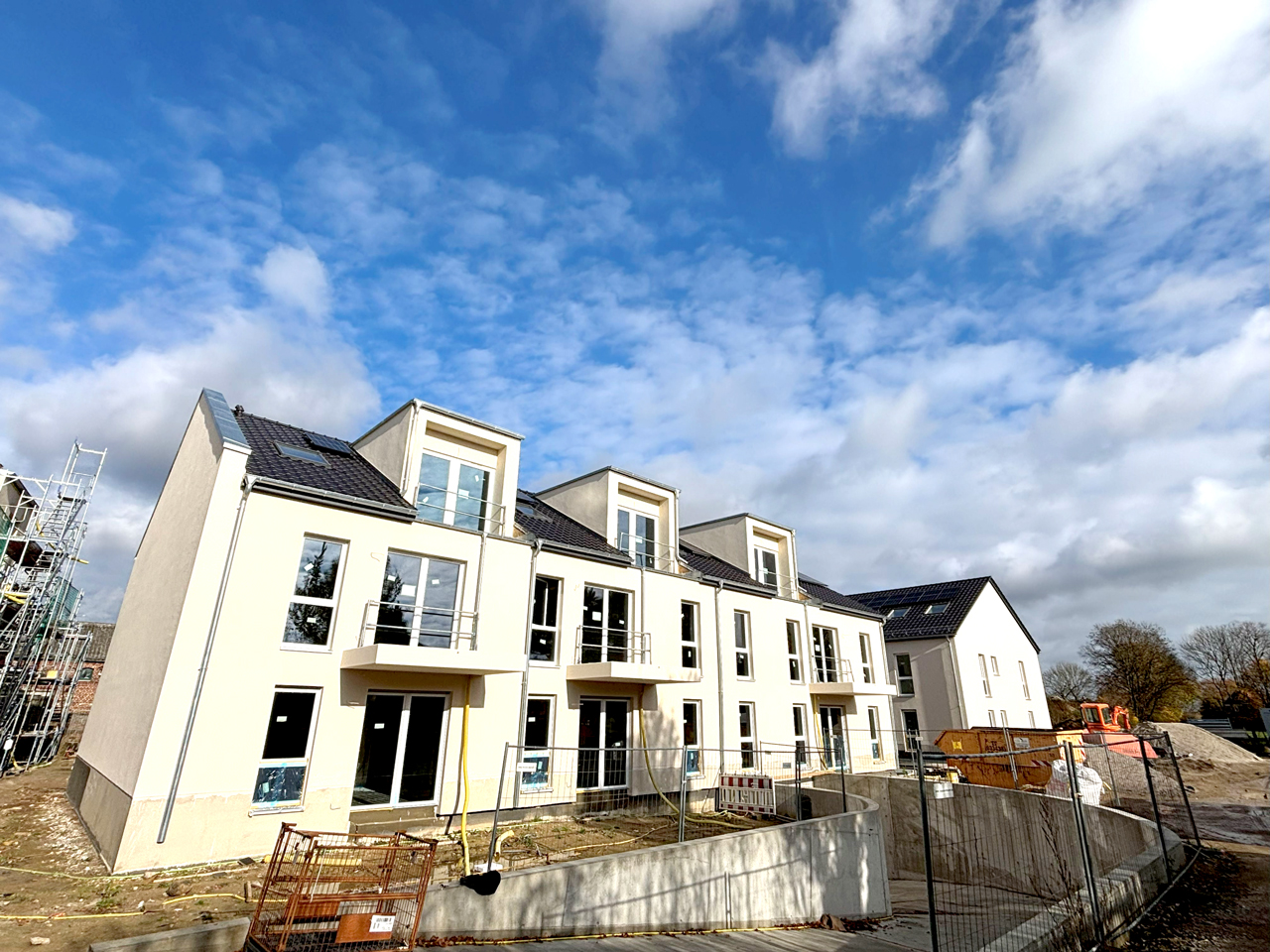

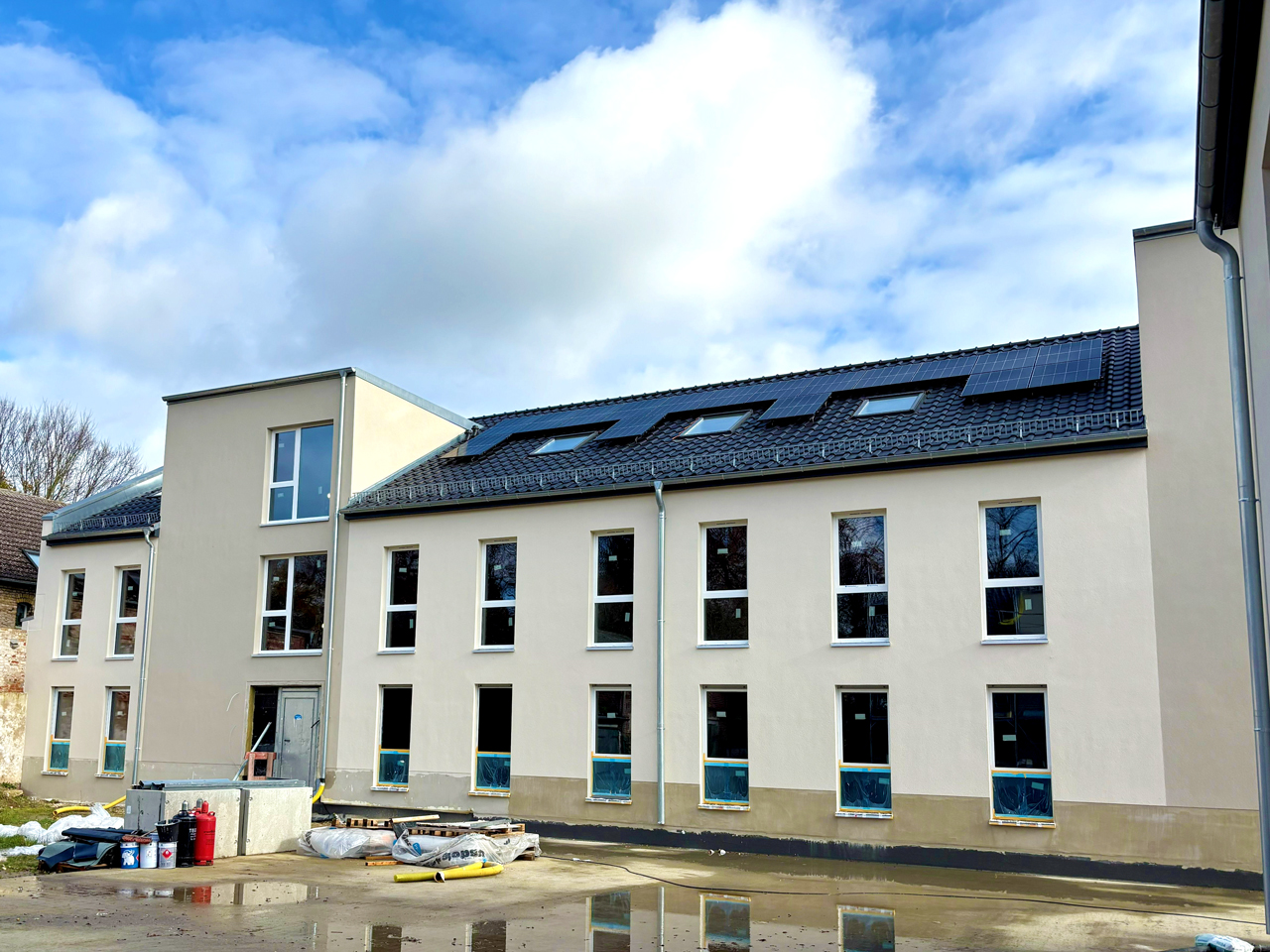

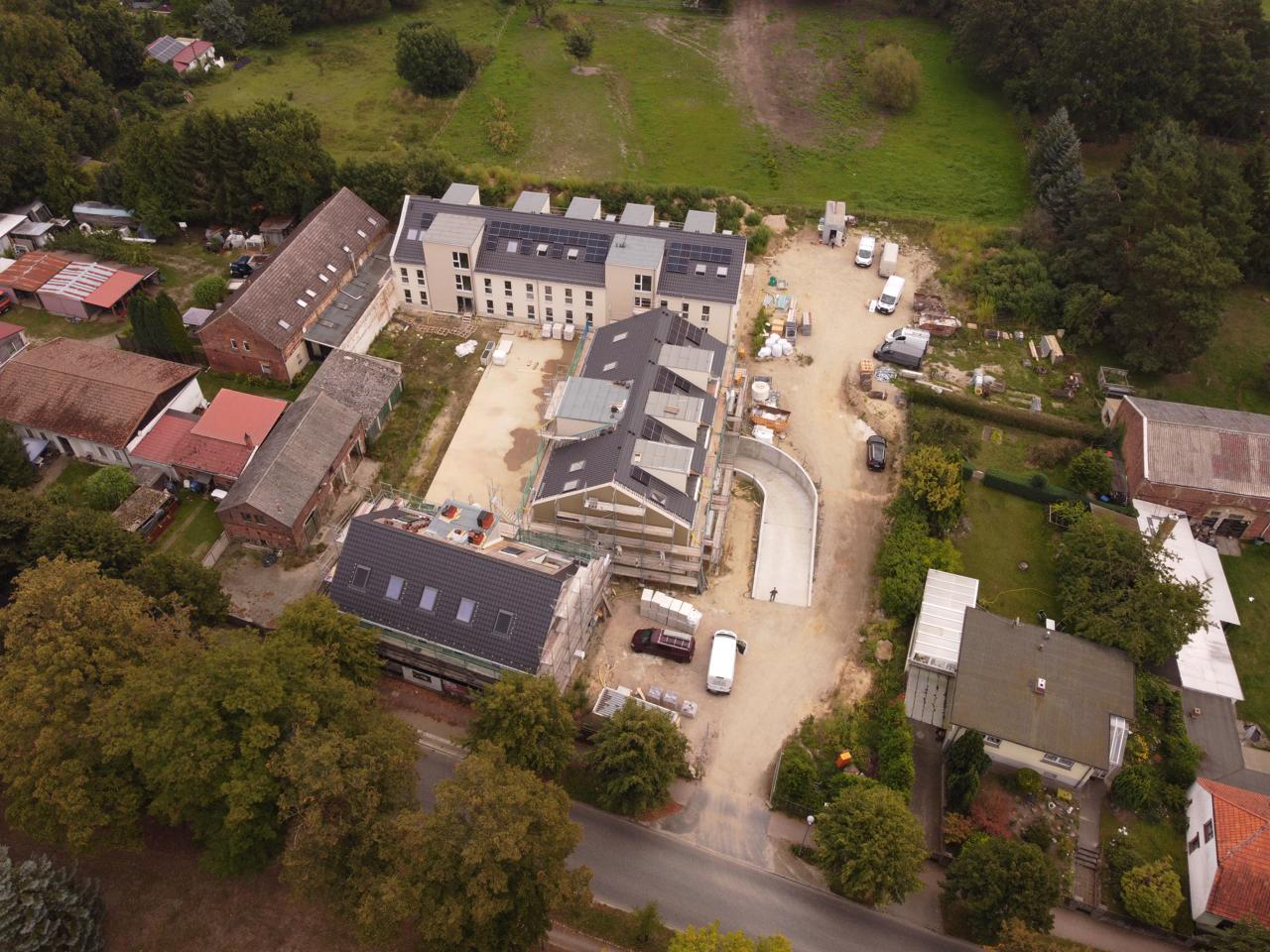

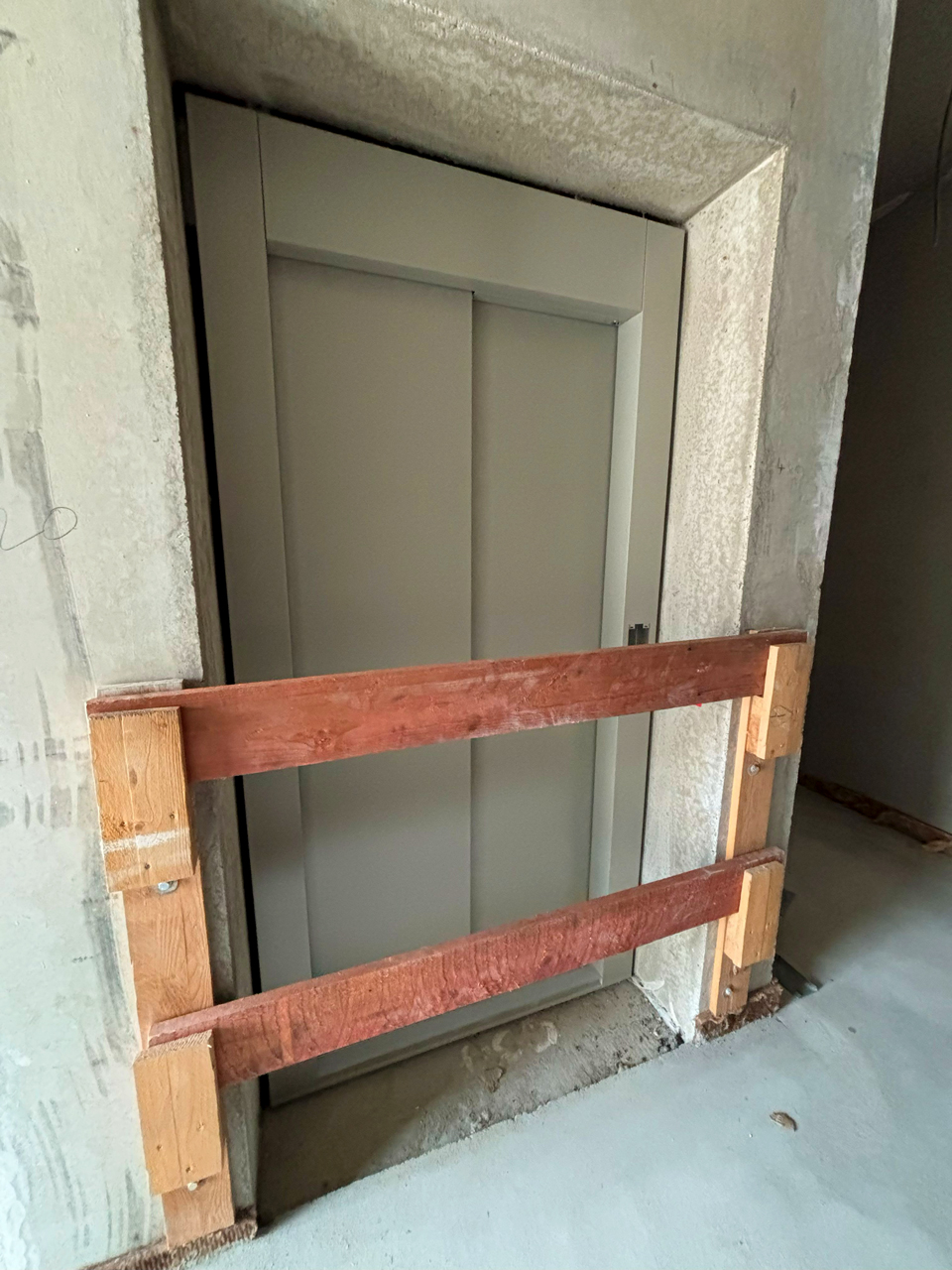

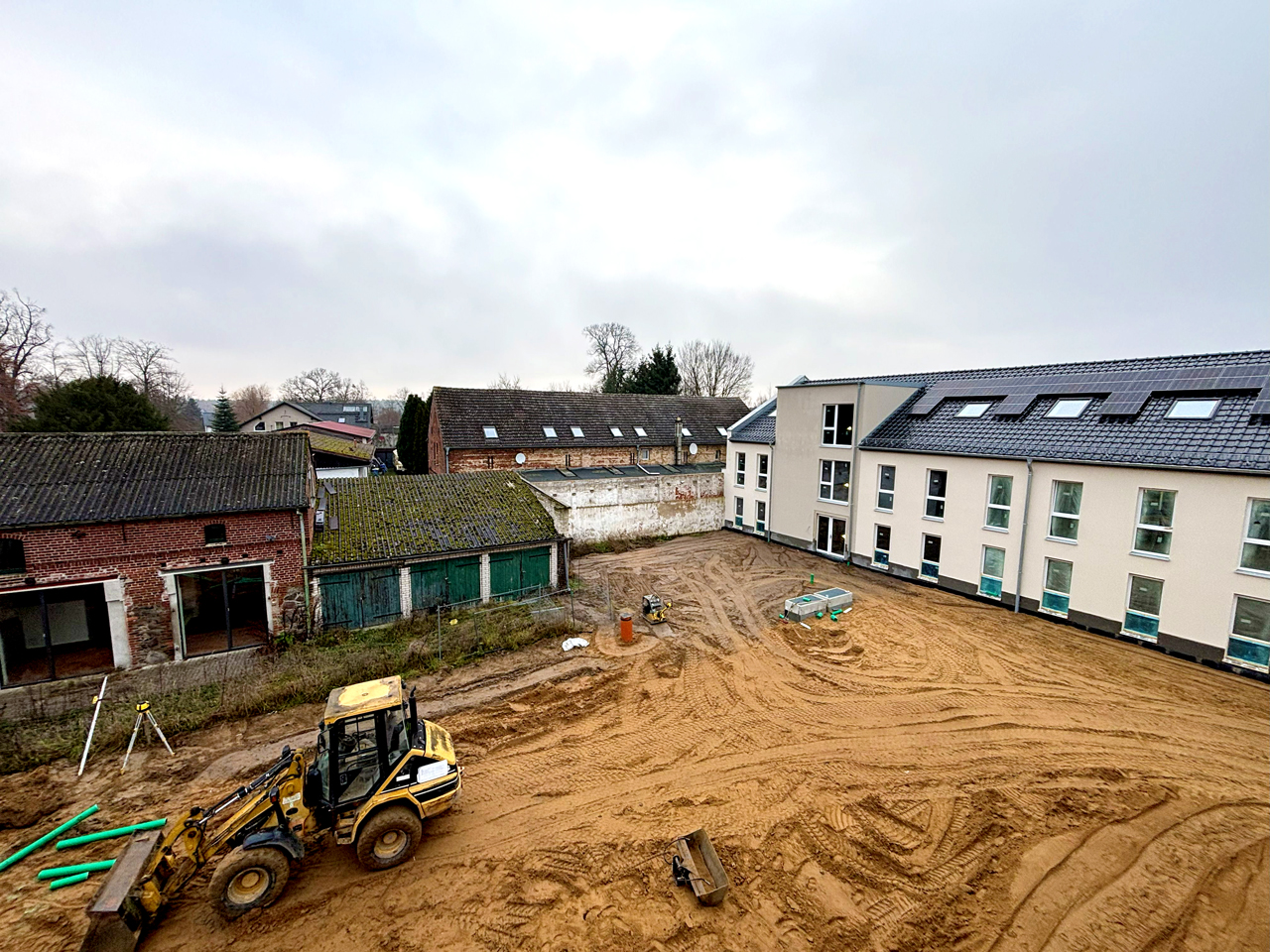

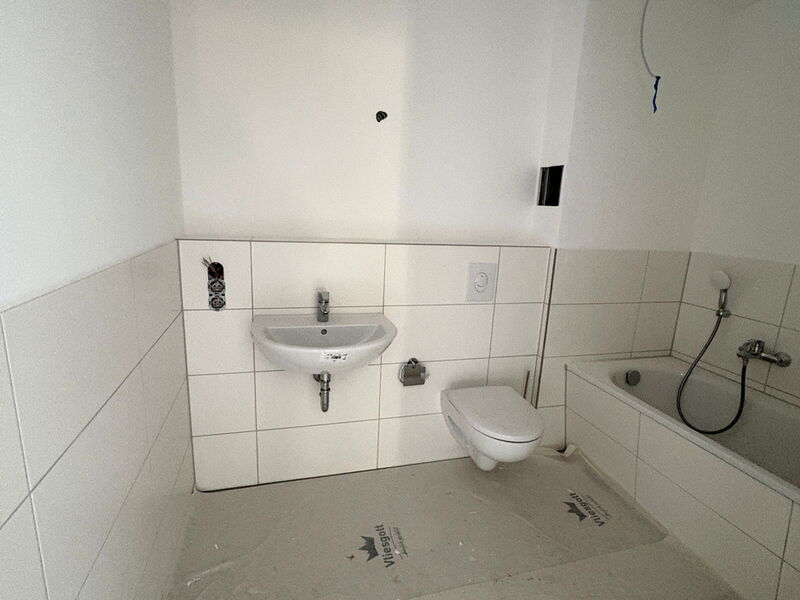

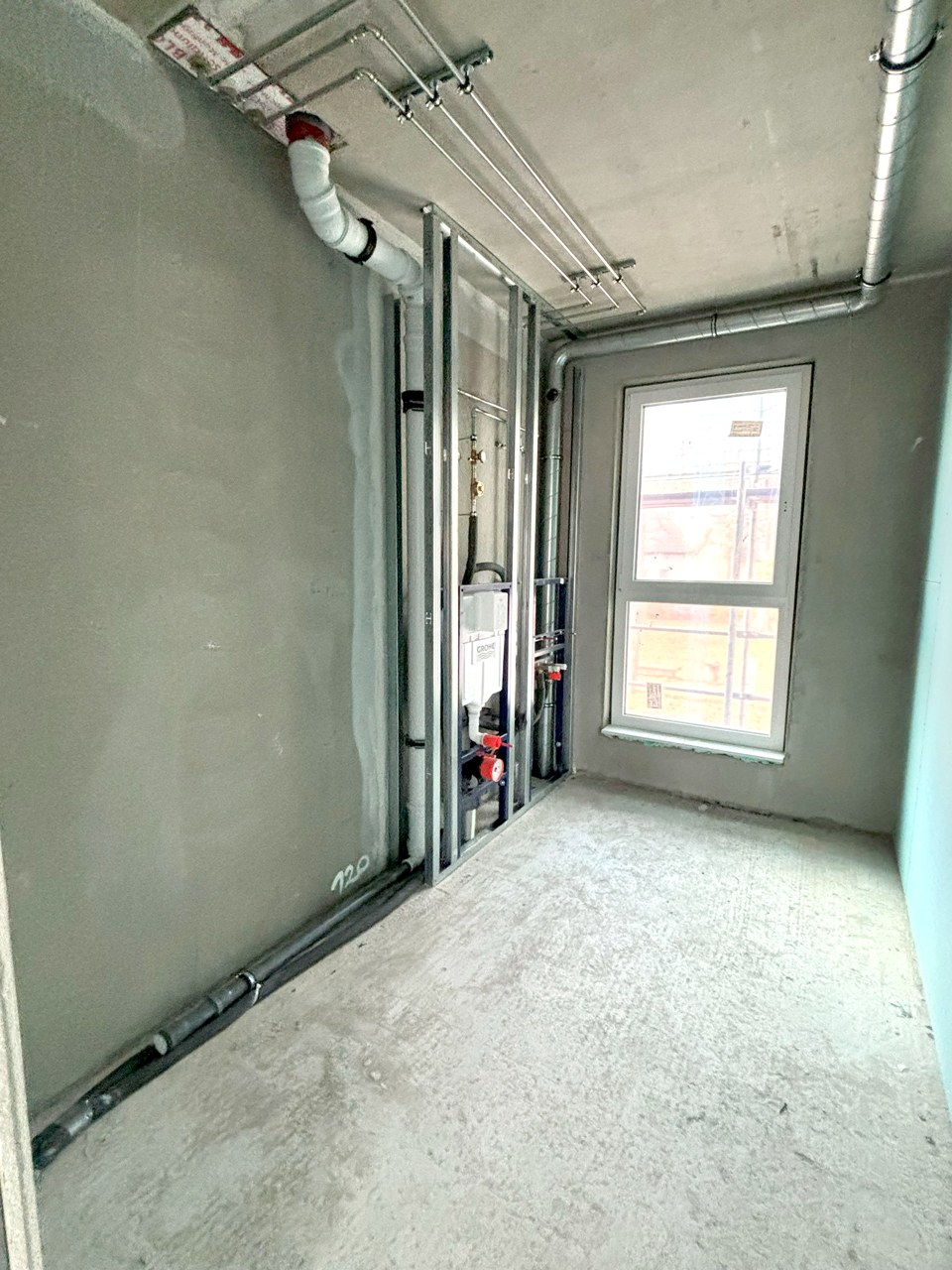

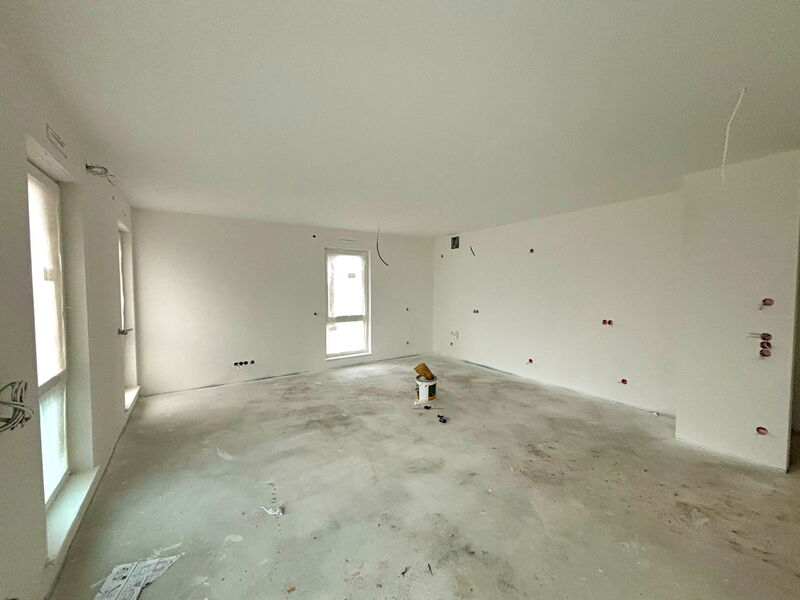

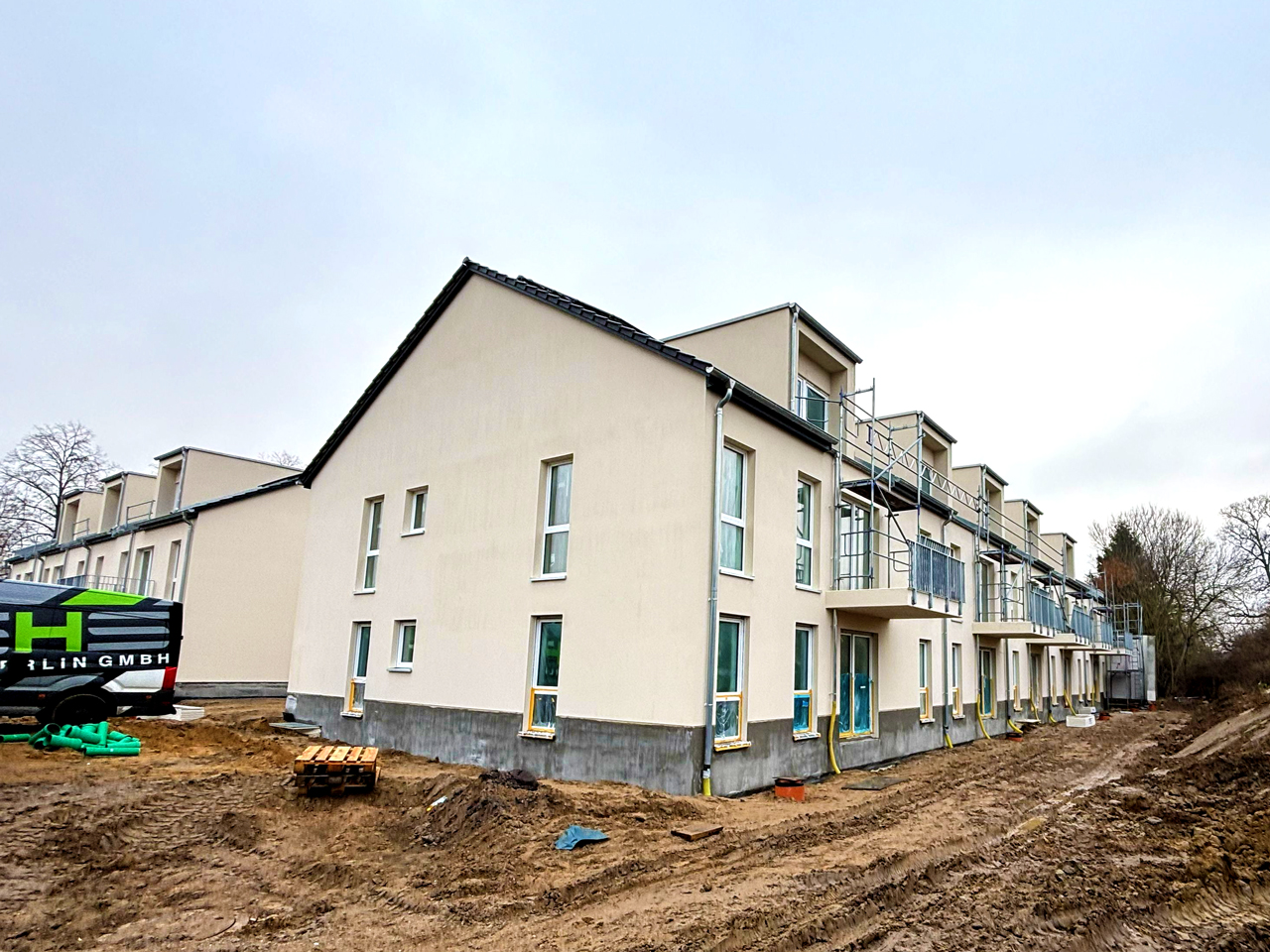

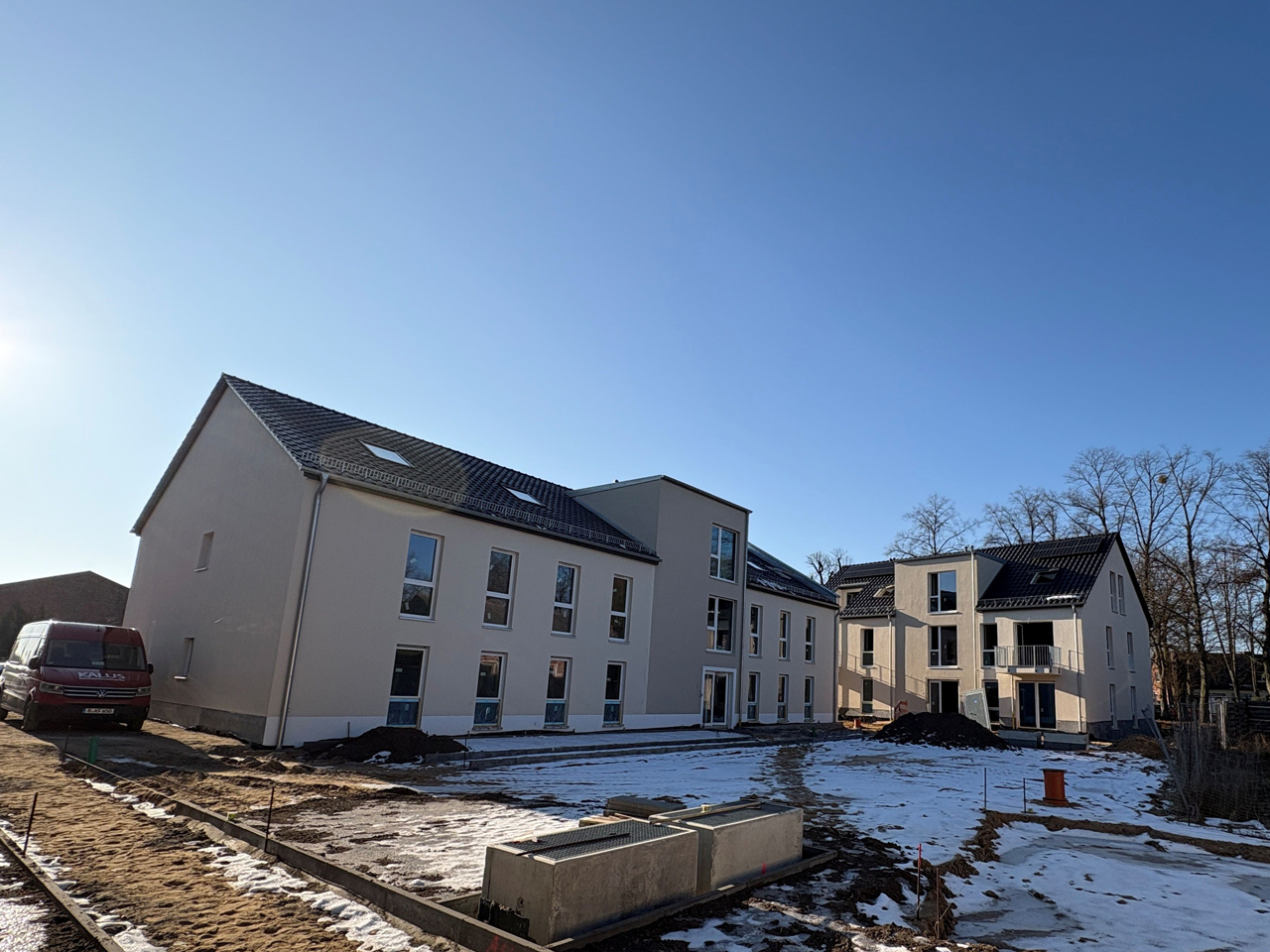

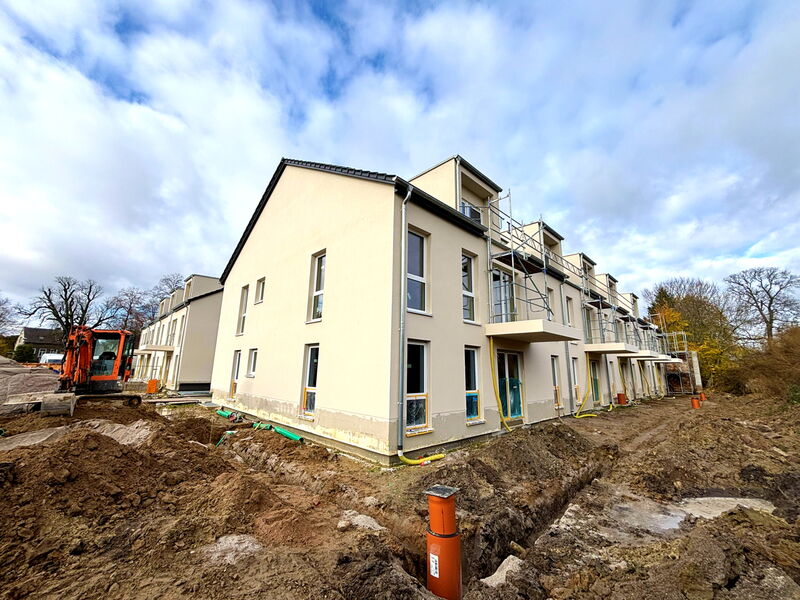

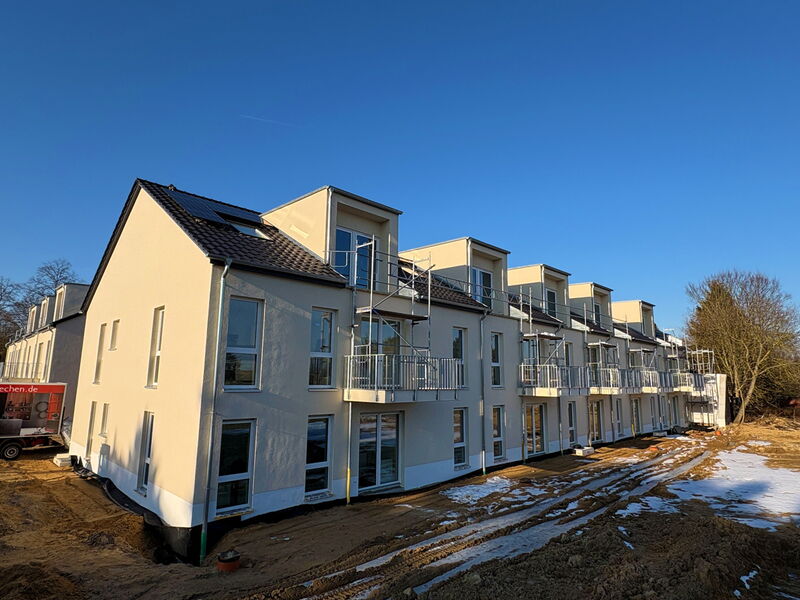

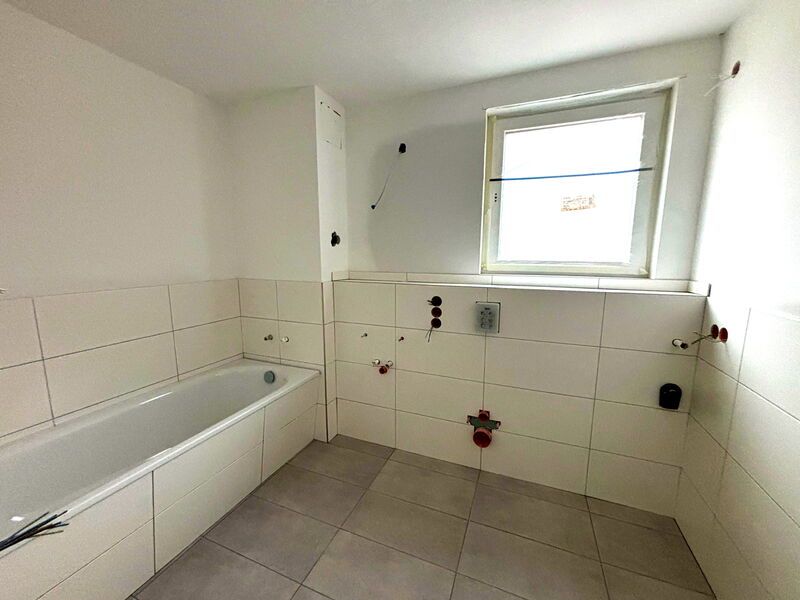

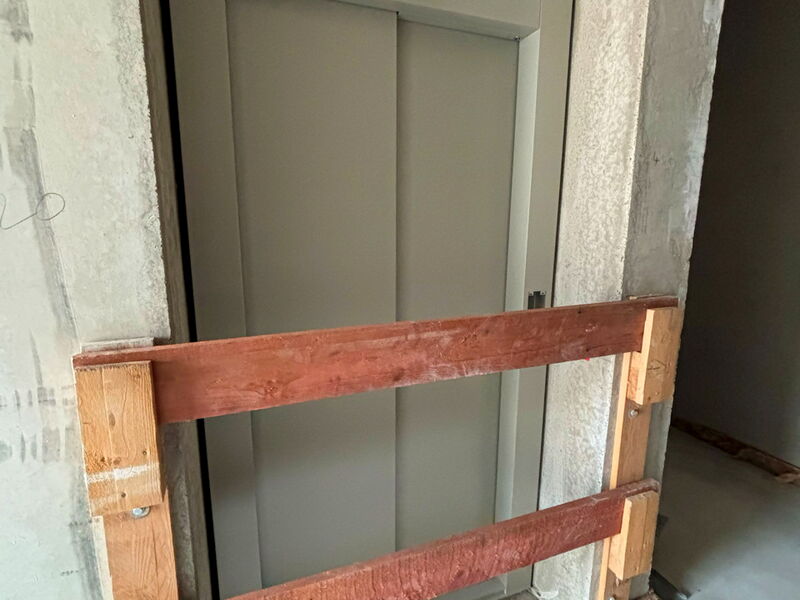

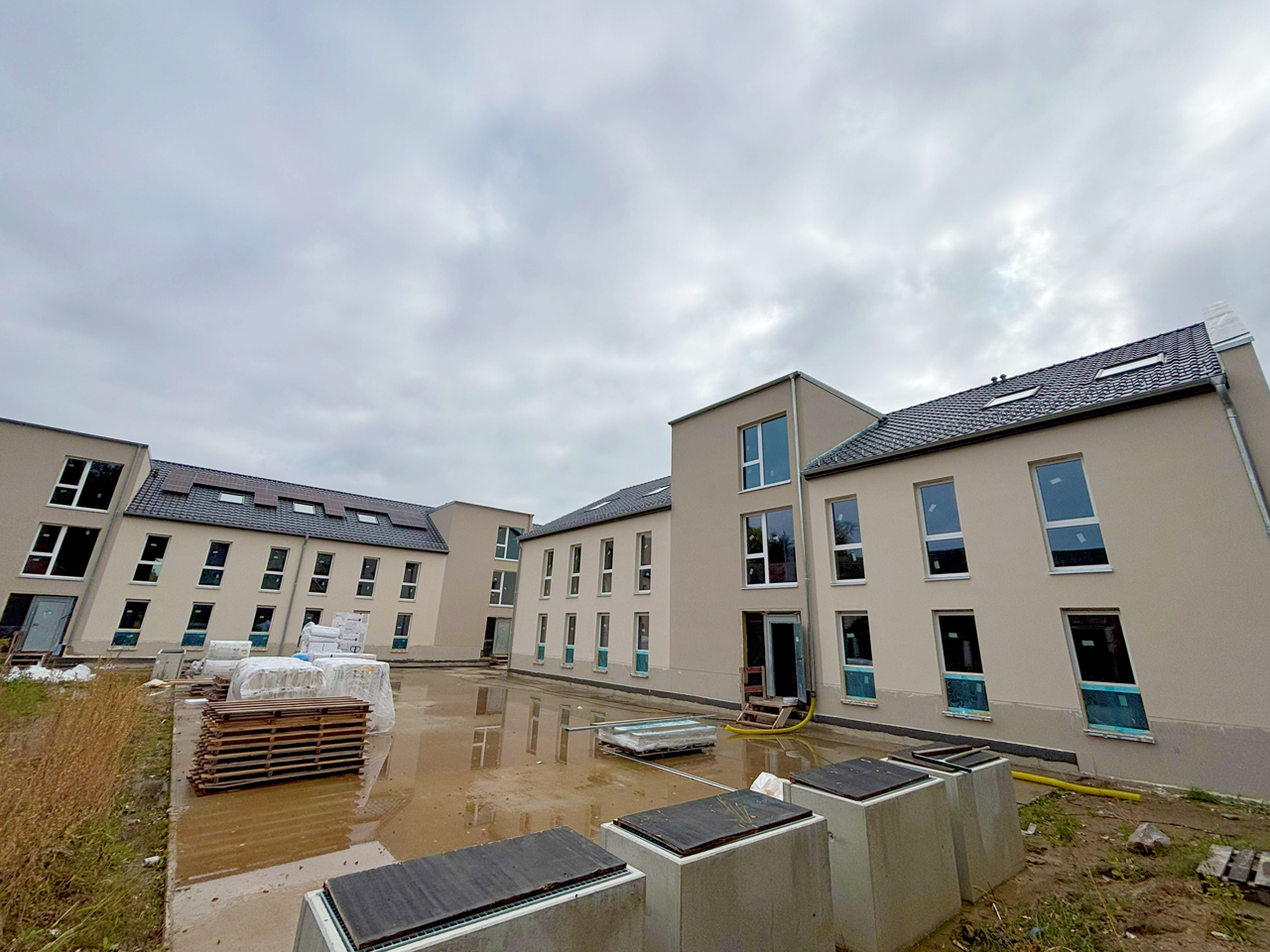

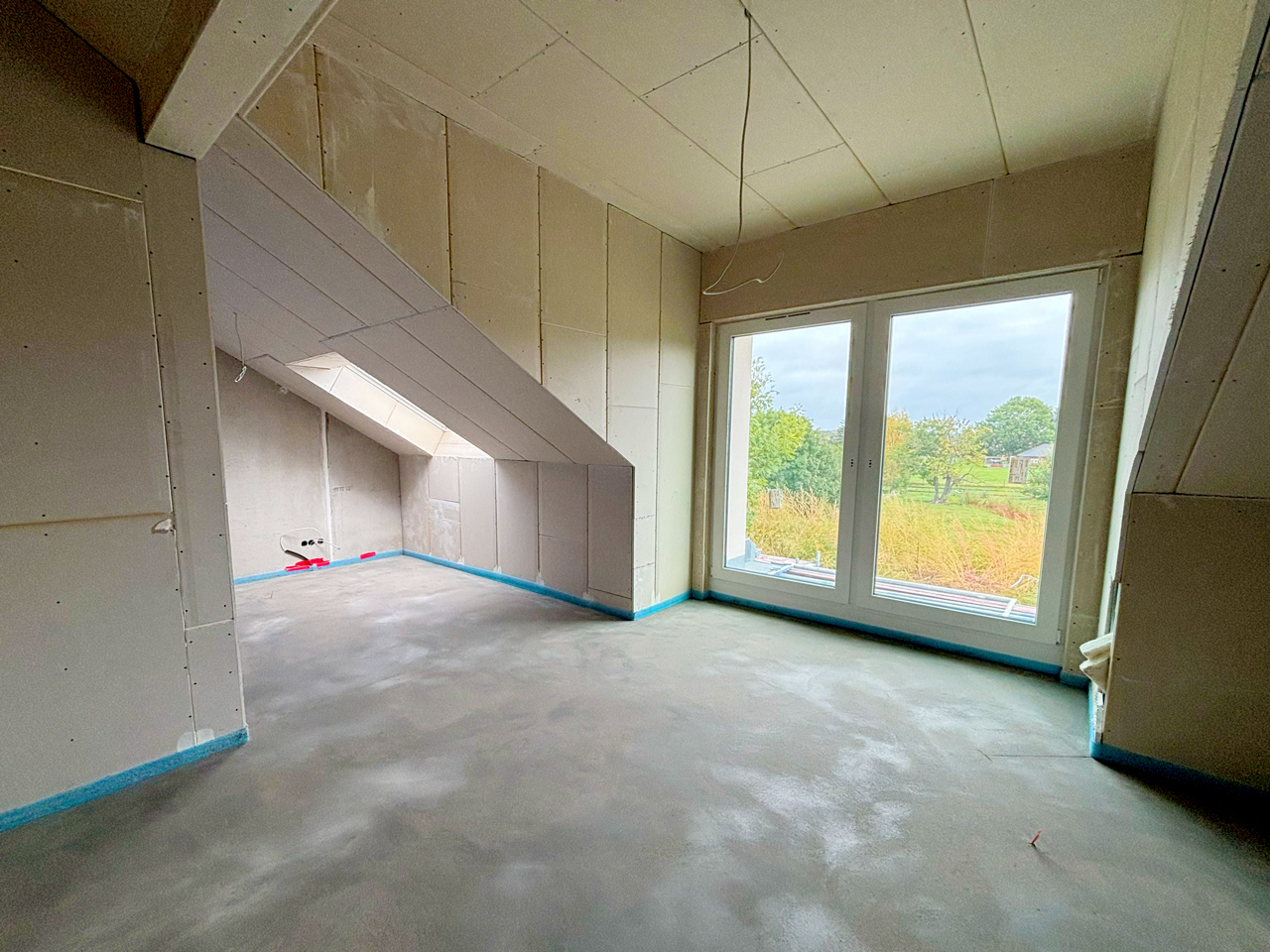

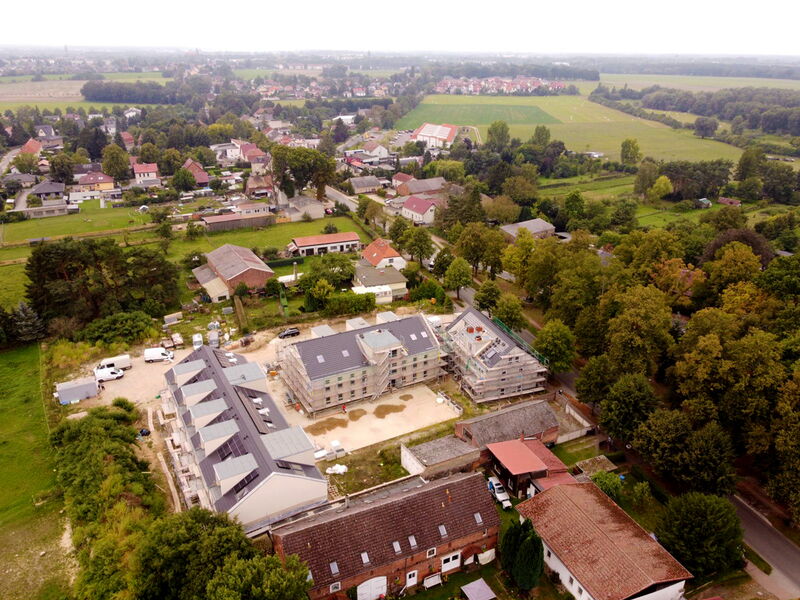

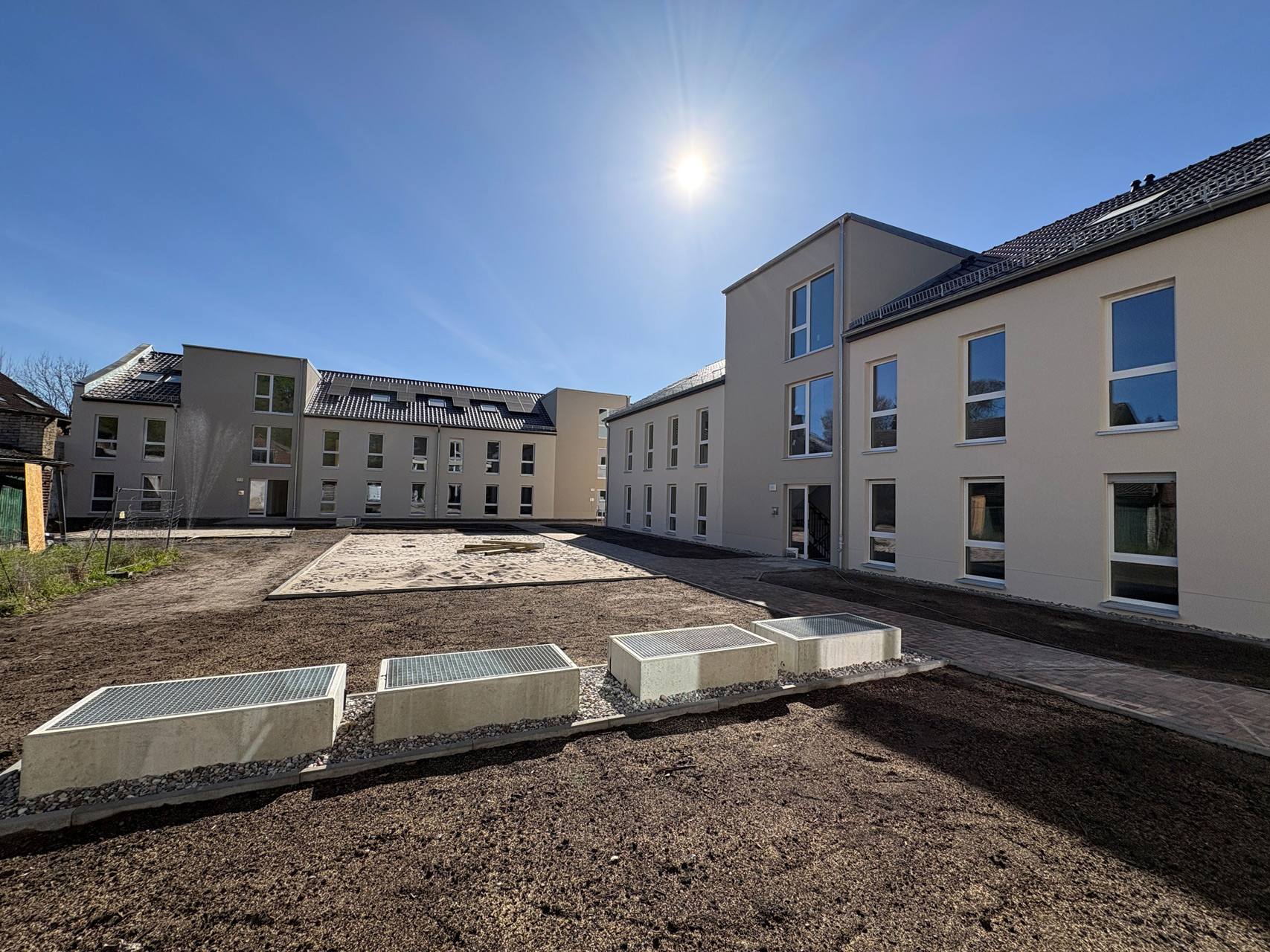

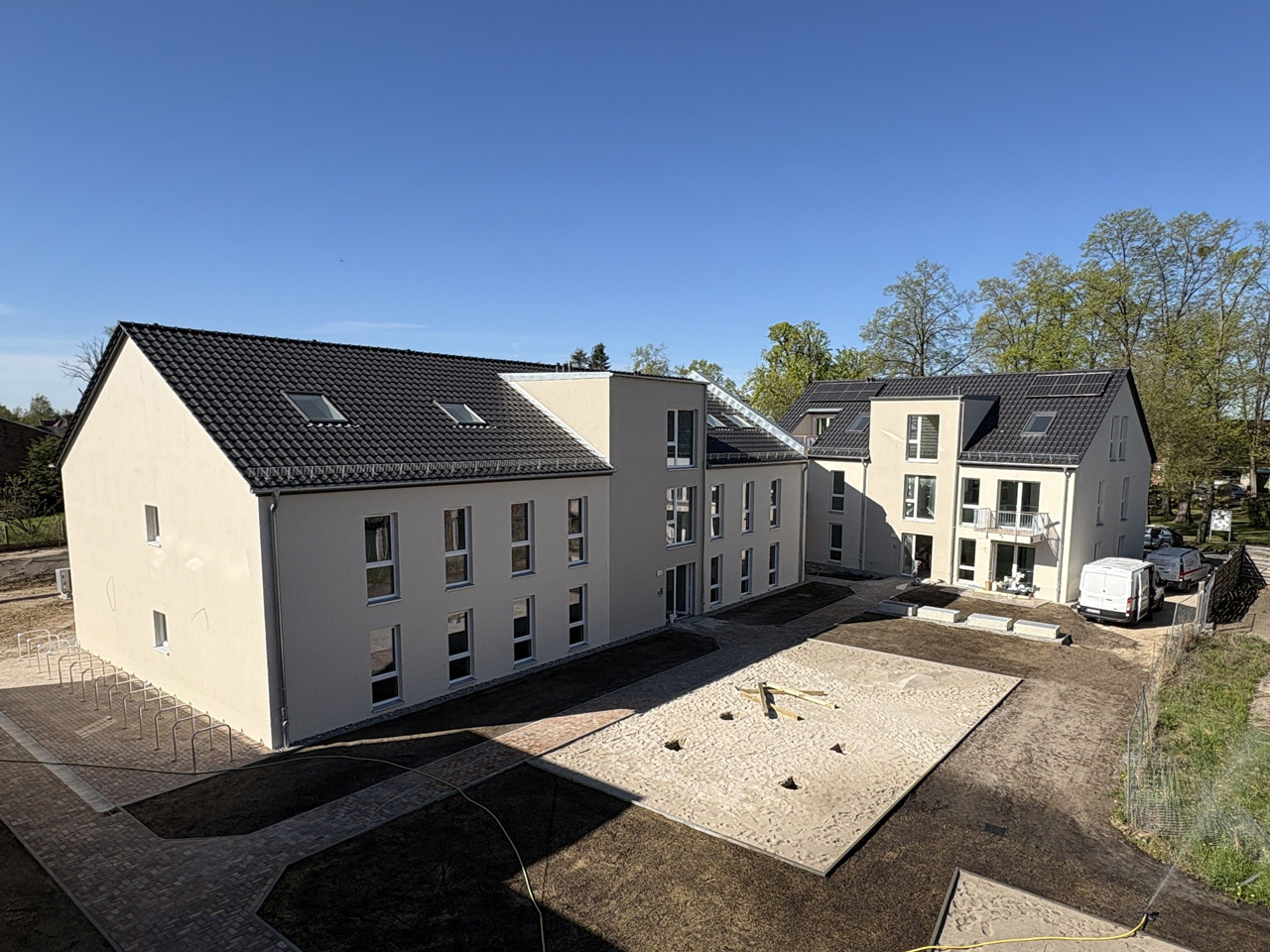

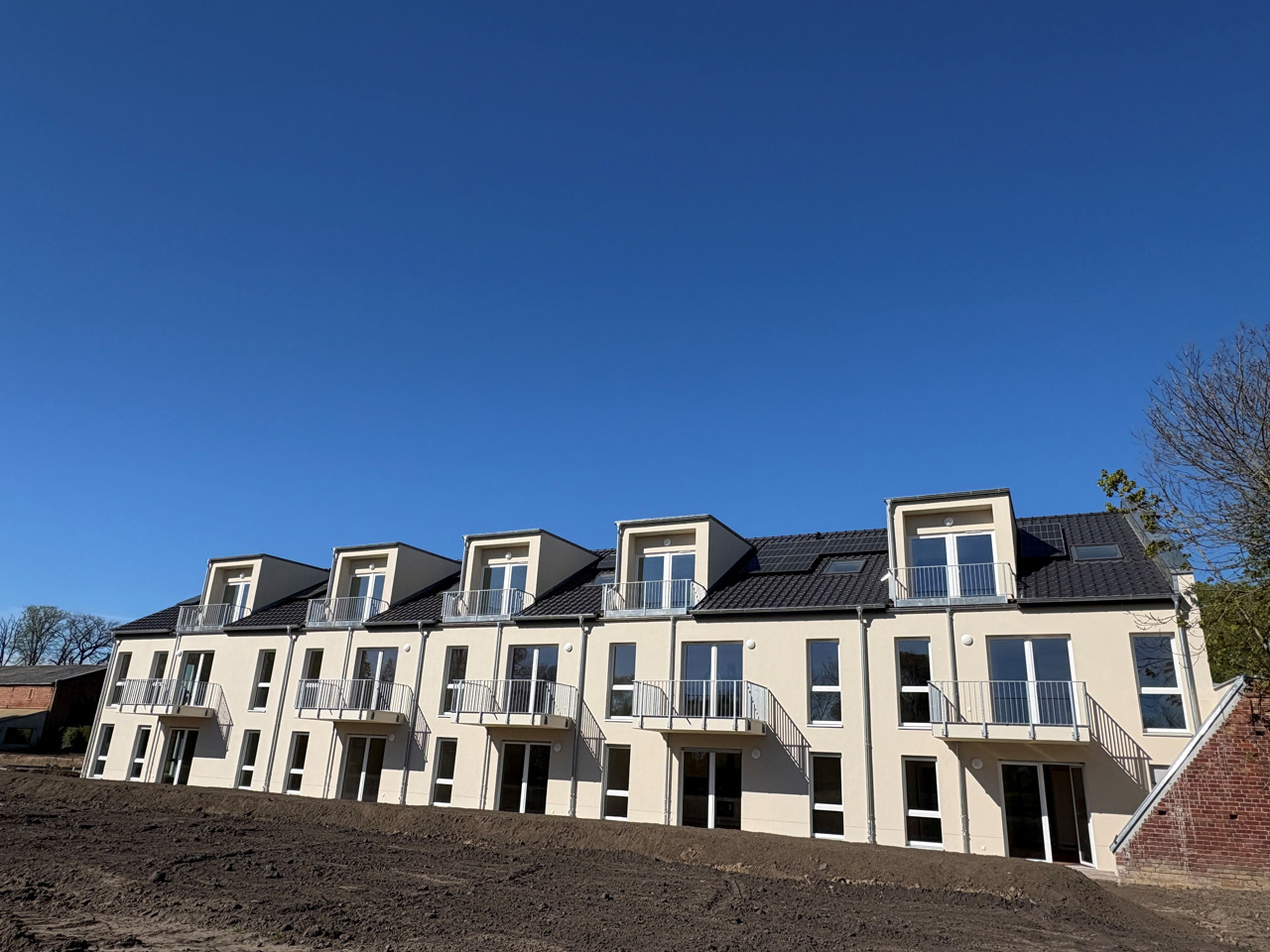

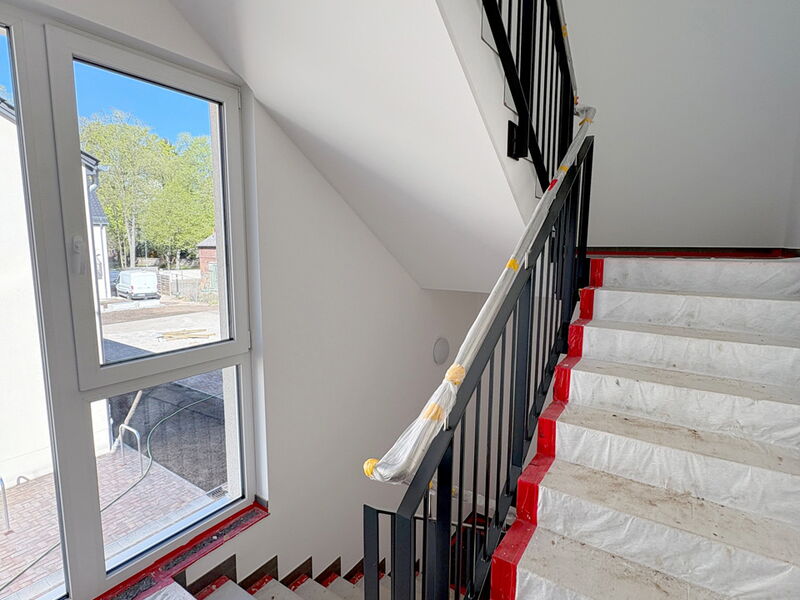

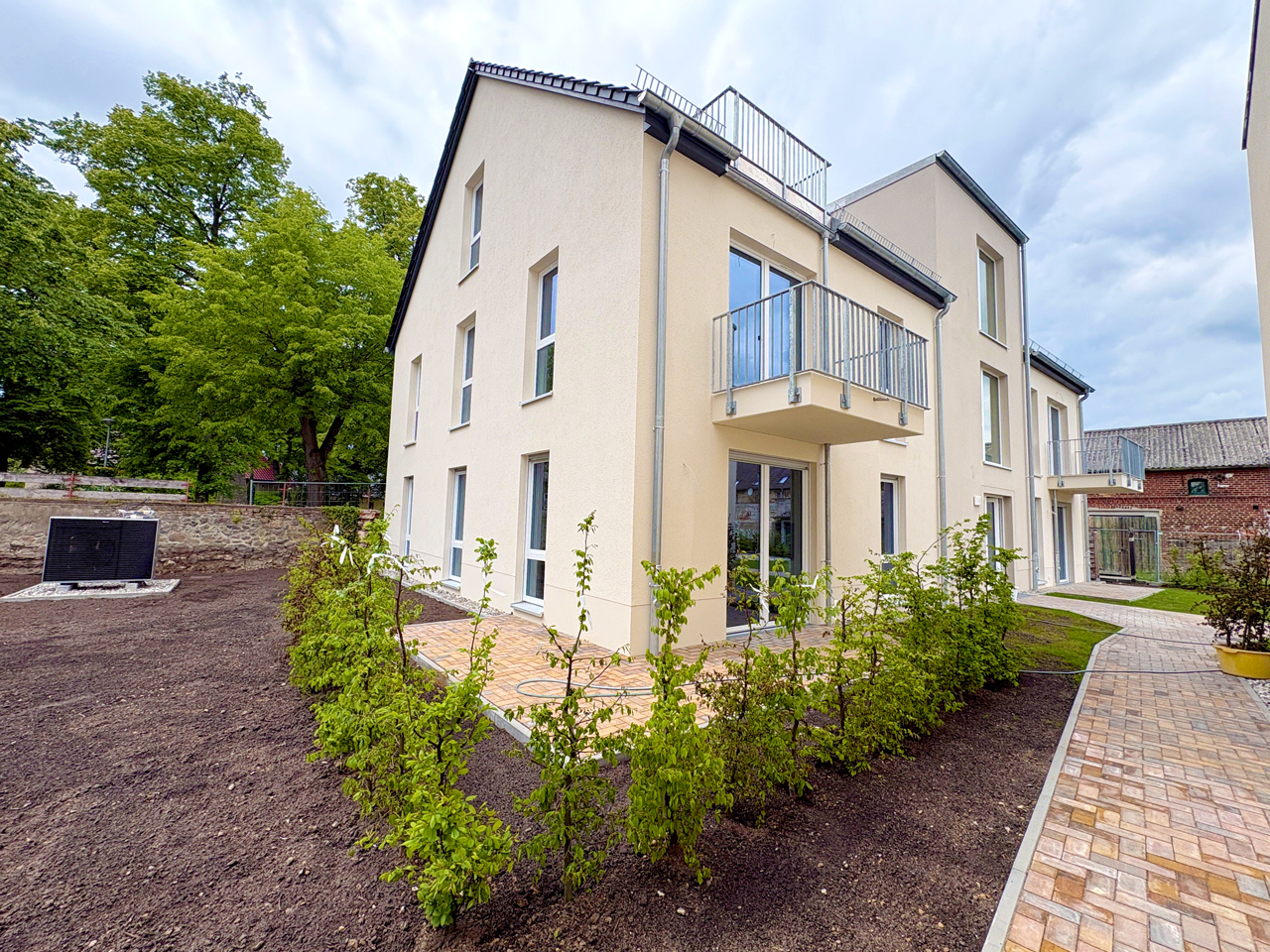

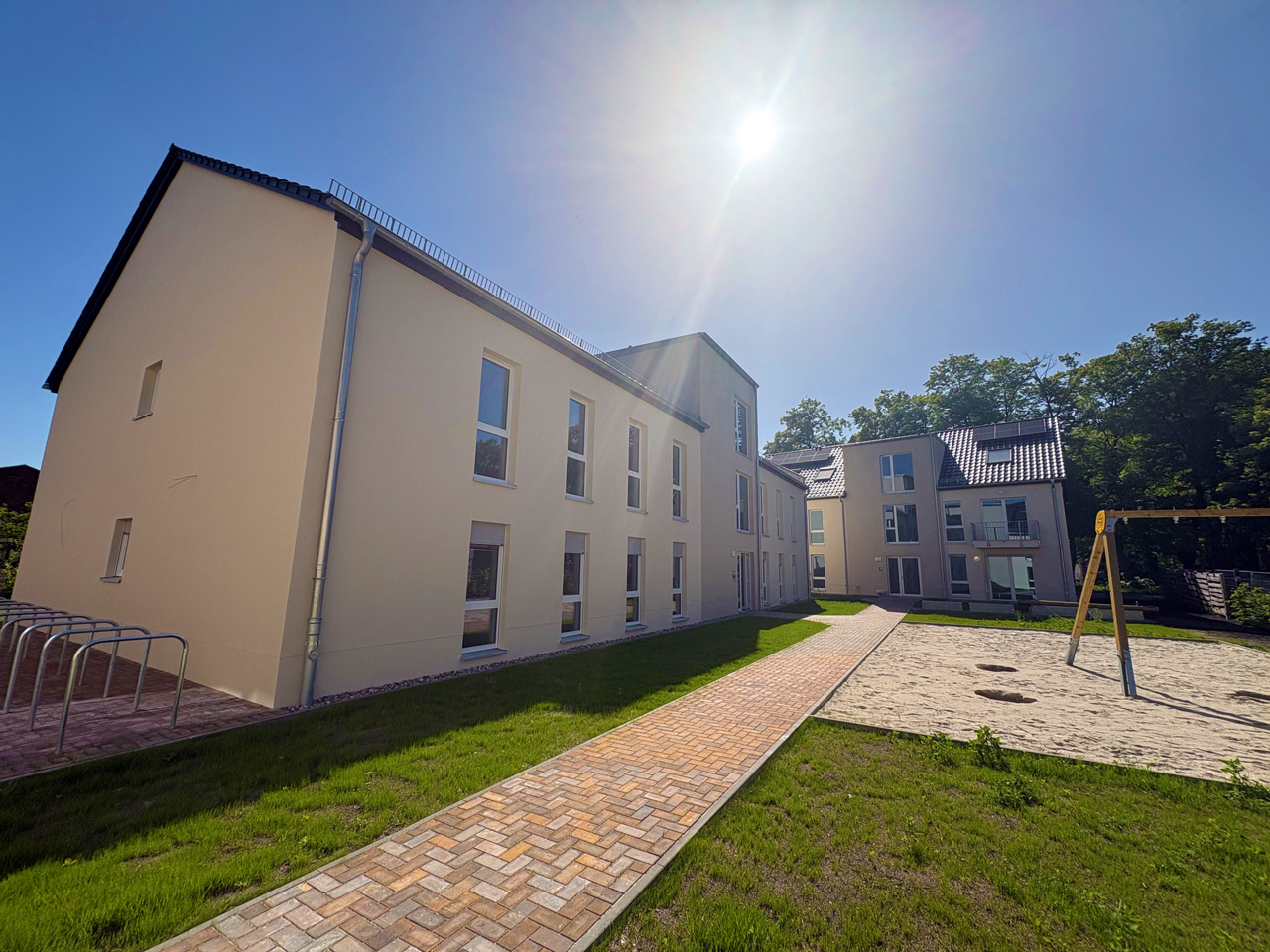

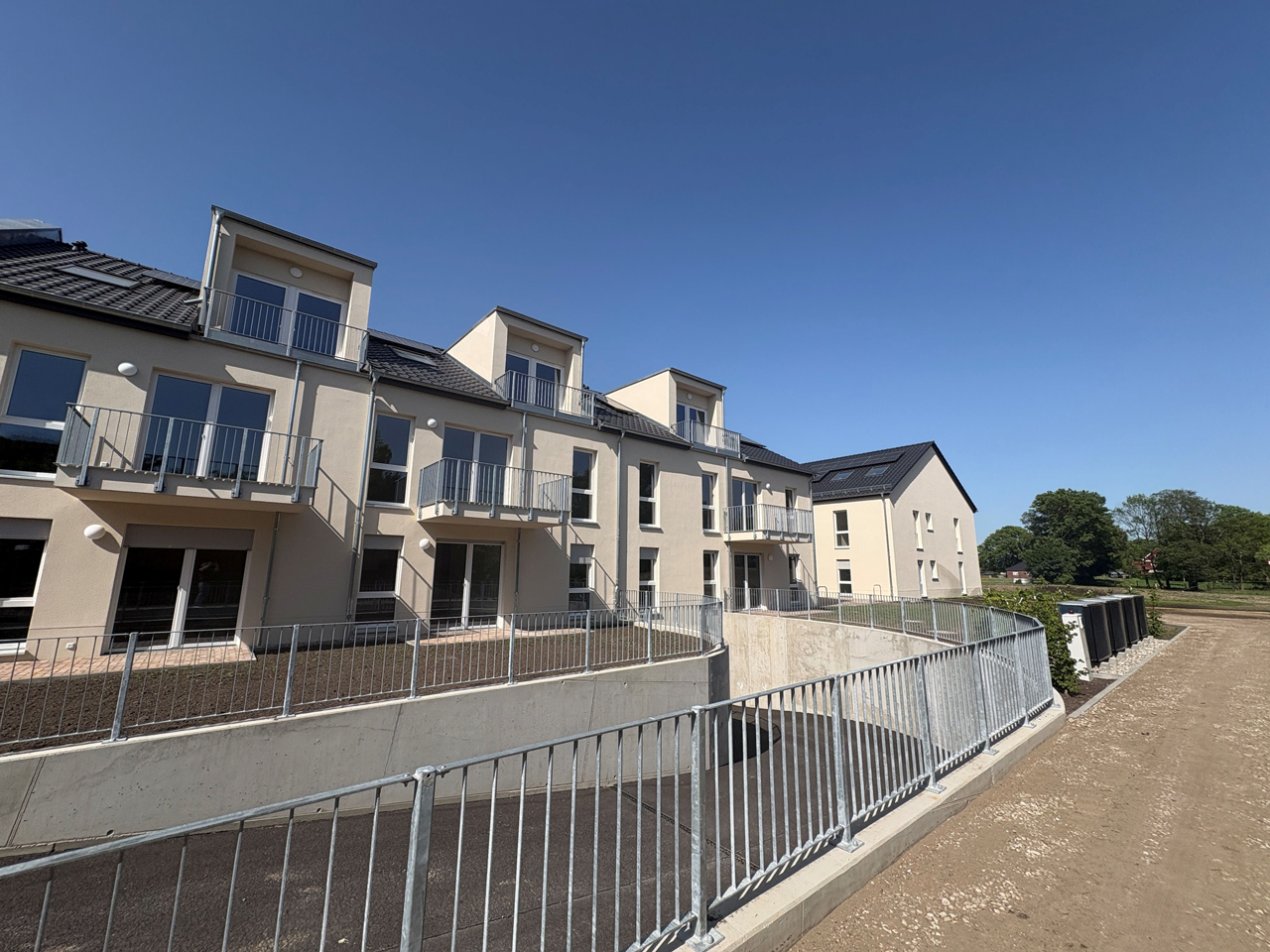

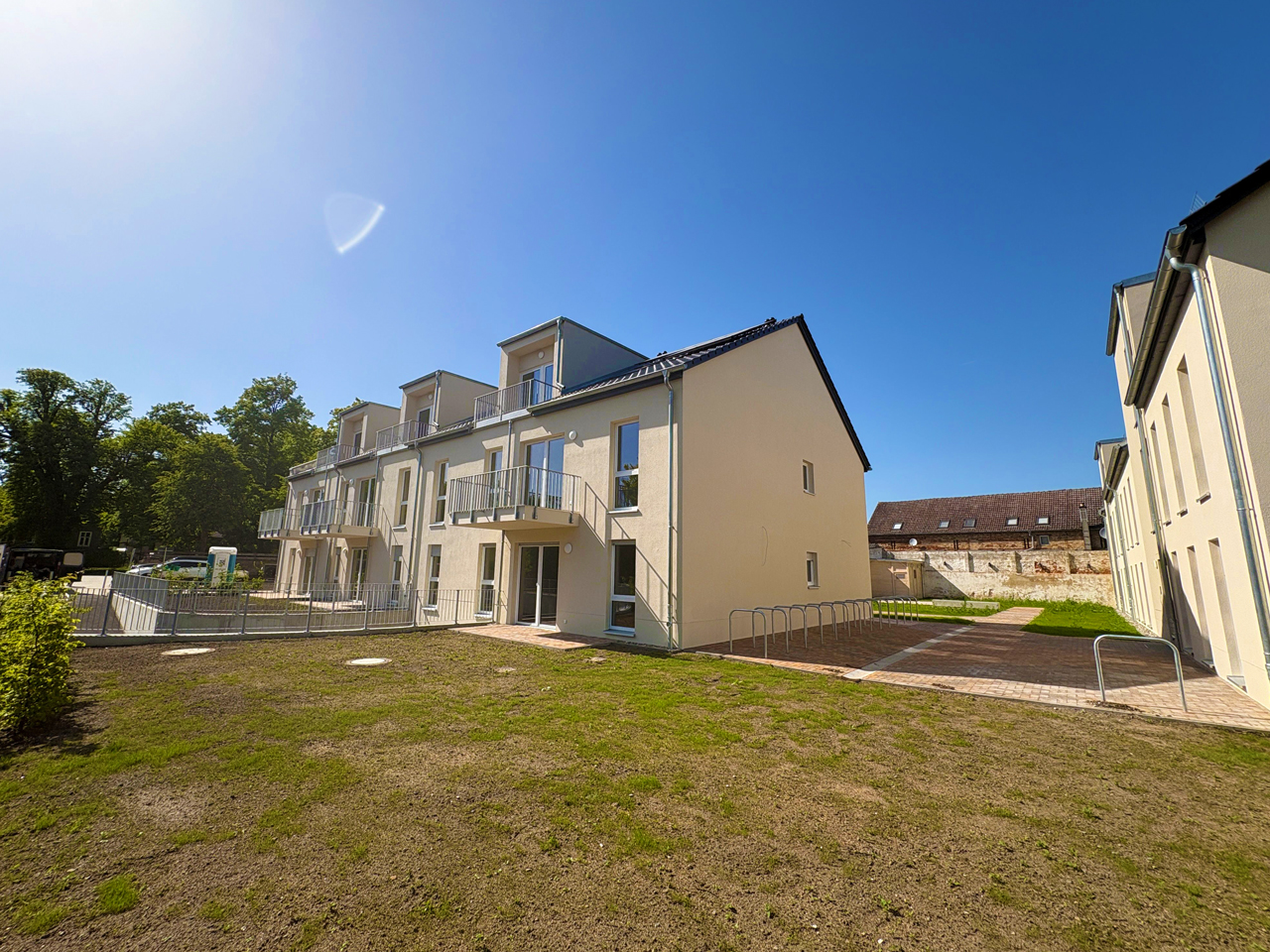

Impressionen der Bauphasen - April 2025
Unser Projekt wächst weiter!

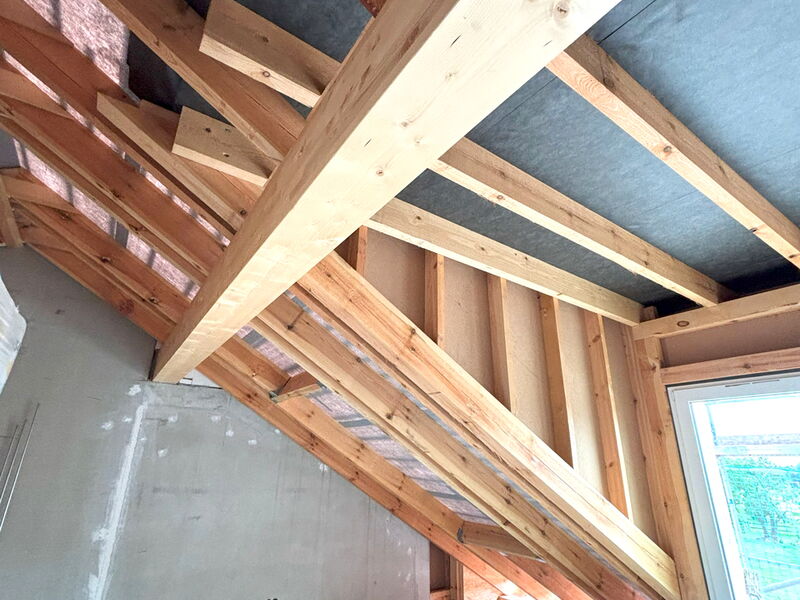

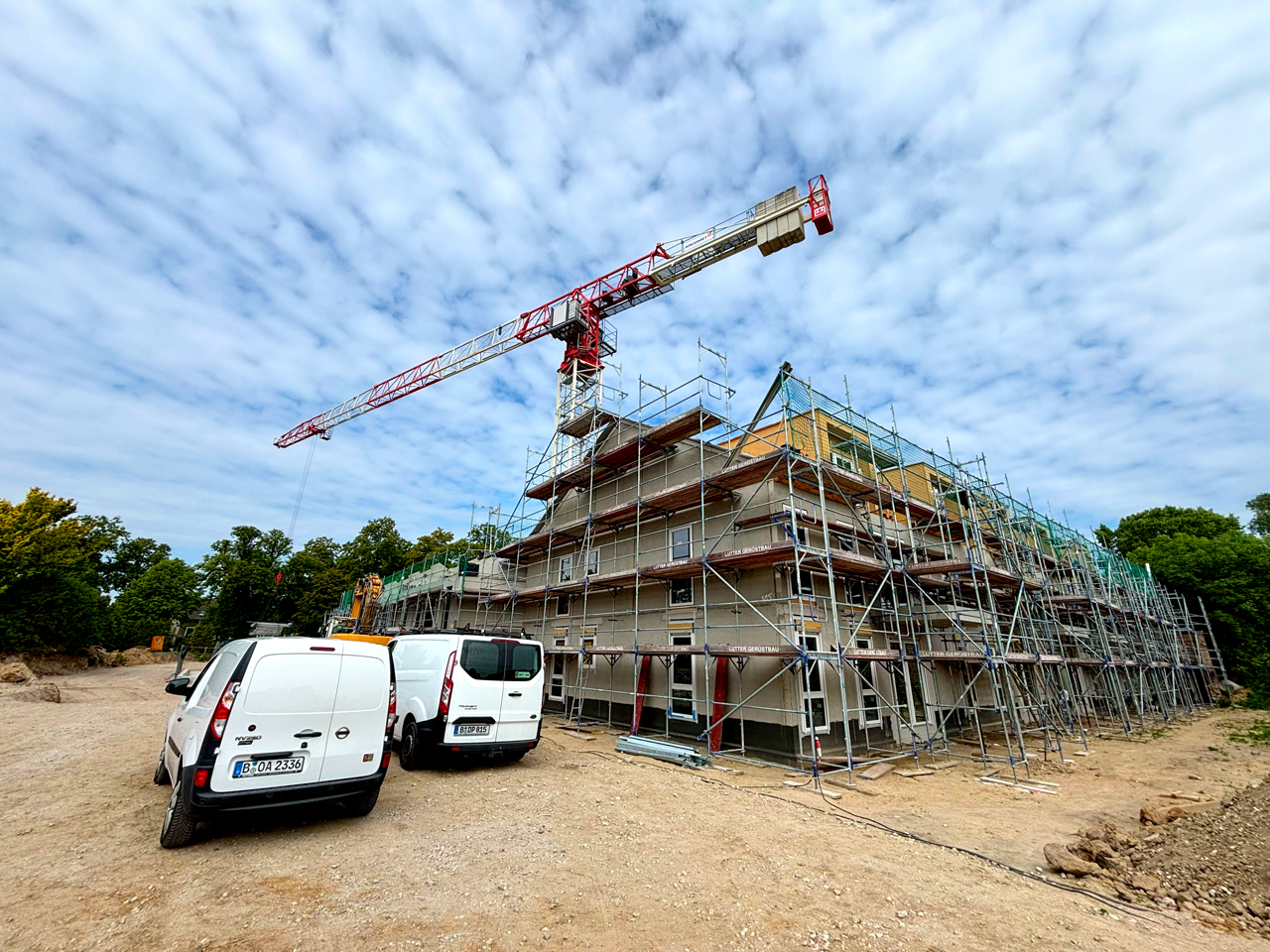

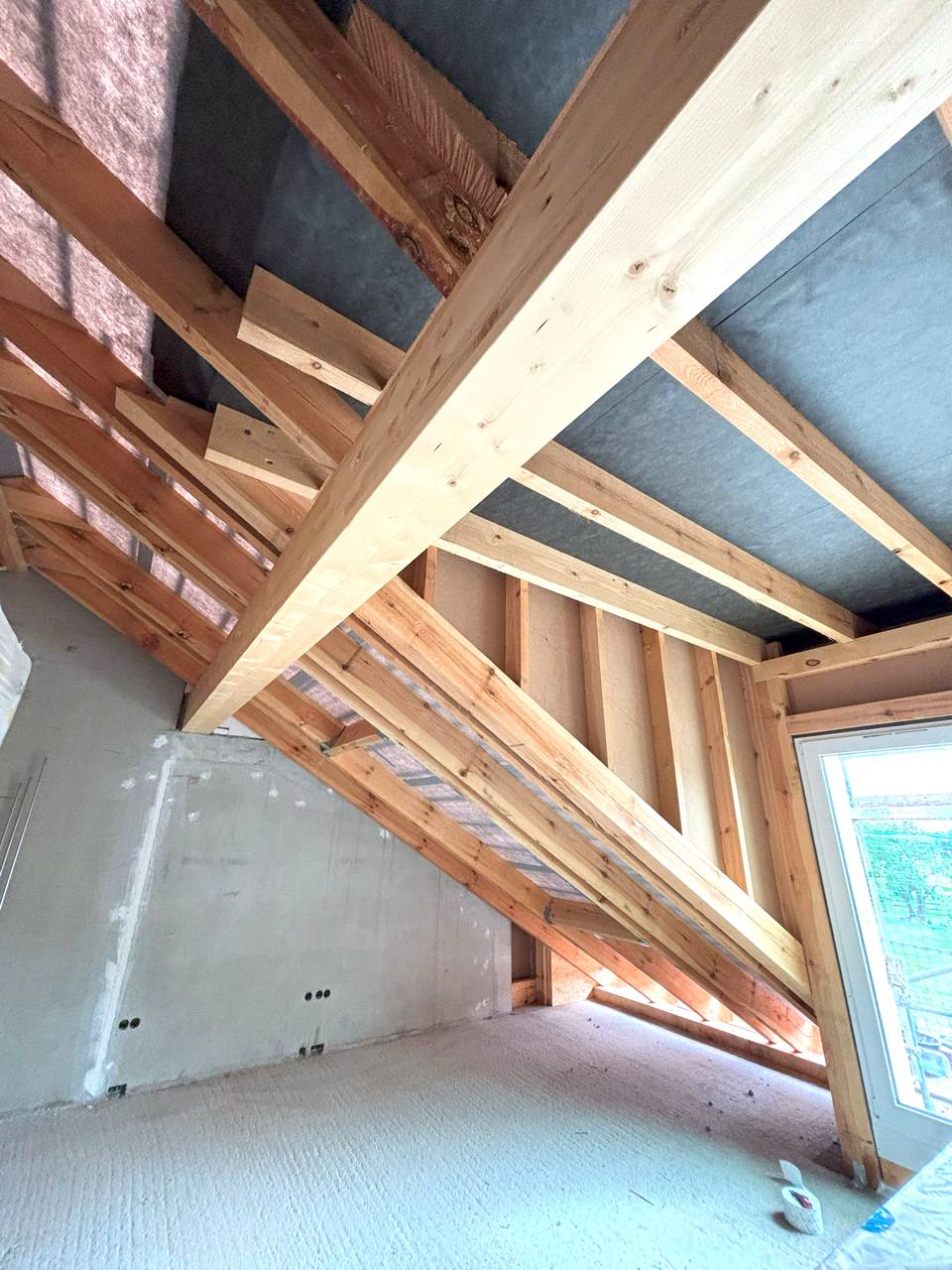

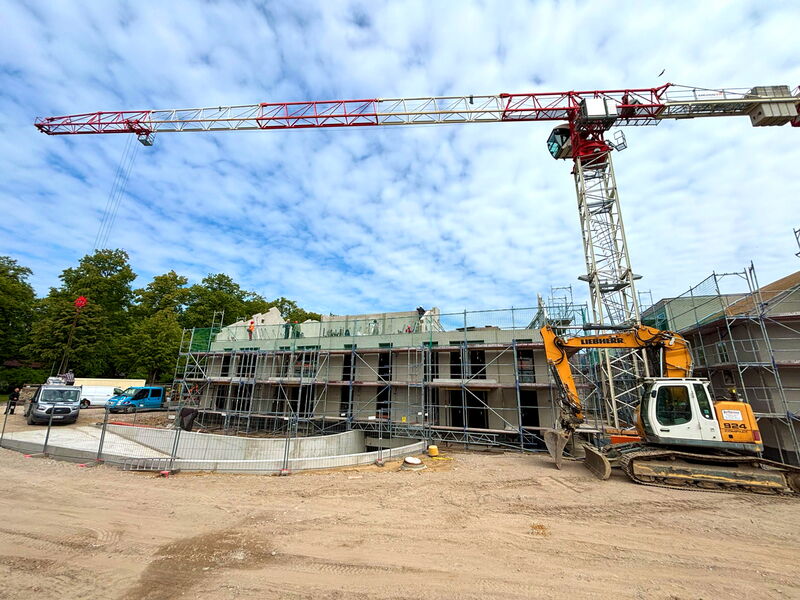

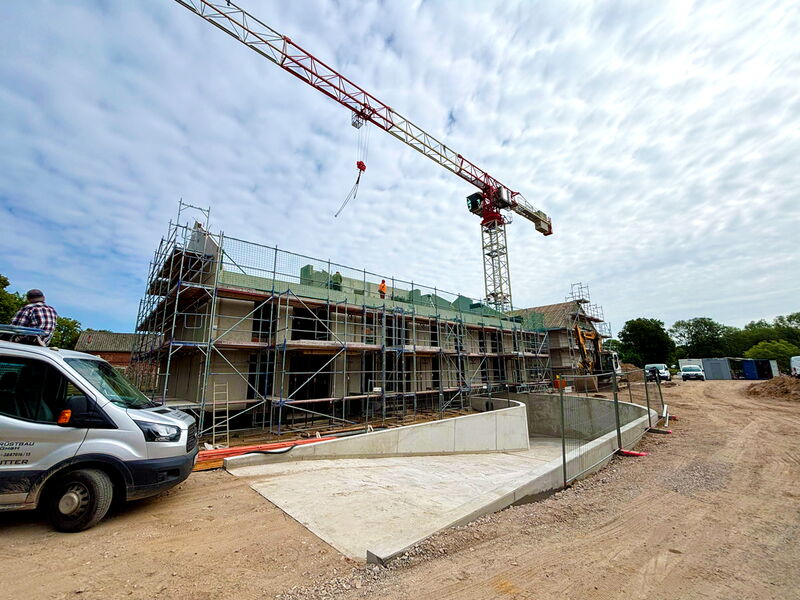

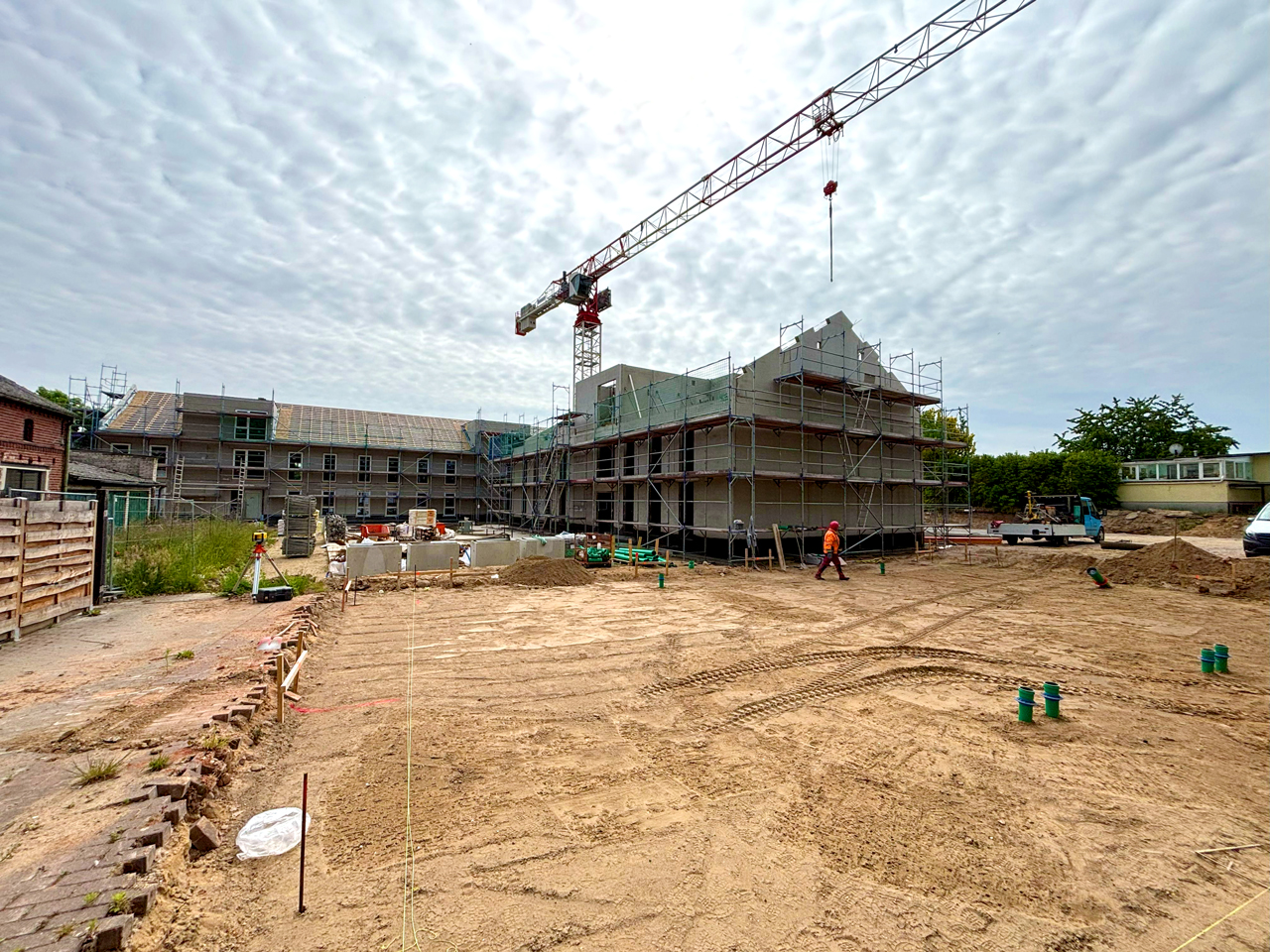

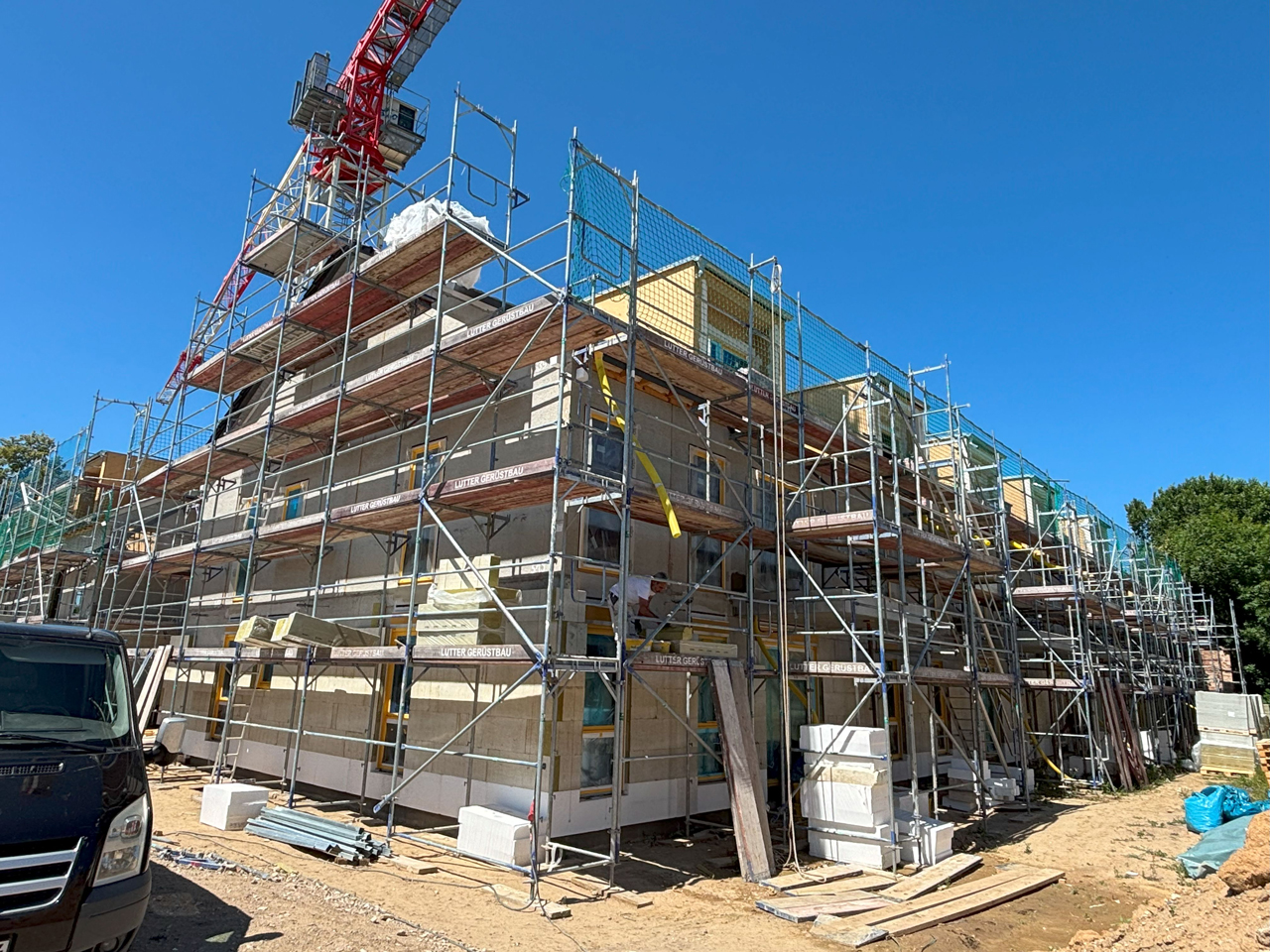

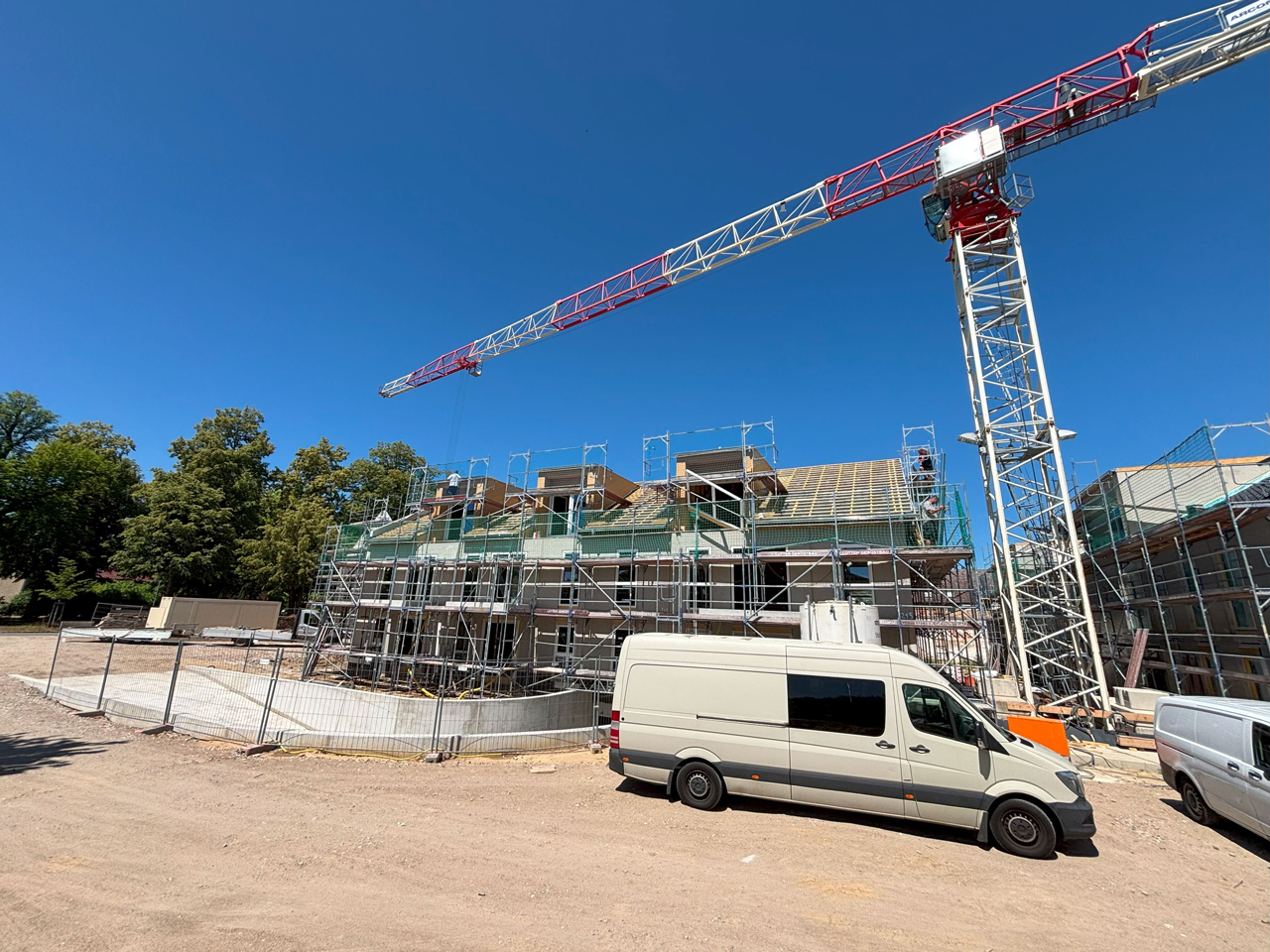

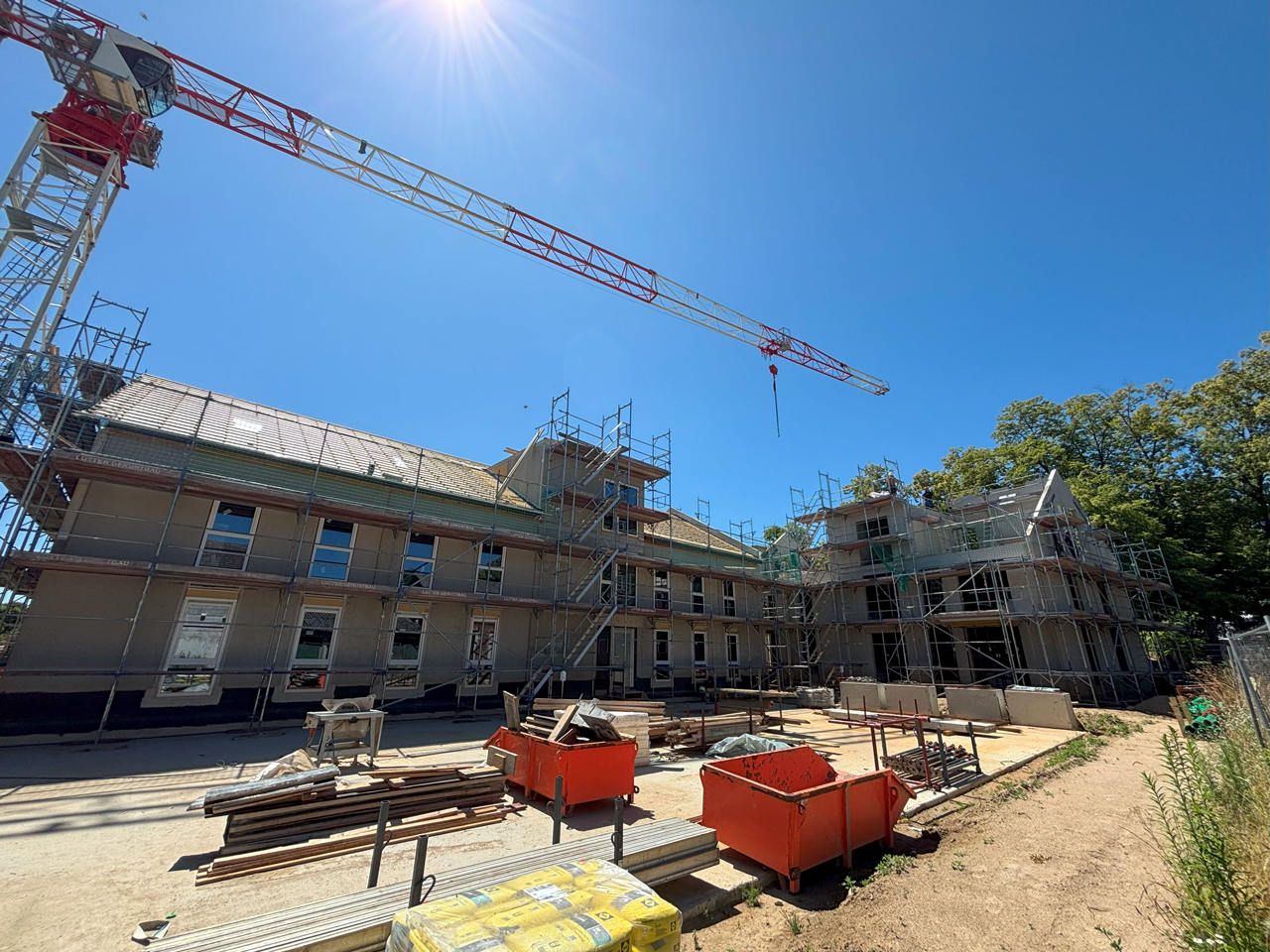

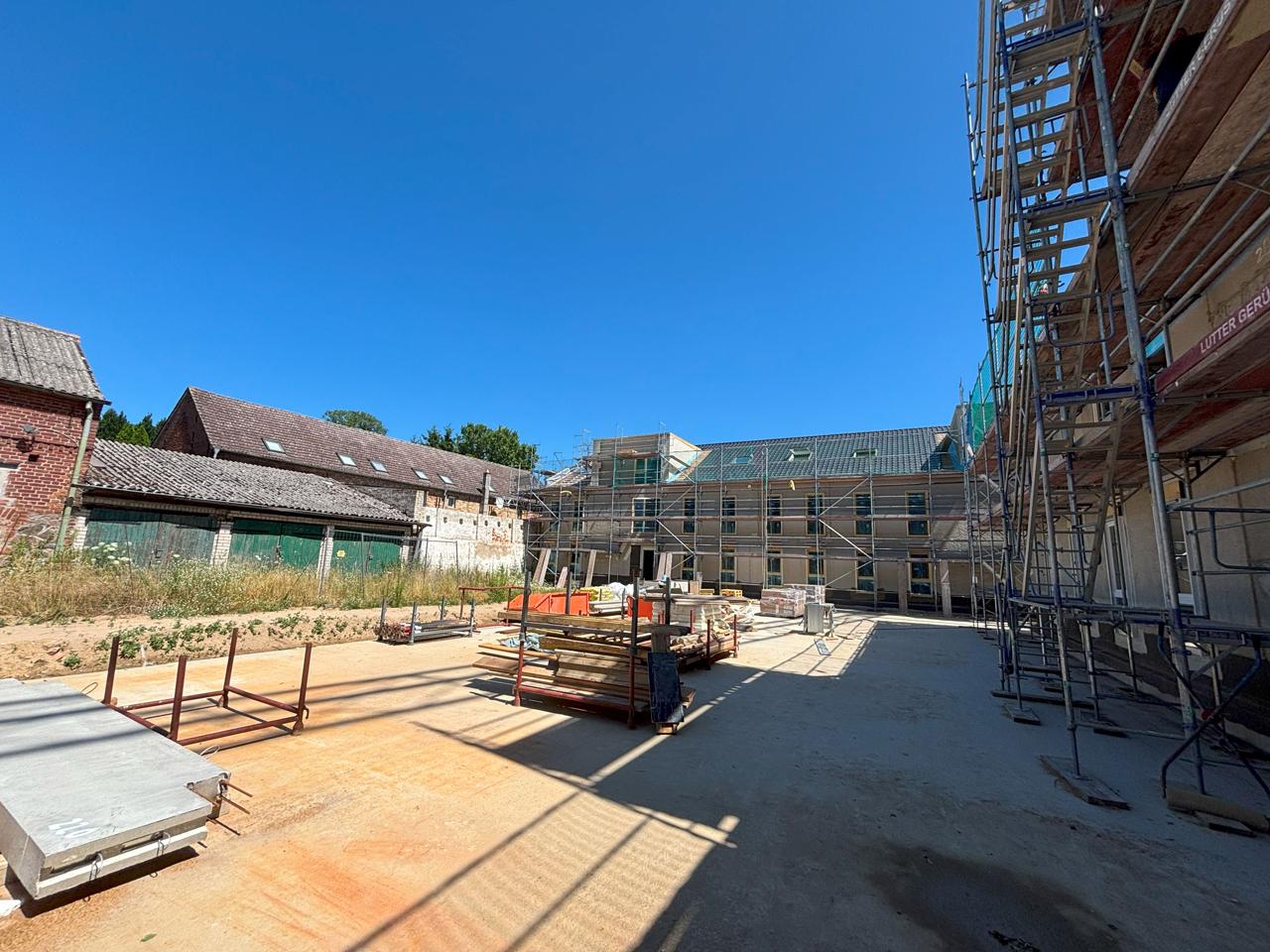

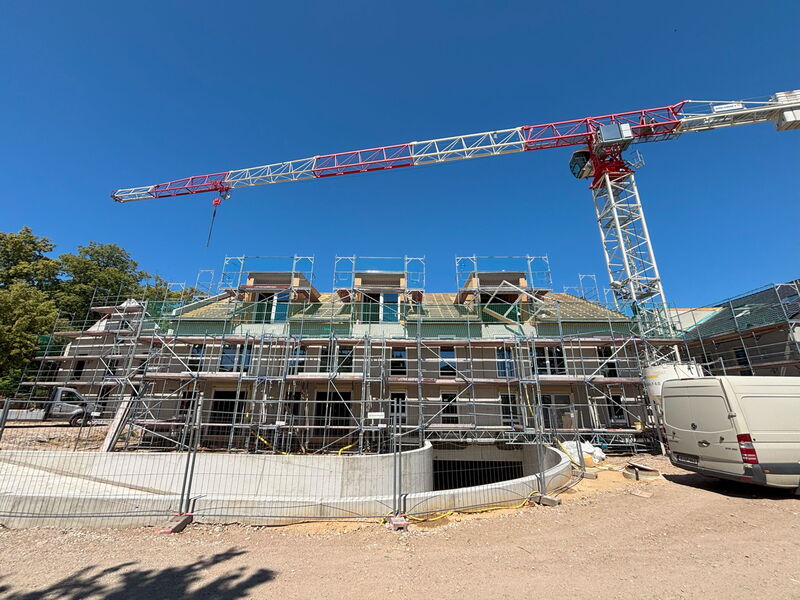

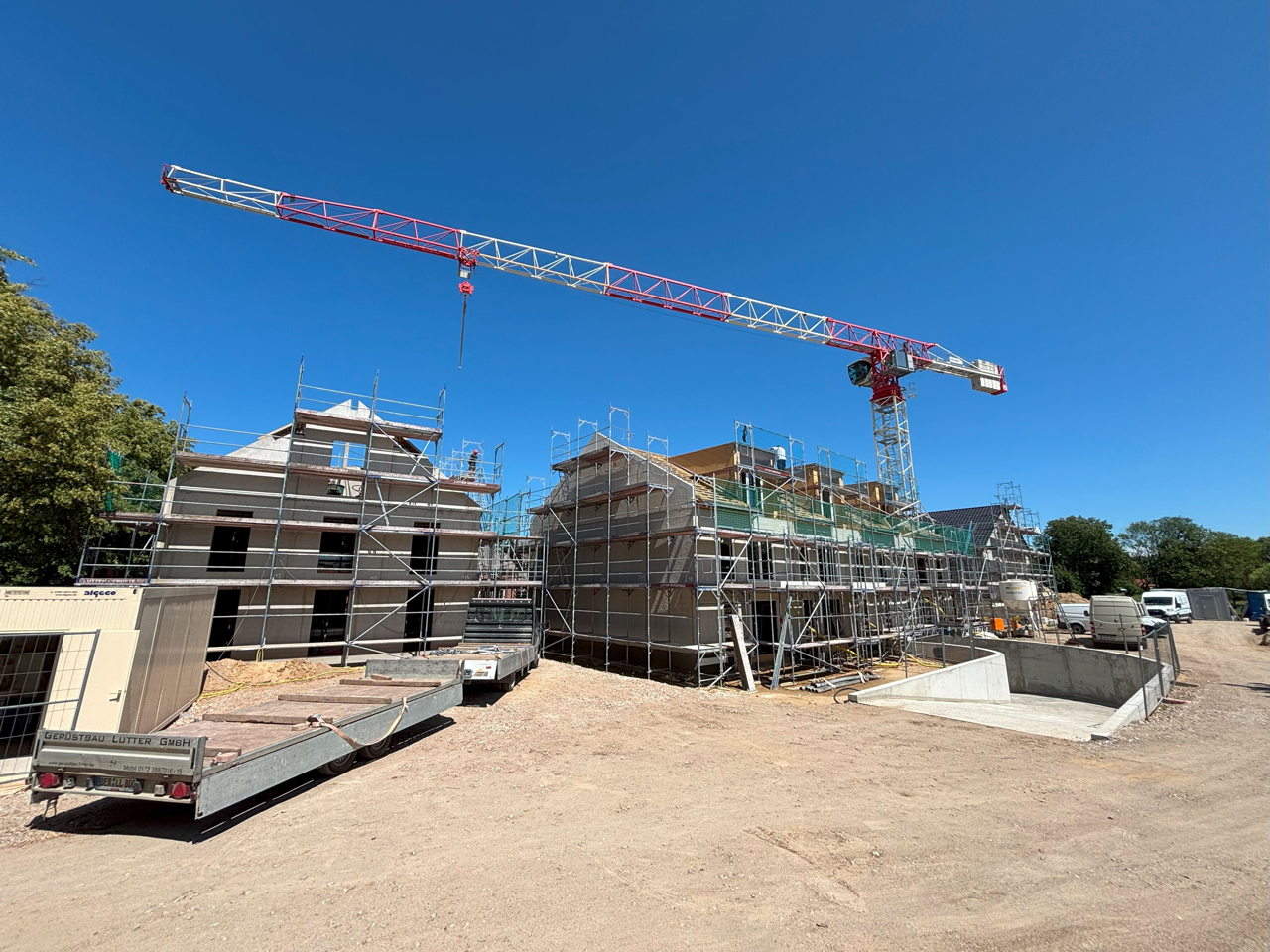

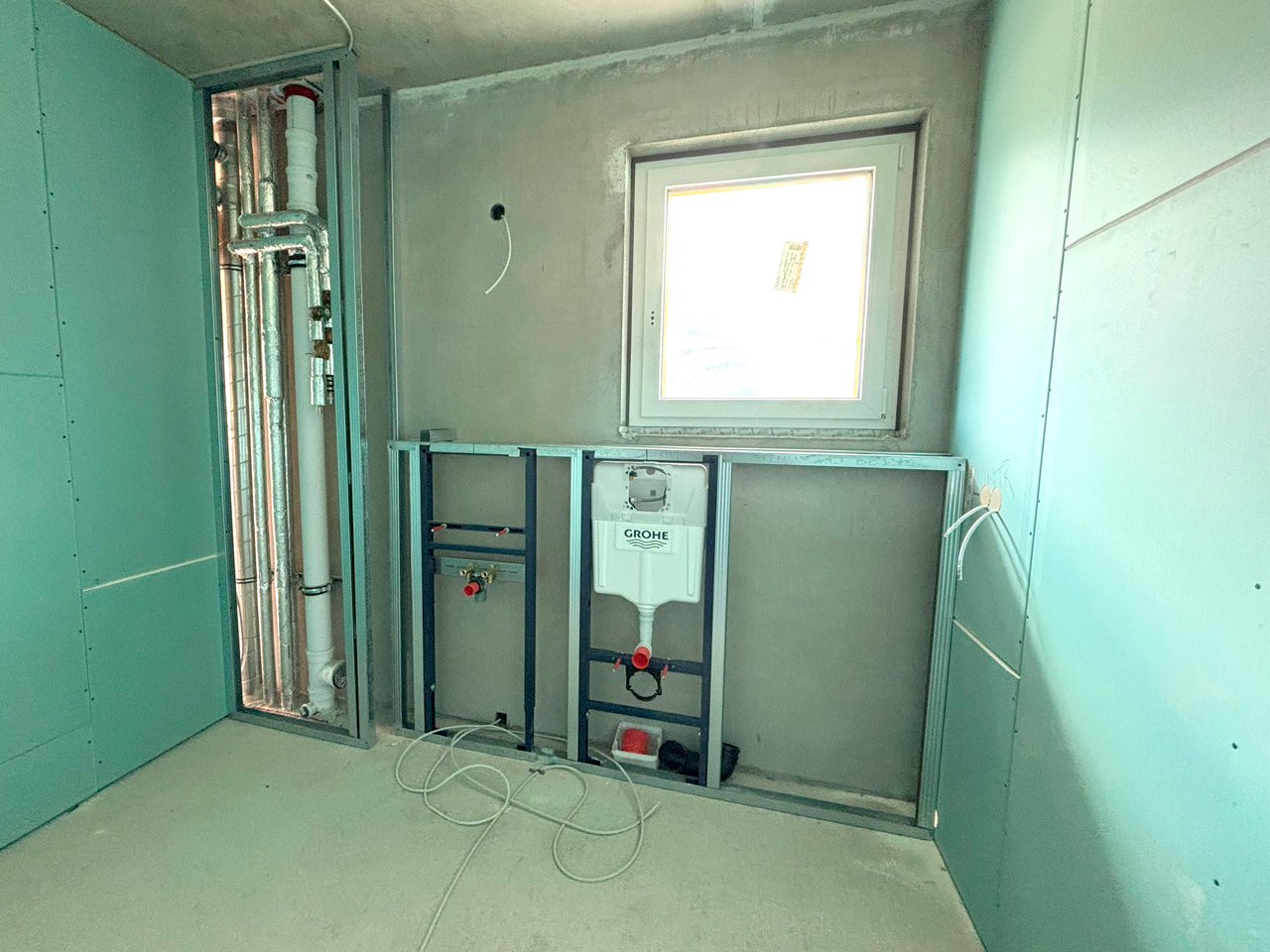

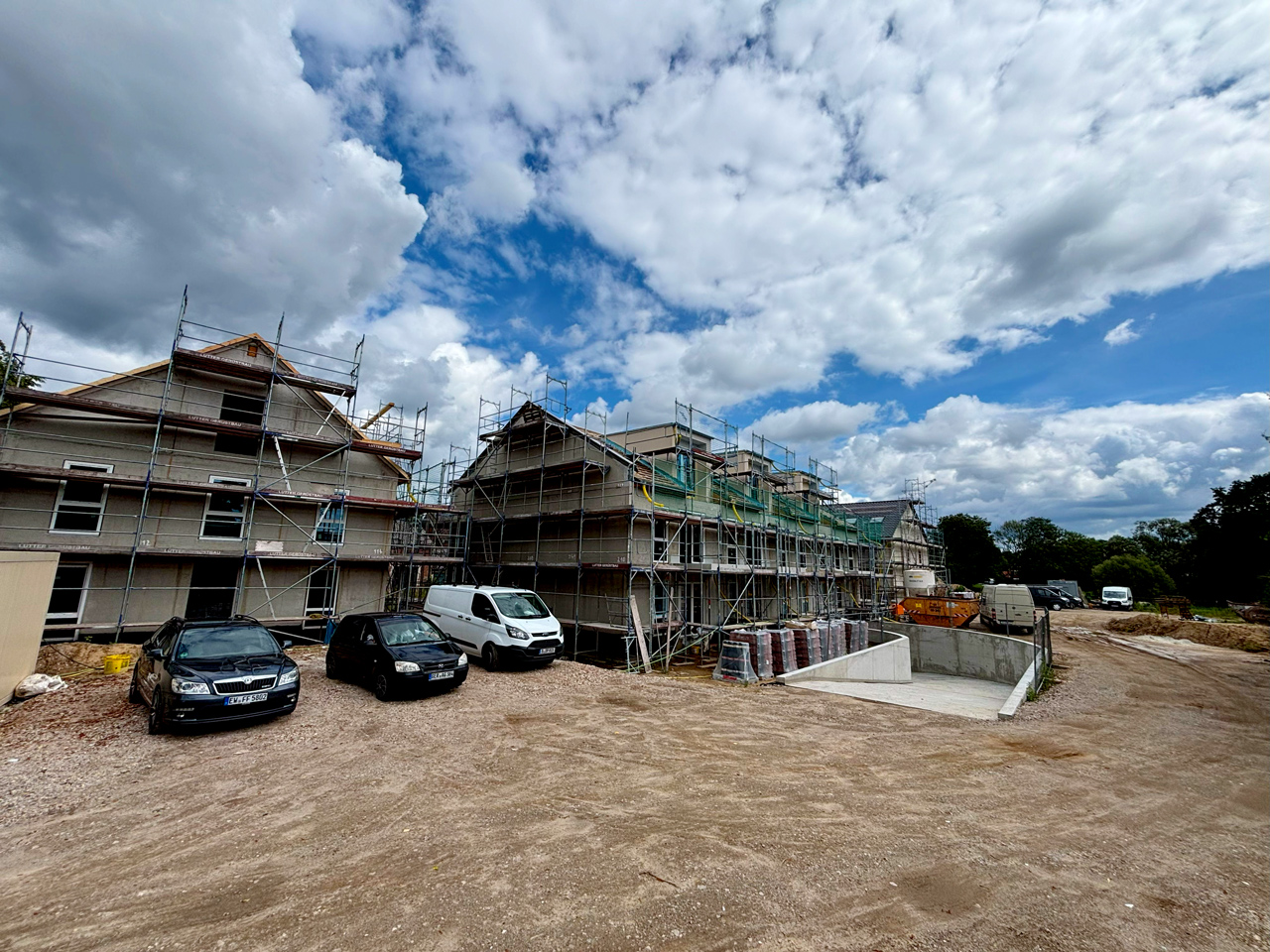

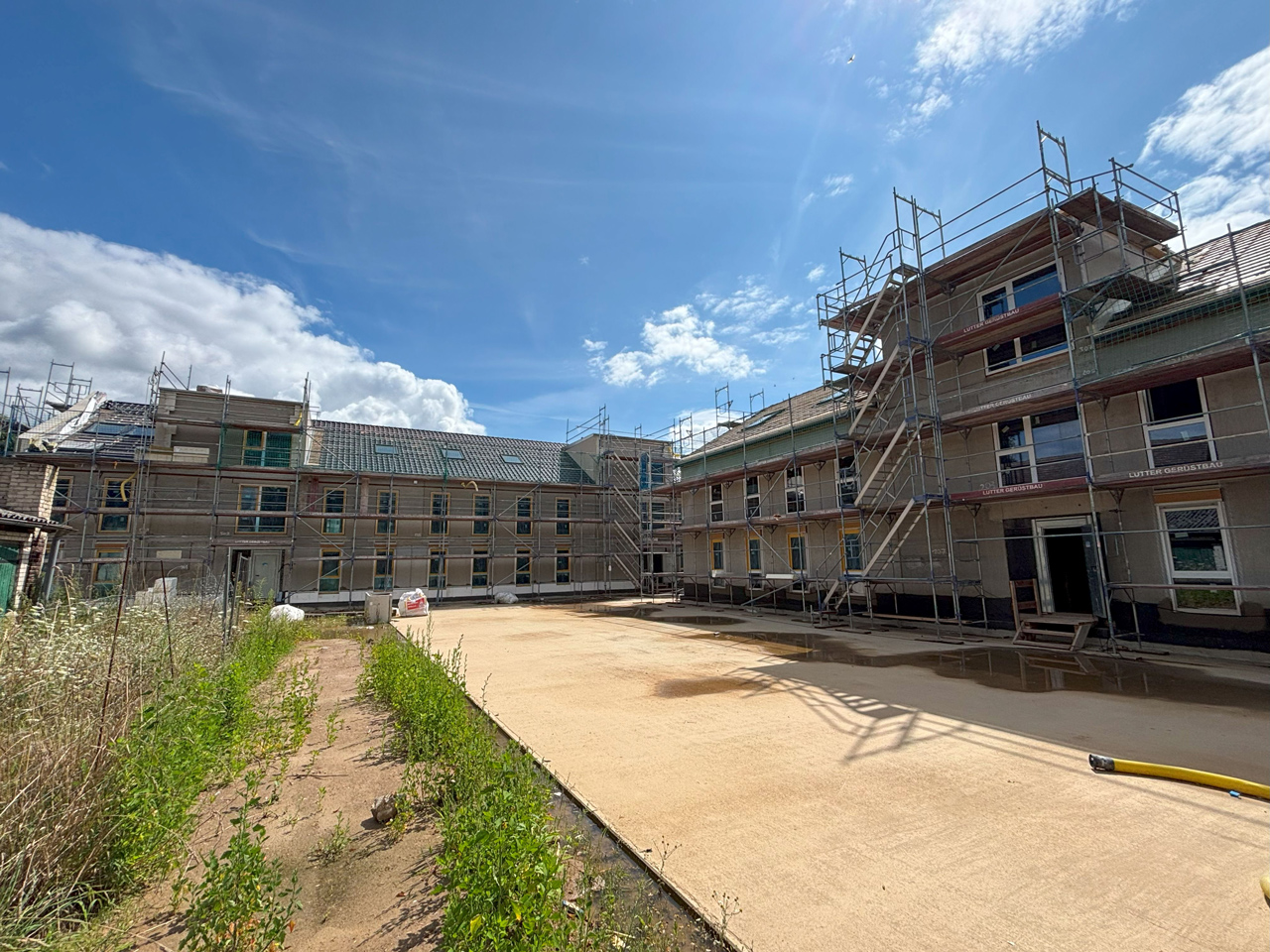

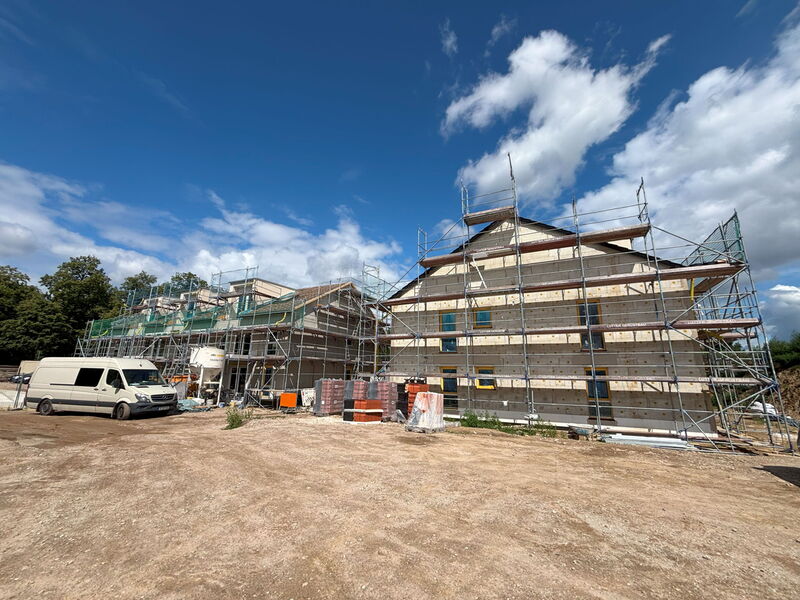

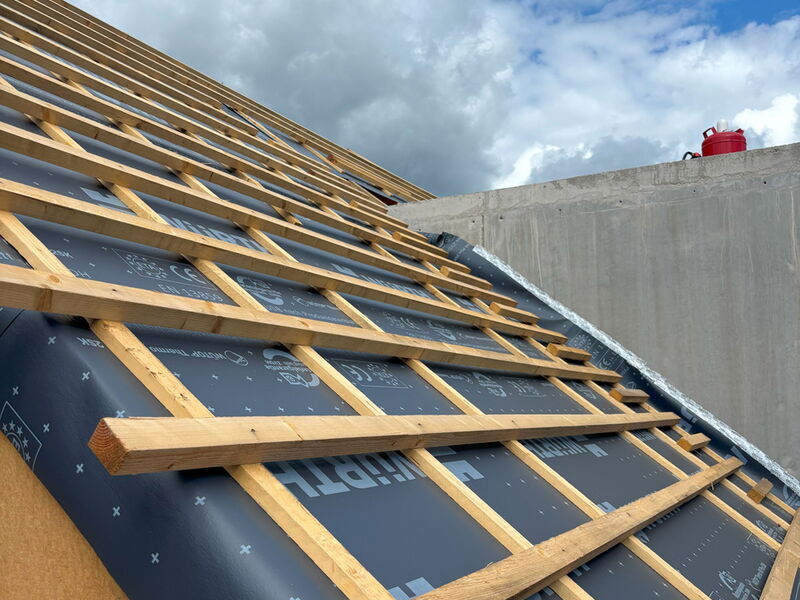

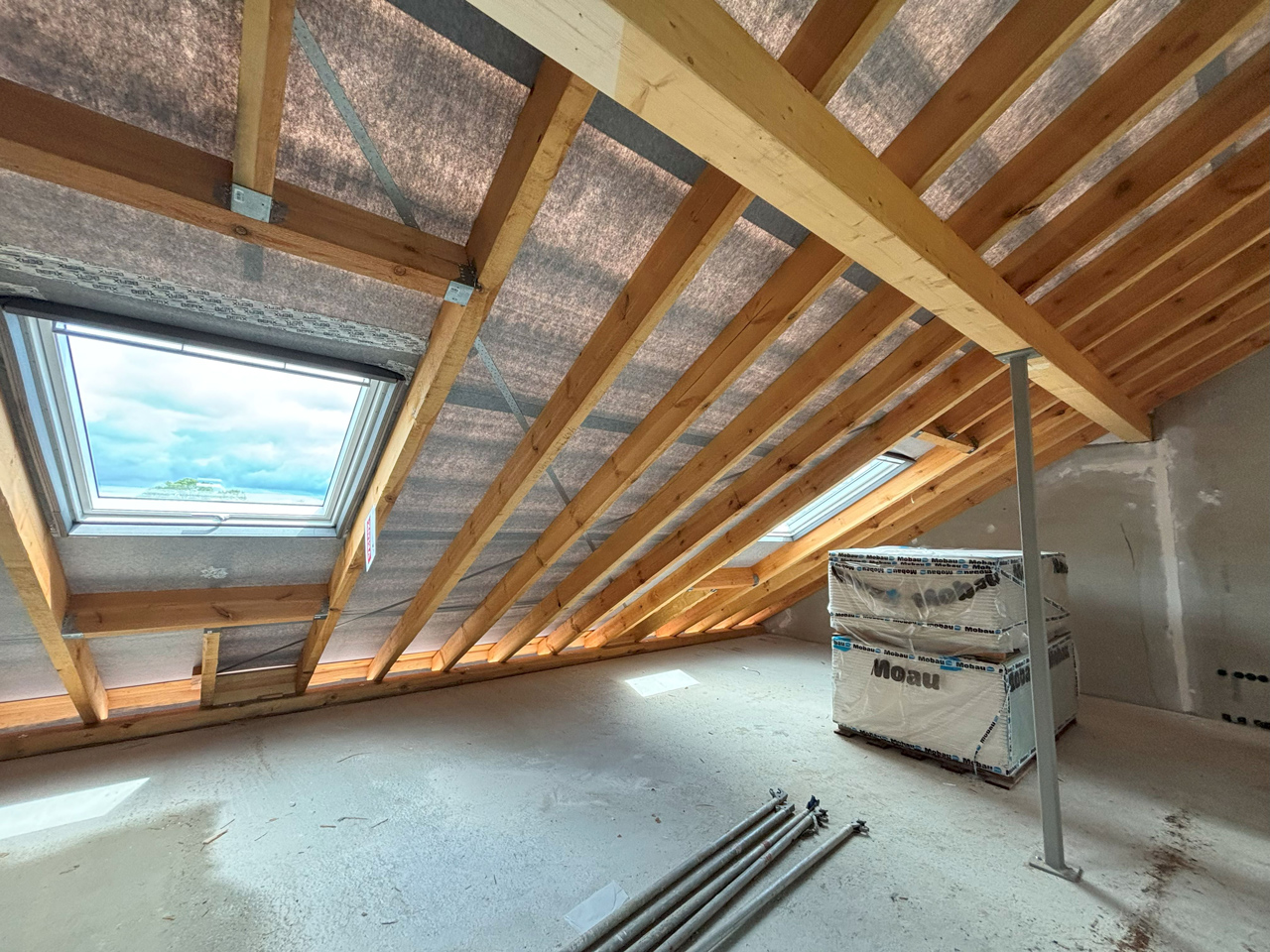

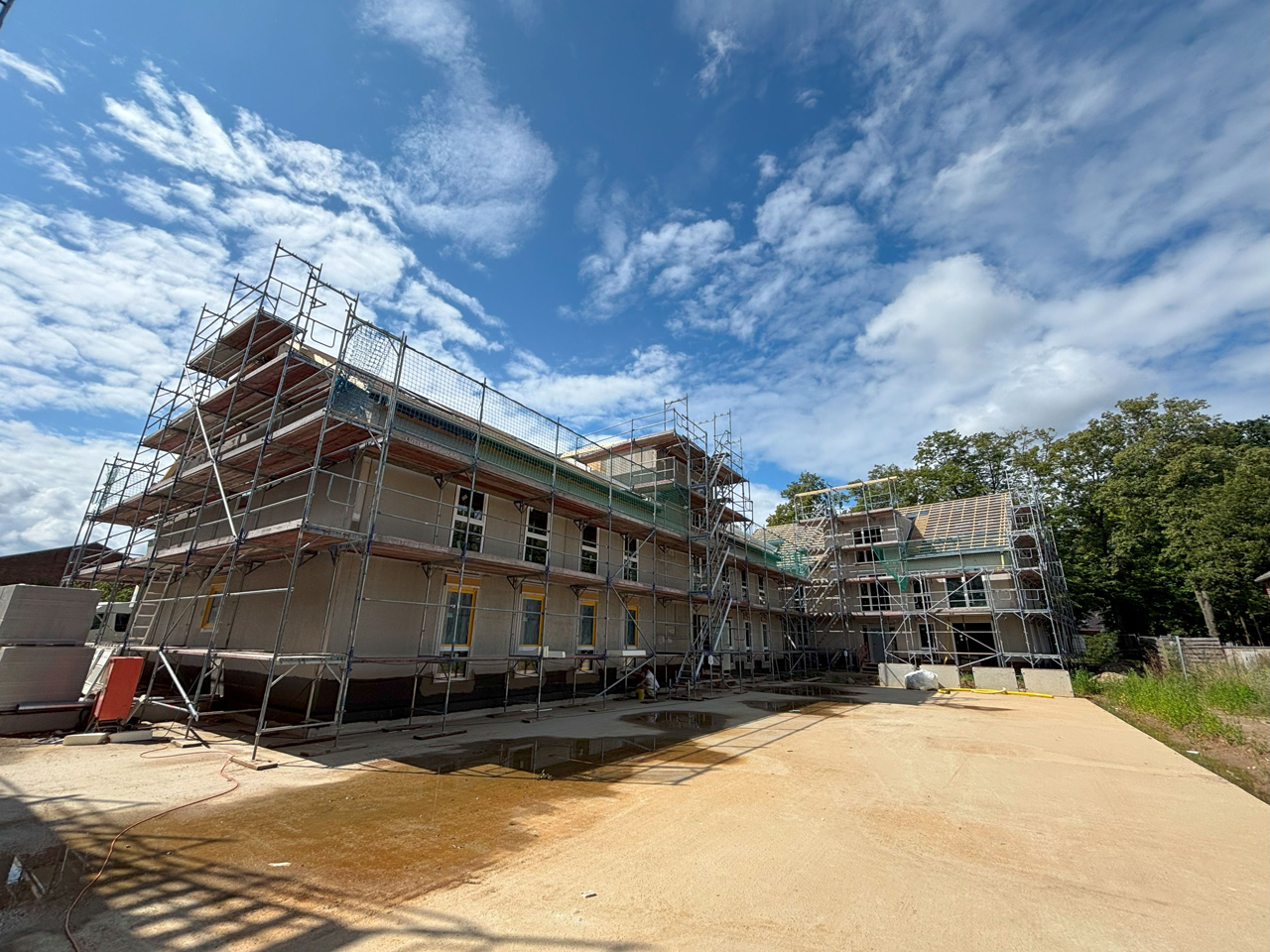

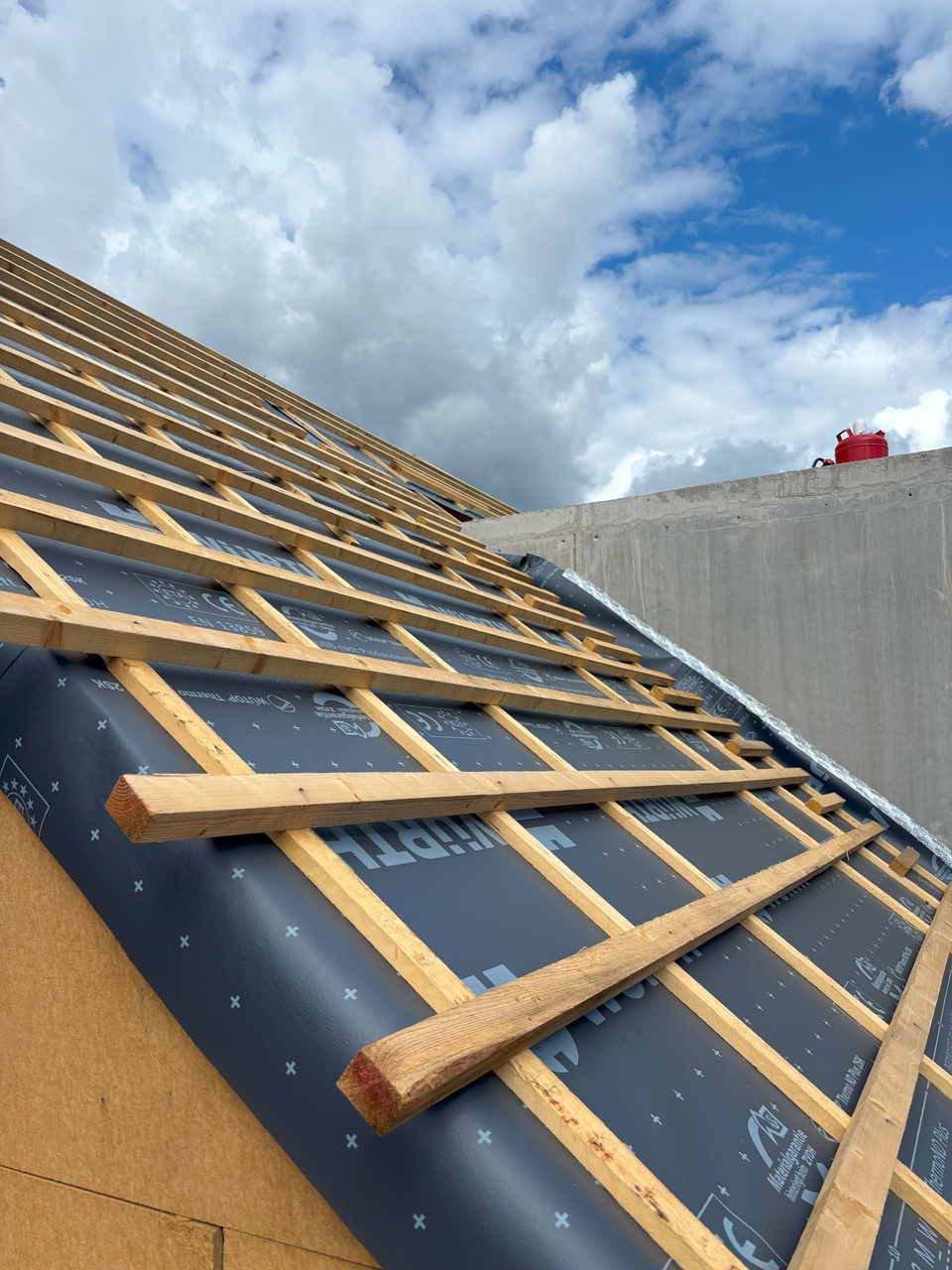

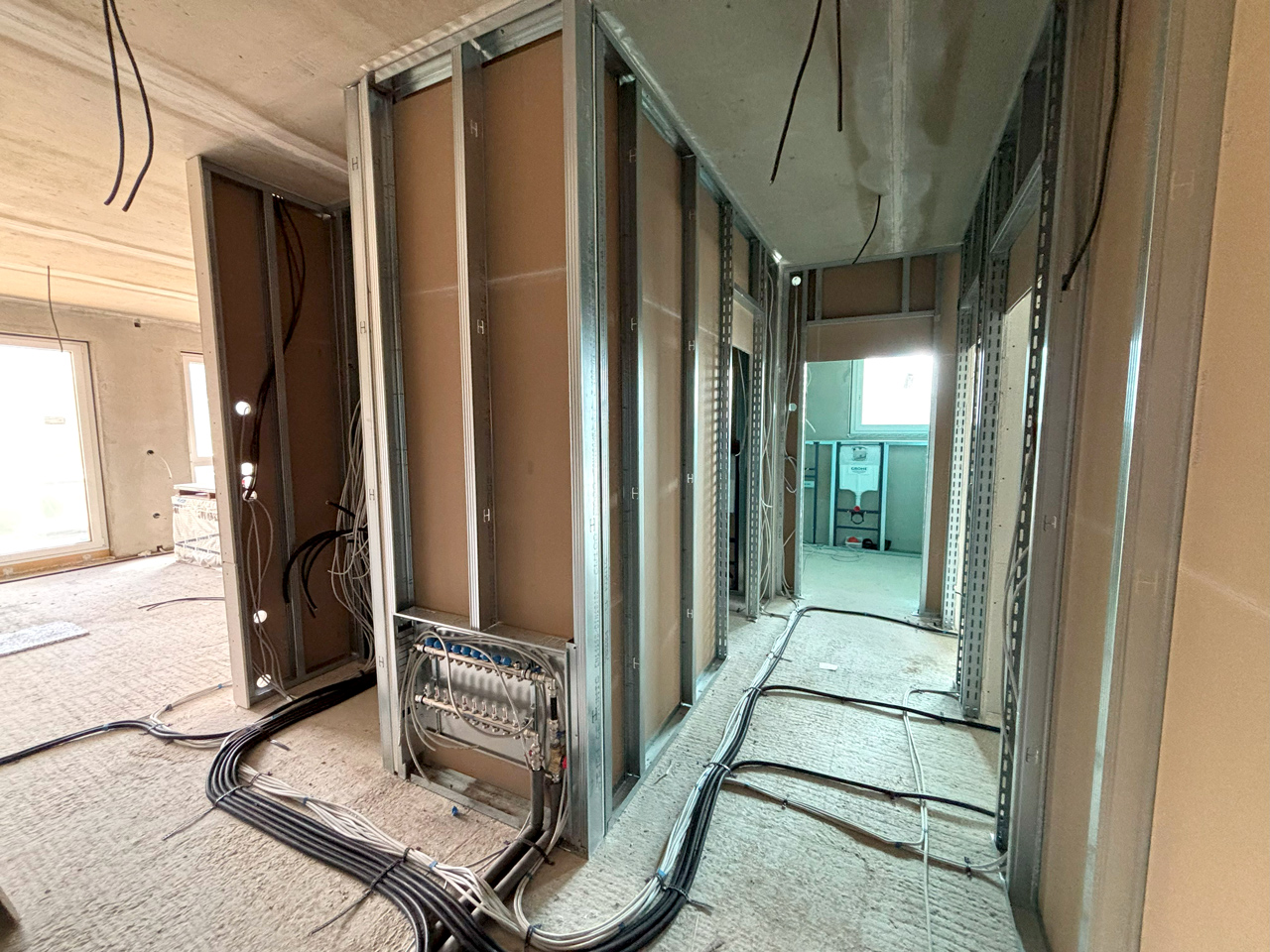

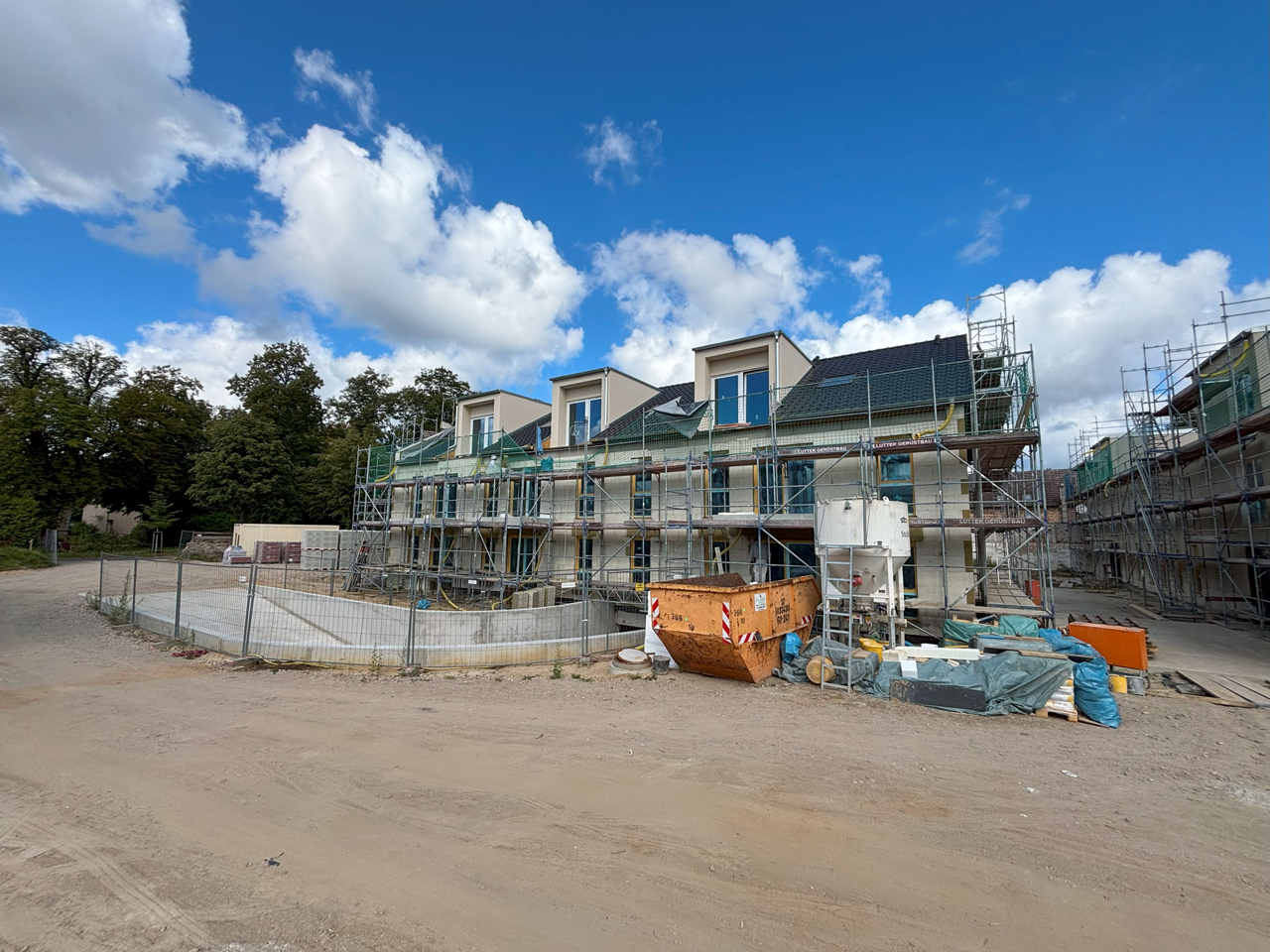

Die Rohbauarbeiten an Bauteil 2 stehen kurz vor dem Abschluss der Dachstuhl wird in Kürze geliefert und montiert. Zeitgleich beginnt der Einbau der Fenster. Auch an anderer Stelle geht es voran: Der Rohbau der Tiefgaragenzufahrt hat begonnen und im Erdgeschoss von Bauteil 1 sind die Wände bereits fertiggestellt. Die Baustelle entwickelt sich planmäßig und sichtbar weiter.
Impressionen der Bauphasen - März 2025

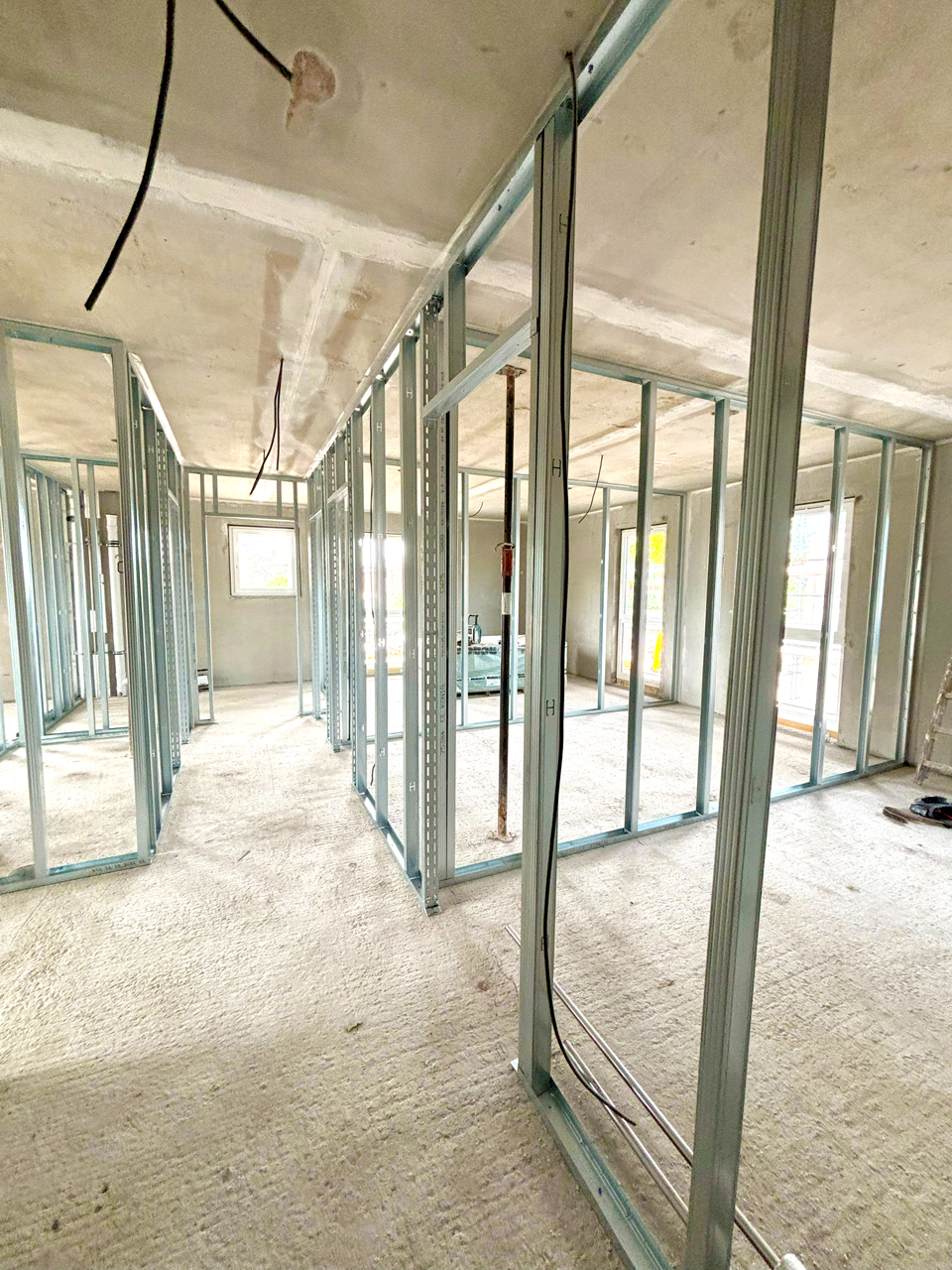

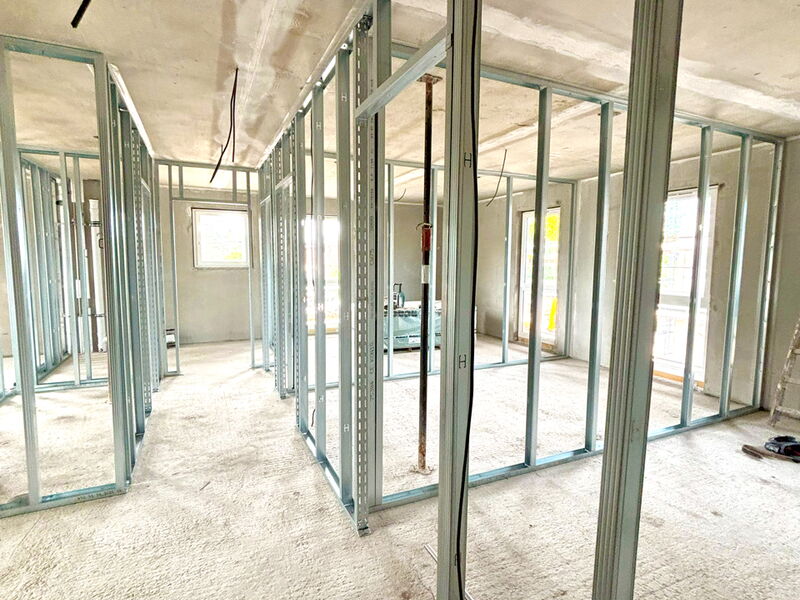

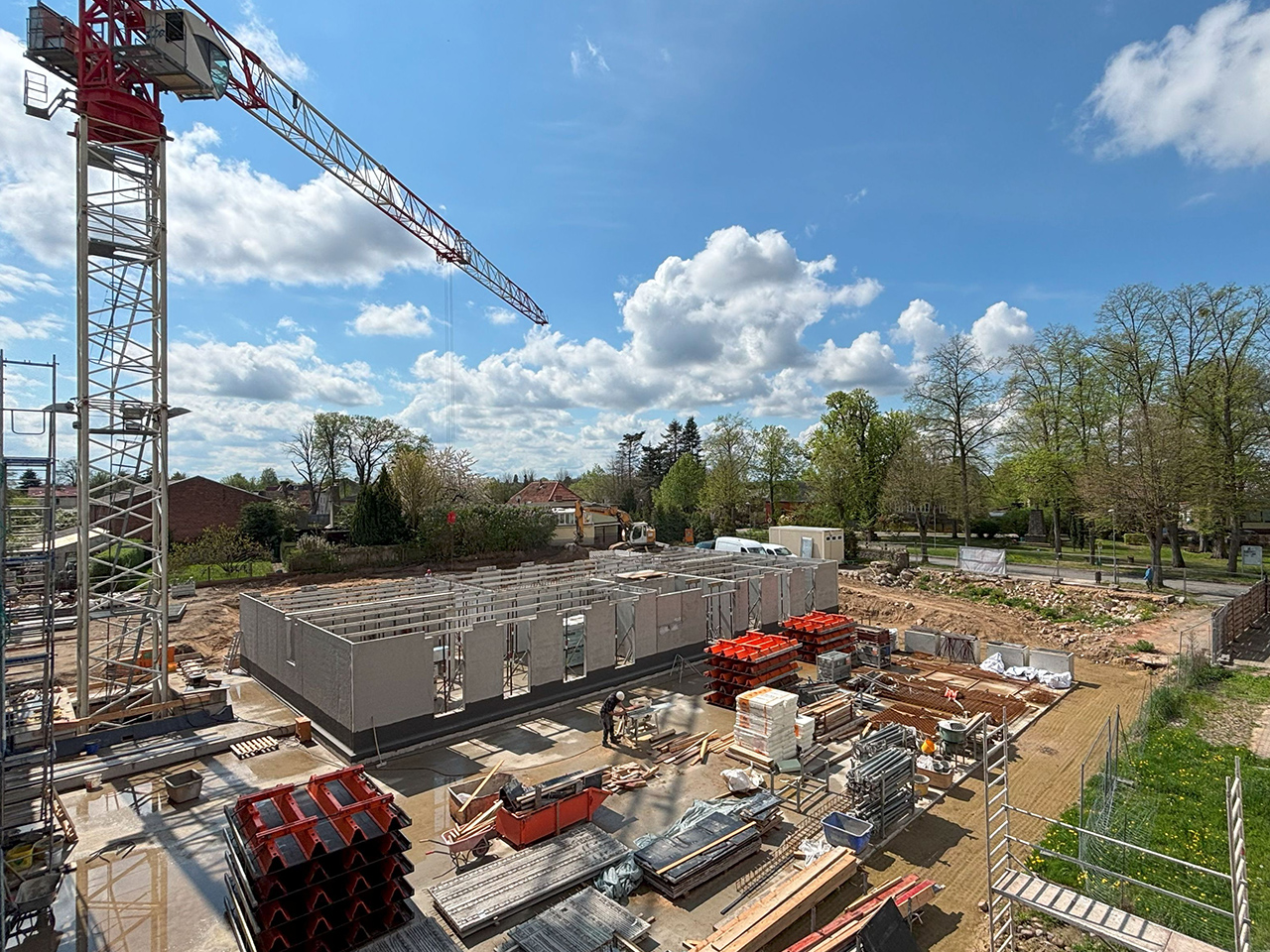

Die Arbeiten an Bauteil 2 schreiten zügig voran, und das Gebäude nimmt zunehmend Gestalt an. Der Rohbau des Erdgeschosses ist bereits abgeschlossen. Aktuell werden im 1. Obergeschoss die Wände aufgestellt und die Decke verlegt. Zudem hat der Einbau der Treppen begonnen.

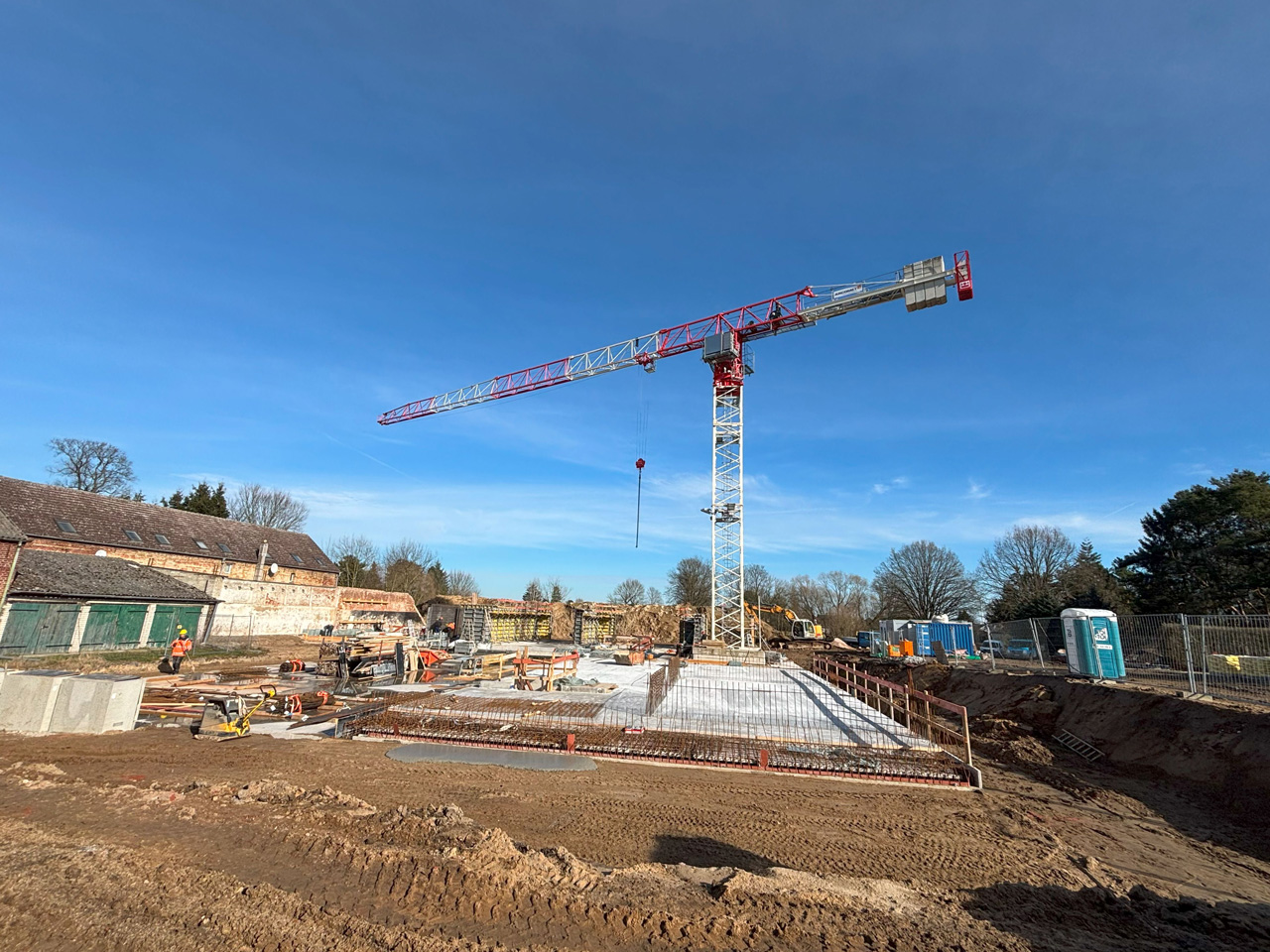

Impressionen der Bauphasen - Februar 2025
Das Projekt nimmt weiter Form an. Die Rohbauarbeiten im Keller und in der Tiefgarage sind erfolgreich abgeschlossen, womit das Untergeschoss fertiggestellt ist. Derzeit laufen die Vorbereitungen für die Rohbauarbeiten im Erdgeschoss von Bauteil 2.
Das Bauvorhaben befindet sich weiterhin im Zeitplan.

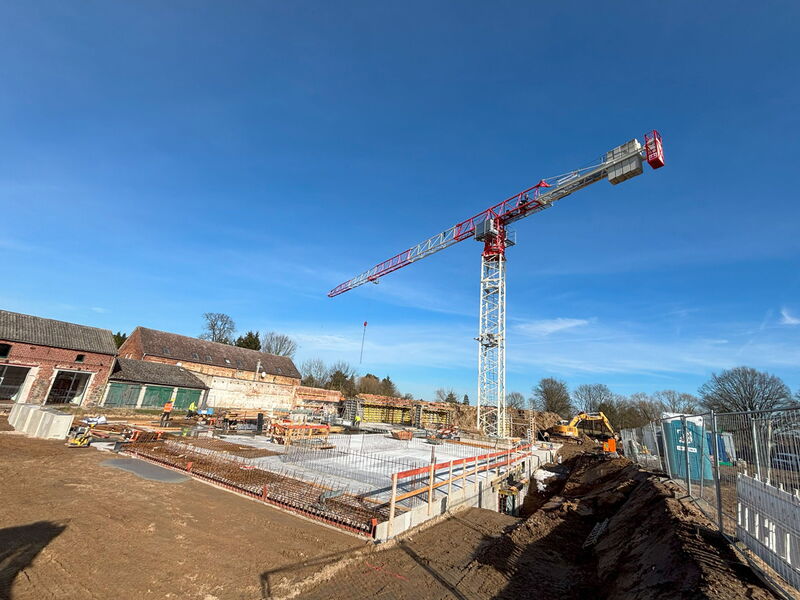

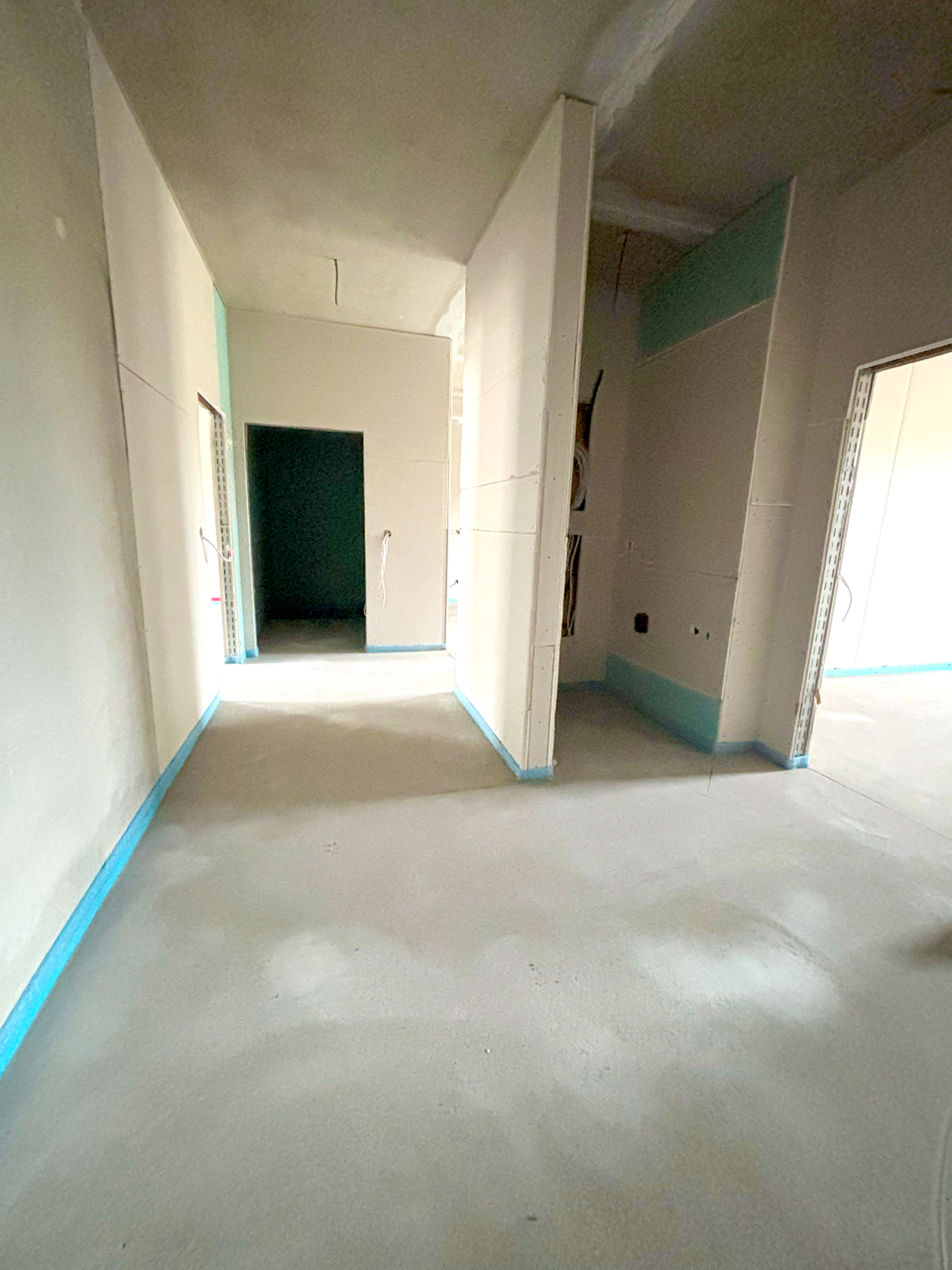

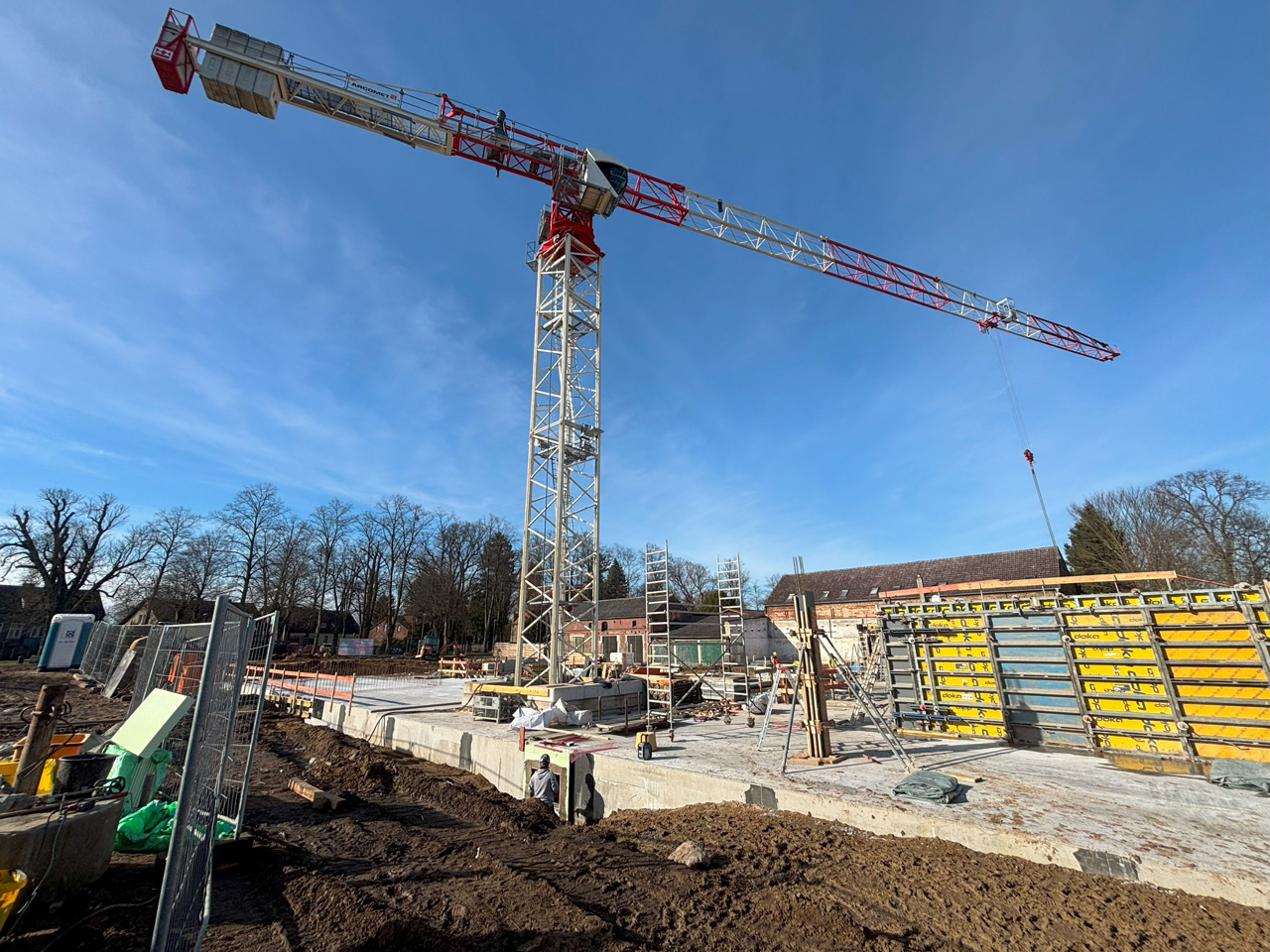

Impressionen der Bauphasen - Januar 2025
Die Bauarbeiten schreiten trotz der winterlichen Temperaturen zügig voran. Der Rohbau befindet sich in vollem Gange: Die Außen- und Innenwände des Kellers sind bereits vollständig montiert, und in der Tiefgarage werden derzeit die Deckenplatten verlegt.
